延津风电项目施工顺利推进

发布日期:2019-11-20 信息来源:新能源工程事业部 作者:陈波 字号:[ ] 分享

新能源事业部承建的河南华电新乡延津一期40MW风电项目在参建人员努力下,现场施工有序进行。

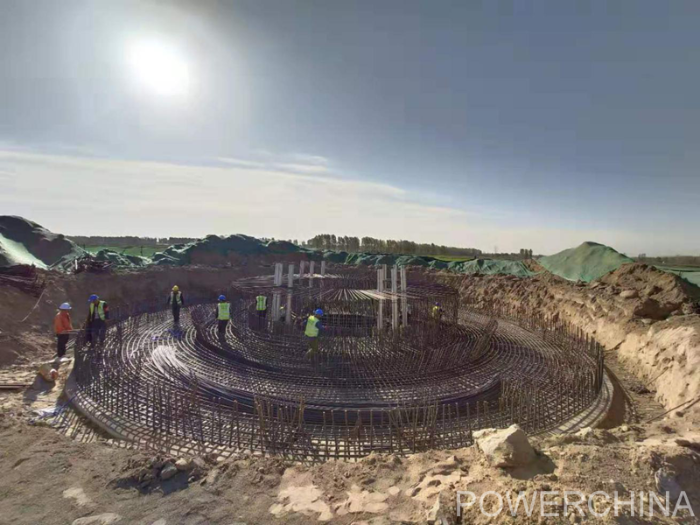

11月19日,施工工作量共完成桩基浇筑(根)累计完成量459根,总工作量546根;破桩头(根)累计完成342根,总工作量546根;桩基检测(基)累计完成量10根,总工作量16根;基础开挖累计完成量10基,总工作量16基;承台钢筋(吨)累计完成量440吨,总工作量1480吨;承台混凝土浇筑(基)3基,总工作量16基;集电线路开挖累计完成11基,总工作量53基;集电线路基础浇筑2基,总工作量53基。

施工的顺利推进,为下一步进度开展奠定了良好基础。(供稿单位审核:李斌)
