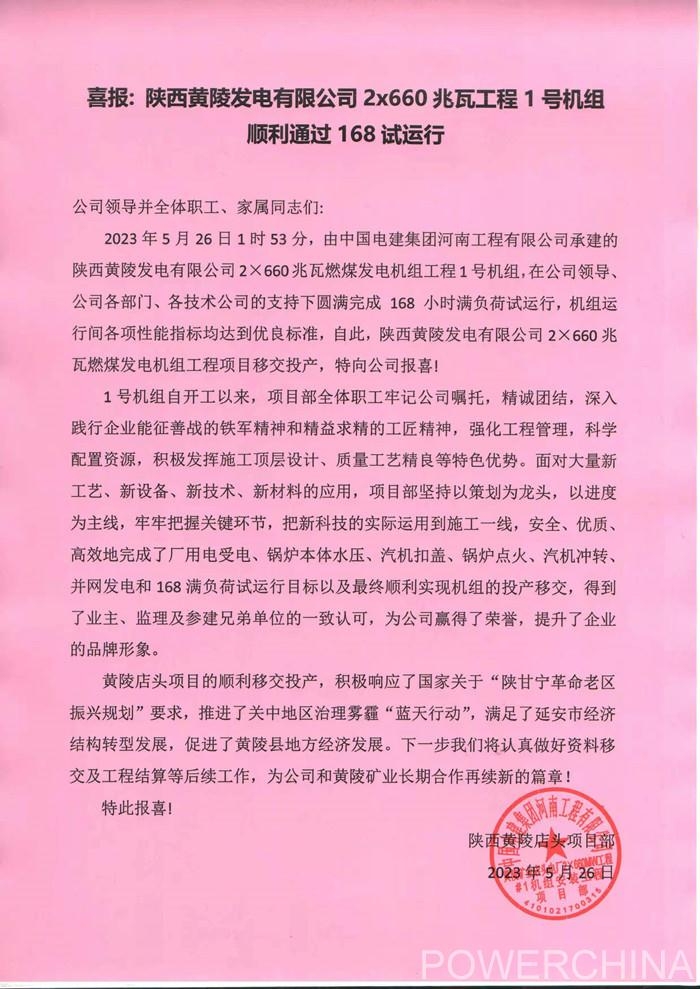

喜报!公司与陕煤合作的首台大型自建火电项目顺利通过168小时满负荷试运
| |||||
| |||||

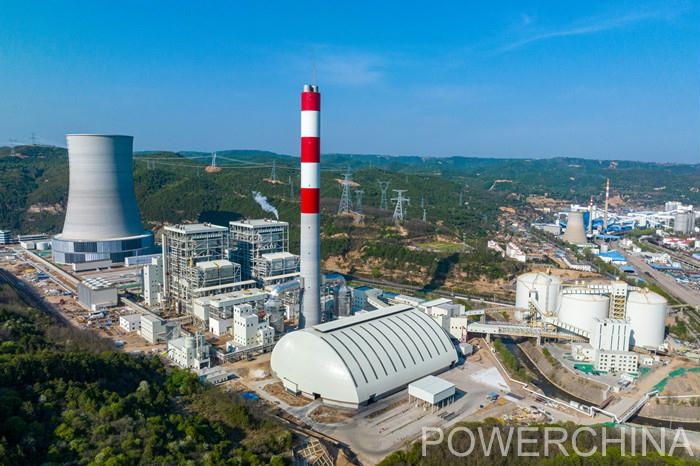

5月26日凌晨1点53分,陕西黄陵发电有限公司2×660兆瓦1号机组顺利通过168小时满负荷试运行,圆满完成对业主的承诺,顺利移交投产! 该工程采用高效超超临界、间接空冷两机一塔、等离子点火等一系列先进技术方案,具有技术先进、经济高效、节能环保的特点,项目建成后,每年可消耗煤炭245万吨,年发电量72亿度,是公司首次与陕煤集团合作的项目,也是陕煤集团首次自建的大型火电项目,更是陕西省火电北移、加快延安革命老区经济结构转型发展的重要工程。 自2021年5月17日开工以来,公司上下高度重视,急业主之所急,想业主之所想,周密策划、科学管理、规范施工,充分发挥专业技术优势,合理安排资源投入、优化施工方案、加强施工管理,在保证安全、质量的情况下,倒排工期计划,扭转了前期因新冠疫情、暴雨灾害、施工环境多变等造成的被动局势,克服了设备基础移交滞后、设备供货迟缓、设计图纸不齐全等重重压力和困难。施工高峰时,公司为项目协调人员达1200余人,投入机械多达16台,确保了该项目用带电、锅炉水压、汽机扣缸、锅炉点火、并网和168小时试运各里程碑节点的顺利完成,向业主交上了一份满意的答卷。 接下来,项目部参建人员会继续高标准,高要求、高质量部署安排尾工处理、缺陷消除、竣工资料编制与移交、工程结算和创优等工作,为公司与陕煤集团的深入合作奠定坚实的基础。(供稿单位审核:王辉) | |||||
