苏州越溪500千伏变电站项目斩获国家电网双金奖

发布日期:2026-01-13 信息来源:工程管理部 电网(运维)公司 作者:武利利 谢亚涛 字号:[ ]

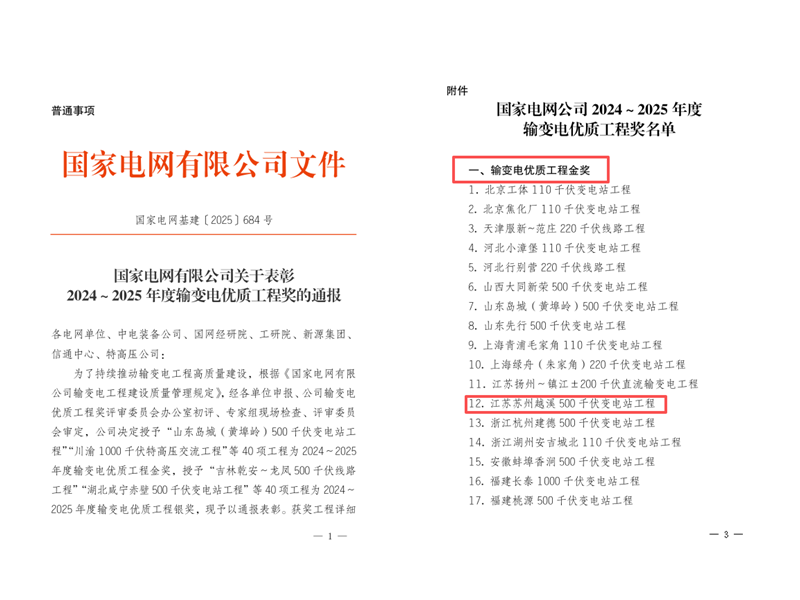

近日,公司承建的苏州越溪500千伏变电站新建工程接连荣获国网江苏省电力有限公司2025年度输变电优质工程金奖、国家电网公司2024-2025年度输变电优质工程金奖,成为长三角地区电网建设标杆项目。这一成果充分体现了公司在输变电领域的技术实力与全周期精益质量管理成效,为企业品牌化发展注入新动能。

作为江苏省首个全户内500千伏城市变电站,越溪变电站通过“三列叠层紧凑布局”设计,将主变压器、GIS设备等核心设施集成于一栋配电装置楼内,占地仅19.8亩,较传统户外变电站节约用地50%,实现了土地资源的高效利用,精准破解了城市土地资源紧张与电力需求增长的核心矛盾。项目深度融合绿色建造理念,系统应用屋顶光伏发电、雨水回收系统等技术,年减少二氧化碳排放超100吨,树立了城市电网绿色升级新典范。

建设期间,面对户内空间受限、设备密集等挑战,项目团队以BIM技术为核心,构建全流程模拟管控体系,提前研判并化解土建施工、设备吊装等关键环节施工难点。在500千伏GIS设备安装中,创新采用“举升车与汽车吊协同作业”方案,实现套管毫米级精准对接;针对重型设备吊装,研发轨道滚杠与电动倒链组合施工方法,施工效率提升40%,充分展现了公司在复杂工程技术创新与高效施工组织方面的深厚积淀。项目全面落实“一次成优”质量管理理念,通过全周期管控体系严把质量关。关键工序实行“质检员旁站+数字化留痕”管理,分项工程一次验收合格率达100%;引入智能检测与三维激光扫描技术,将施工误差控制在±1毫米内。通过“周计划、月考核”机制优化进度管理,关键节点提前完工,为2024年11月顺利投运奠定坚实基础。与此同时,项目团队还积极践行协同合作理念,一方面,与业主单位国网江苏建立“每日例会+问题清单”机制,高效推进技术协调与现场管理;另一方面,紧密配合运行单位国网苏州在外观设计中融入“新苏式”风格的要求,推动变电站功能与城市景观的有机融合,成为城市电网更新的典范之作。

此次苏州越溪项目斩获双金奖,是公司质量管理体系成功实践的重要里程碑。公司将以此次荣誉为动力,持续推广先进经验,深化技术创新与质量管控,完善全周期全链条管理体系,以更高标准、更严要求推进在建工程履约,不断提升企业核心竞争力与品牌影响力,为公司高质量发展注入强劲动力。(供稿单位审核:张新建)
