陕煤信阳项目:1号机组主厂房基础出零米
| ||||
| ||||

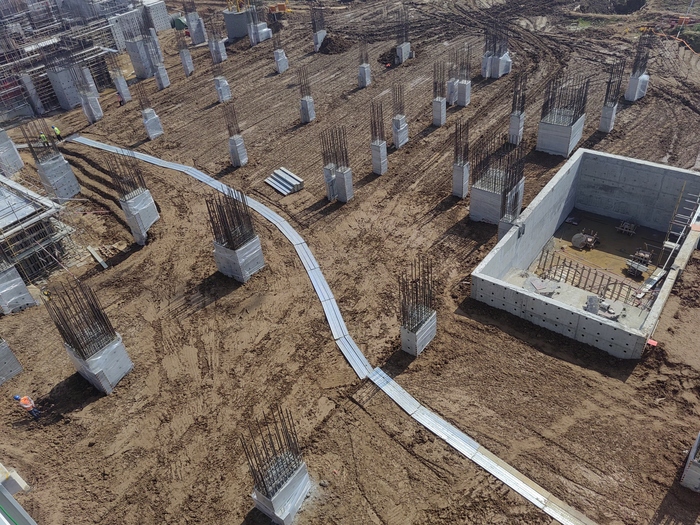

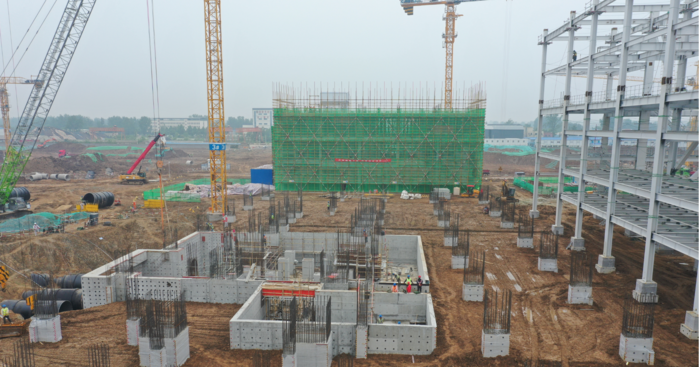

5月16日,随着最后一车回填土回填到位,陕煤信阳2×1000兆瓦高效超超临界机组工程项目1号机组主厂房基础正式冲出正负零,并且回填至零米标高,取得了一个阶段性节点成果。 陕煤信阳项目是贯彻落实国家“先立后改”煤电规划建设决策部署,加快夯实河南省电力供应保障能力,稳步推动省内电源项目建设,合理谋划布局豫南地区重要支撑电源,保障信阳市能源供应和电网安全运行的重点建设项目。1号机组主厂房基础基坑于2024年12月13日正式开挖,基坑长109米,宽42.5米,基坑内地下设施基础涉及混凝土6900余米3,钢筋900余吨。自基坑开挖施工以来,陕煤信阳项目在公司领导的支持下,在项目全体员工的努力下,克服施工图设计滞后、冬季施工、基坑内工序烦杂等困难,于5月16日正式回填至零米标高,避开了信阳当地汛期气候,比合同工期提前了34天。 下一步,1号机组主厂房上部结构开始施工,项目部全体成员决心鼓足干劲,强化管理,积极发扬敢打、善打硬仗的优良传统和勇于拼搏的顽强作风,全力做好项目履约工作,确保安全、优质、高效完成项目移交投产,为公司管理质量提升年贡献力量。(供稿单位审核:姬海鹏) | ||||
