电网公司:落实预警叫应机制,广西北流新丰风电场圆满完成台风应急处置工作
| ||||
| ||||

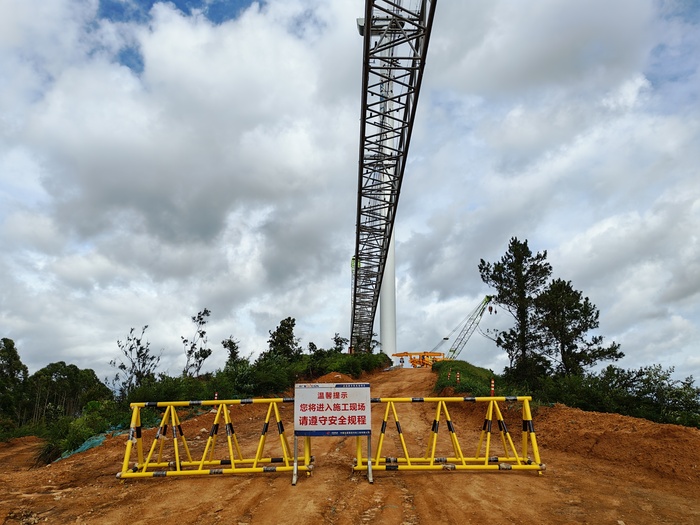

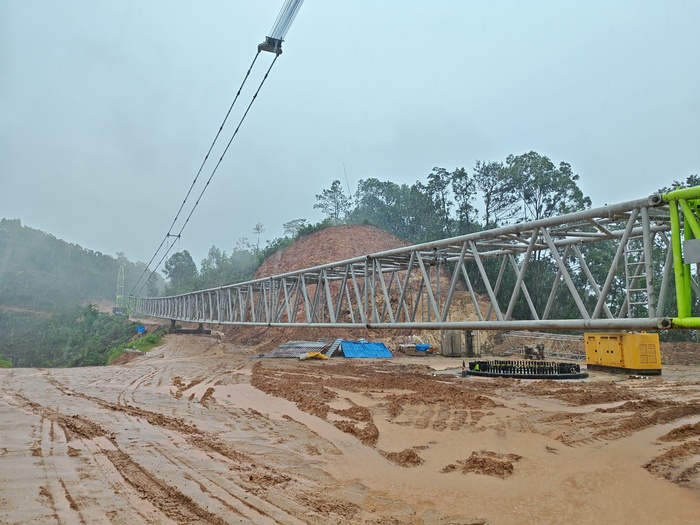

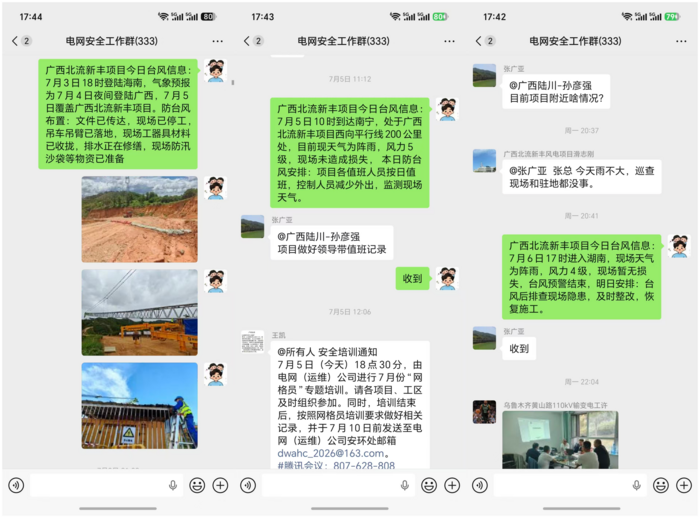

中央气象台7月2日13时30分继续发布台风蓝色预警:南海热带低压将于3日凌晨加强为今年第10号台风“美莎克”,并于4日晚上在广西沿海再次登陆。电网公司北流新丰风电场风机吊装项目作为公司重点在建工程,施工现场将面临8-9级大风与强降雨冲击,起重设备倾覆、边坡坍塌、场内涝灾等安全风险陡增。 电网公司根据当日天气预警信息于7月2日下午,发布《关于广西北流新丰风电场风机吊装工程项目台风预警警示函》,启动气象预警叫应机制,要求项目迅速组织停止一切户外作业,立即开展防台防汛工作,每日动态报送现场信息、完善应急保障措施,全面做好本次台风全过程防御工作。 收到警示函后,项目部第一时间组织召开防台风防汛专题部署会议,研判台风路径以及降雨影响范围,逐级压实全员安全生产主体责任。针对本次台风带来的强风、暴雨、地质灾害复合风险开展系统性研判,组织全员开展台风风险专项交底培训,明确撤离路线、集中避险场所及值守联络机制,落实现场防风防汛措施。全面暂停风机吊装、叶片组装、塔筒安装等高风险露天起重作业,对起重机械、施工物料、边坡排水、临建设施开展全方位加固防护,坚决防范机械倾覆、边坡坍塌等各类安全事故发生。 在X15风机吊装现场,项目部下达通知,要求风机主吊中联800t履带式起重机立即趴杆收回吊臂,支腿铺设加厚垫板,增设多道缆风绳锚定地面;在X14现场,另一台已完成组装的履带吊全程不升杆,降低迎风面积,从源头规避倾覆风险。同步要求场内物料规整收纳,螺栓、小型工具、吊装辅材全部入库封存;篷布、塑料包装等轻质易飘物资覆盖重物压实遮盖;塔筒、机舱、叶片转运至场内避风平整场地,垫高枕木隔离积水,采用钢丝绳多点捆绑加固。同时全面疏通各机位周边截水沟、电缆排水渠,清理淤泥杂物保障排水通畅。 台风过境广西境内期间,台风中心与项目所在地最近距离约240公里,降雨影响时间6天,最大单日降雨量100毫米,降雨总量290毫米。项目部通过严格落实预警“叫应”机制,按要求执行24小时双人值班制度。安排专人每小时跟踪气象预报与现场实时风速,每两小时记录场区积水、设备状态,每日汇总现场情况,形成书面材料报送电网公司,完整留存现场加固影像、巡查记录、信息反馈台账。巡查人员两人一组作业,严禁单独进入高陡边坡、低洼机位等危险区域;全场切断非必要施工电源,仅保留应急照明、排水设备供电,项目部配齐防汛、急救、通讯应急物资,同步联动属地应急管理部门,打通后续转移避险通道。 7月6日,当地政府发布了解除台风预警的通知,项目也随即终止了台风应急响应,预警叫应工作正式结束。为防范台风过后衍生灾害,项目通过落实多项灾后处置措施:全面清理现场淤泥、积水、边坡落石,修补破损围挡,疏通淤堵沟渠。成立施工、监理、设备厂家联合检查组,对起重设备、塔筒叶片、场内道路、边坡、电气设施开展拉网式隐患排查,建立问题清单,逐项限期整改闭环,经多方联合验收合格后方可恢复吊装作业,严禁所有班组私自开工。 本次台风全过程预警叫应和防御处置,是闭环体系的全面实战检验,充分印证了公司前置防控、分级响应、闭环管控安全生产工作思路的科学性与实效性。为公司山区风电项目防风防汛、防灾减灾工作积累了宝贵实操经验。下一步,项目将系统梳理本次防台工作亮点与改进举措,提炼可复制、可推广的标准化工作流程,推动公司在建工程应急管理体系提质升级,为公司安全生产稳定运行保驾护航。(供稿单位审核:林庆涛) | ||||
| 【打印】 【关闭】 |
| 浏览次数: |
