汽机公司:华润海丰项目4号机组高压缸、中压缸顺利吊装就位

发布日期:2025-05-13 信息来源:汽机技术公司 作者:李晓东 字号:[ ]

5月13日,华润海丰发电有限公司2×1000兆瓦机组4号机组建设现场迎来关键节点,其继超高压缸就位后,高压缸、中压缸先后完成精准吊装就位。

华润海丰发电有限公司2×1000兆瓦机组4号机组型号为N1000-32/600/620/620,超超临界、二次中间再热、单轴、五缸四排汽、十一级回热抽汽、双背压凝汽式汽轮机。高压缸与中压缸均采用整体结构,设备海运到现场后,直接就位,高压缸净重达170吨,中压缸净重达275吨。

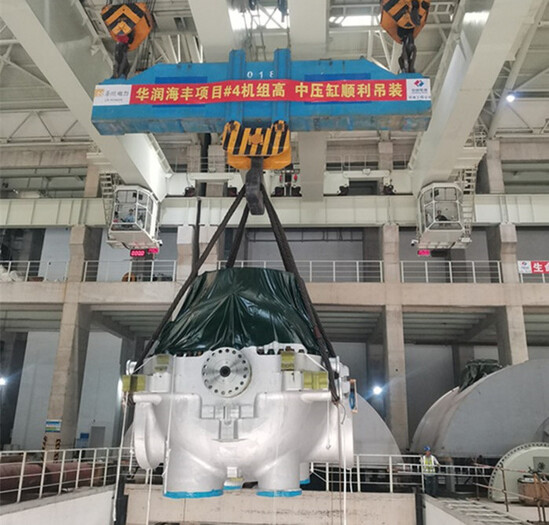

此次吊装作业,采用2台行车抬吊就位,抬吊作业安全风险高、技术要求严。为确保万无一失,汽机安装团队与项目管理人员高度协同,由技术骨干运用BIM软件在电脑上反复模拟吊装过程,行走路线,尽可能少移动设备和拆除围栏,多次组织专业人员研讨吊装过程和安全防护措施。施工前,对作业人员进行细致入微的安全技术交底,从设备到货后的检查到行车的检查,从卸车注意事项到设备就位时的尺寸把控,每个关键环节责任到人,为吊装作业筑牢安全防线。整个吊装过程中,项目领导、安保、质检、施工等多个部门管理人员全程驻守现场,指挥人员凭借丰富经验发出精准指令,各环节步骤清晰有序,汽机作业人员紧密配合、行动高效。在全体人员的通力协作下,高压缸与中压缸以高标准、高效率完成吊装,赢得了业主方与监理单位的高度认可。

随着超高压缸、高压缸和中压缸的相继就位,海丰项目4号机组汽机安装工作正式步入全面攻坚阶段。后续,汽机团队将继续发扬敢打硬仗、善打胜仗的优良作风,秉持“团结、拼搏、奋斗”的中原铁军精神,向着新目标全力冲刺,以精益求精的态度和扎实有力的行动,确保汽机安装工作安全、优质、高效完成,为项目早日投产发电贡献力量。(供稿单位审核:尹红伟)
