发布日期:2025-12-08 信息来源:新能源工程事业部 作者:孔宇飞 字号:[ ]

12月6日,西柏坡电厂四期项目7号主厂房首榀屋架梁完成起吊就位,标志着该项目主厂房土建施工进入上部结构安装阶段,为后续主厂房封闭奠定了关键基础。

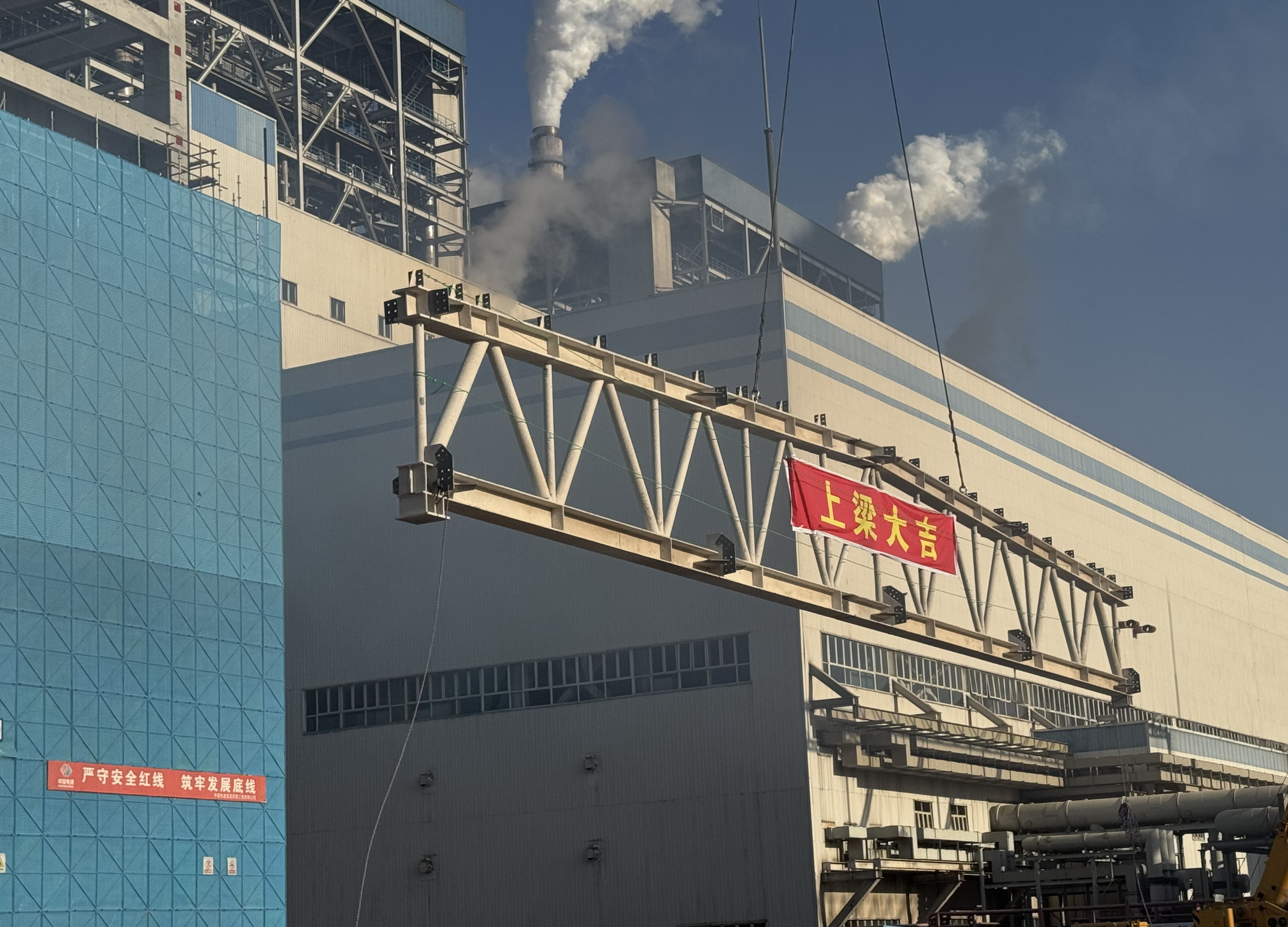

西柏坡电厂四期项目7号主厂房采用钢结构屋架体系,本次起吊的首榀屋架梁长30.5米、重16.5吨,安装标高32.4米,通过400吨履带吊单机作业完成精准吊装。

屋架梁吊装作为主厂房土建施工的关键节点,需衔接下部结构精度、同步匹配后续施工节奏。为保障吊装作业,项目部提前开展专项策划:结合现场场地条件、屋架梁自重及吊装半径,组织技术人员完成吊装方案编制与模拟验算,同时对方案安全性、可行性进行评审,经建设单位、监理单位联合审核后实施。

起吊前,技术人员对屋架梁构件质量、下部钢筋混凝土柱定位轴线、吊装作业区域地基承载力等进行逐项复核,对起重作业人员开展安全技术交底,明确信号指挥、构件就位等关键环节操作标准;吊装过程中,作业人员严格按照施工方案执行,建设、监理、施工三方管理人员全程旁站监督,通过吊机操作与地面配合的精准协同,实现屋架梁一次就位。

主厂房首榀屋架梁的成功吊装为主体结构的完成再次按下加速键。这一关键节点的落地,不仅推动主厂房从下部结构施工转向上部结构安装的新阶段,更让 2026年底机组投产的目标又向前迈进一大步。
