电网公司:实干奋进正当时 光山风电项目建设热潮涌

发布日期:2025-10-13 信息来源:电网公司 作者:候辉 字号:[ ]

在光山县的山间旷野,220千伏升压站的施工正紧锣密鼓推进;风机进场道路及风机平台上,碎石基层铺筑机器轰鸣;35千伏集电线路的铁塔基础浇筑、组塔、架线已在多个点位同步展开。如今的光山大地,光山县200兆瓦风电场工程的升压站、道路及风机平台、集电线路建设热潮涌动,为这座豫南小城的能源转型注入强劲动能。

这股建设热潮的兴起,源于光山县新能源布局的精准发力。作为当地高质量发展的重点项目,光山县200兆瓦风电场工程为EPC总承包模式,总装机规模为200兆瓦,拟安装25台单机容量为7.5兆瓦+2台6.25兆瓦、高度均为170米的混塔风力发电机组;新建220千伏升压站一座;35千伏集电线路7条,长度108千米;220千伏送出线路拟新建单回路线路28千米;风机进场道路为29.4千米。

220千伏升压站:绿电汇集的“中枢核心”

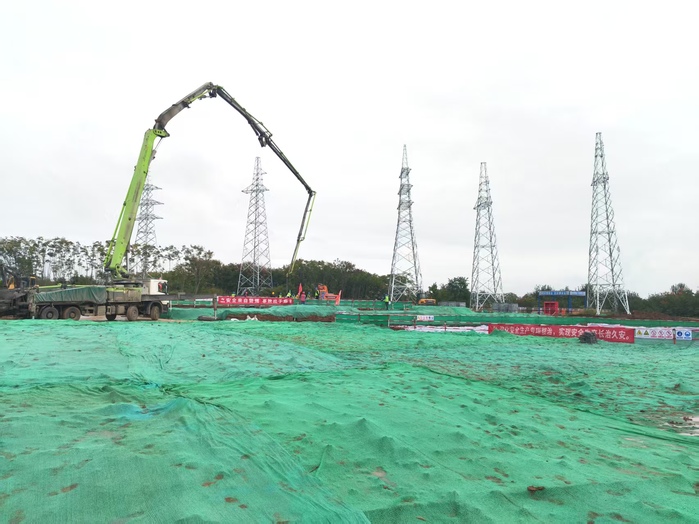

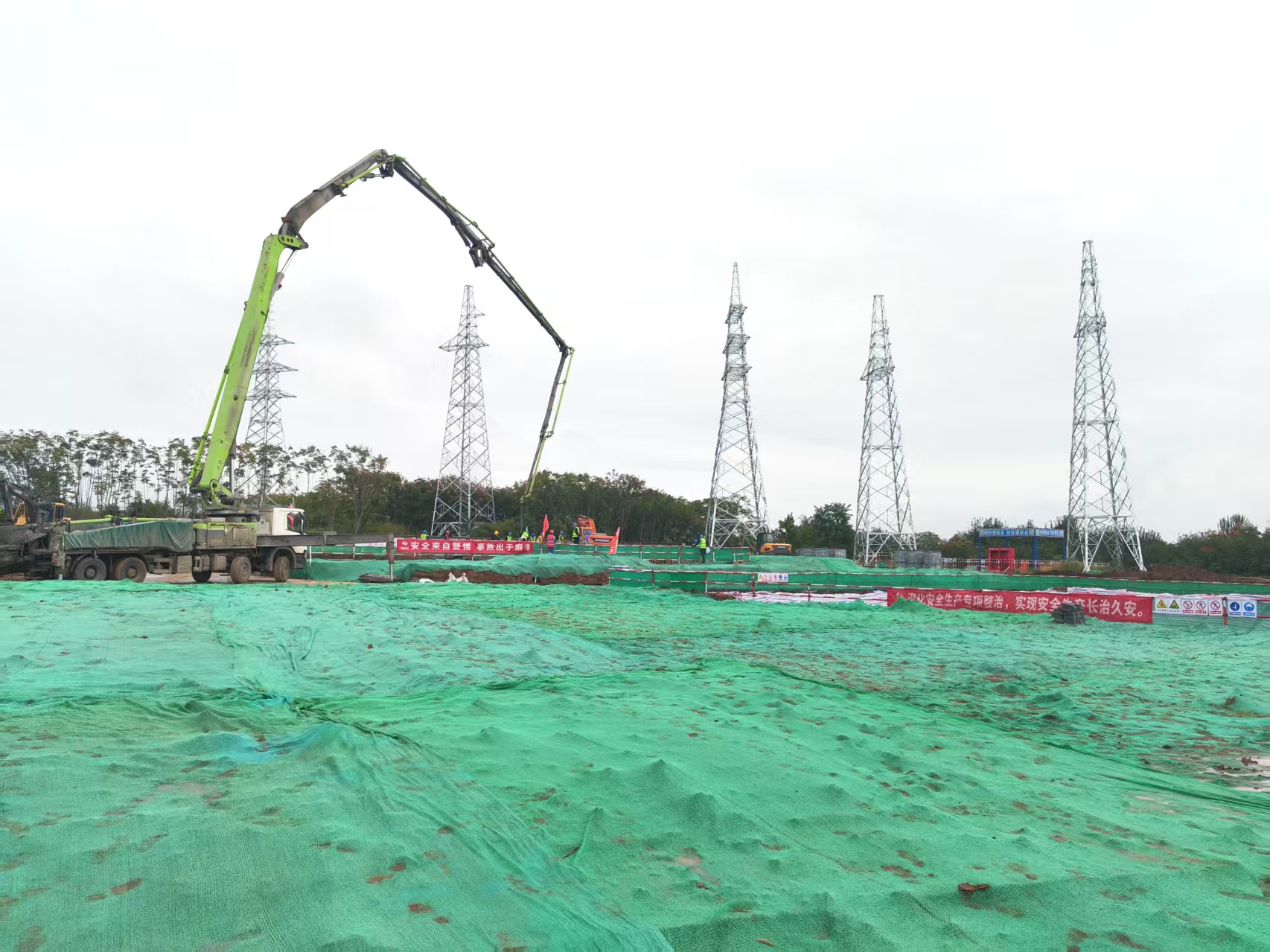

新建的220千伏升压站是整个风电场的"能量心脏",承担着电能汇集与升压的关键职能。截至目前,站内备用电源施工完成,主变基础、主变构架基础、出线构架基础、独立避雷针基础均已施工完成,站内道路已施工过半,消防泵房主体施工有序进行中,接地网、SVG装置等关键设施施工同步推进,作为升压站“中枢枢纽”的综合楼,主体结构施工也已接近半程,雨水井与一次预制舱基础施工也顺利收官,为后续设备安装筑牢根基。从基础土方开挖到浇筑成型,从局部完工到整体推进,升压站各环节施工环环相扣、高效衔接,处处涌动建设热潮,为风电场后续并网发电按下“快进键”。

35千伏集电线路:串联风场的“银色脉络”

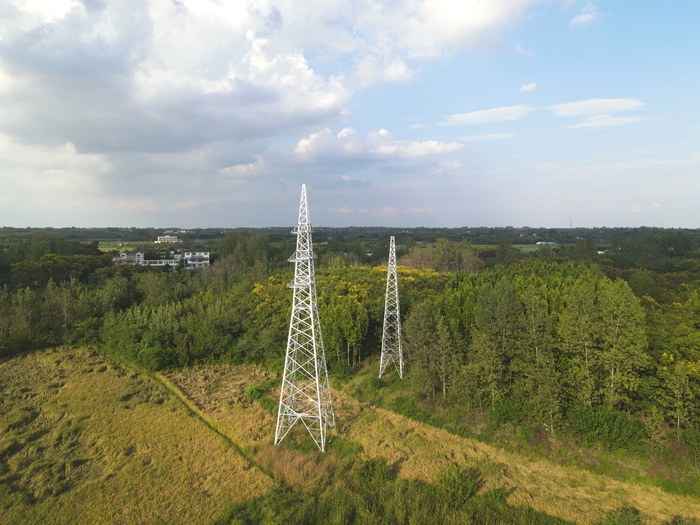

35千伏集电线路如同一条条“银色脉络”,将散布在山区的27台风机与升压站紧密相连。截至目前,灌注桩基础累计完成399基,接地施工推进至394基,301基铁塔已巍然矗立,银色的塔身在青山映衬下勾勒出清晰的输电路径。导线架设已完成11.5公里,如银色丝带般在田野山峦间延伸。从基础浇筑到铁塔组立,再到导线牵引,各施工环节无缝衔接、高效推进,建设者们抢工期、赶进度,让集电线路“串联绿电”的步伐持续加速,为风电场电能汇集注入强劲动力。

道路工程:贯通全域的“运输动脉”

道路及风机平台作为项目推进的基础保障,正高标准、严要求全面推进。目前,所有道路及平台定位放线已全部完成,7条道路正同步开展路基与路面施工。项目团队严格把控转弯半径与纵坡坡度,确保1250吨级履带吊及183吨以上风机主机等大型设备安全通行,同时同步规划道路恢复与复垦,实现工程建设与生态保护的统筹兼顾。

机器的轰鸣仍在山间旷野回荡,建设者的身影依旧穿梭在施工一线,光山县200兆瓦风电场的建设热潮未减分毫。建设者们以精益求精的匠心、昼夜兼程的干劲,推动项目向着并网发电目标全速冲刺。今日的建设热潮,终将转化为推动地方发展的绿色引擎,让源源不断的绿电点亮豫南大地。(供稿单位审核:杨侃)
