新能源事业部:西柏坡电厂四期工程7号主厂房7.45米层开始浇筑
| ||||
| ||||

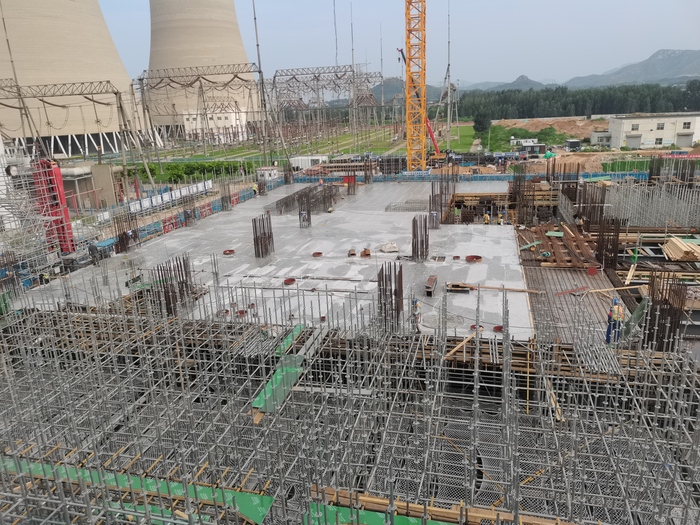

8月7日,西柏坡电厂四期工程(2×66 万千瓦热电联产机组)7号主厂房7.45米层1~3轴至后浇带处梁板柱浇筑完成,标志着该工程正式进入上部结构施工,为后续机组安装及整体工程推进奠定了坚实基础。 主厂房7.45米层的首次浇筑是电厂关键主体结构施工的开端,也是西柏坡电厂“双十”进度计划的关键节点。为确保该节点顺利完成,8 月4日,项目部组织召开动员大会,明确了主厂房7.45米层浇筑所需的人、材、机供应计划,并制定了各项保障举措。 主厂房上部结构为清水混凝土工程,这是土建施工中的重要质量控制环节。项目部为此组织多次清水混凝土施工研讨和样板浇筑,研究确定的清水混凝土配合比得到业主、监理及总包的认可。为严控施工质量,主厂房浇筑前,项目部分三次向监理、总包报验,对框架柱、梁、板的钢筋、模板、埋件、洞口分批次验收,既实现了施工质量的过程管控,又满足了流水施工需求,保障了工程进度。 西柏坡电厂项目自开工以来,项目部始终坚持 “安全第一、质量为本” 原则,稳步推进各节点建设,在7月业主召开的“百日攻坚”总结表彰会上,被授予“奋战百日攻坚先锋奖”。此次7号主厂房7.45米层首次浇筑的顺利完成,不仅提升了参建各方的信心,更为工程完成“双十”进度目标奠定了坚实基础。下一步,项目团队将发扬“能征善战、精益求精、持续超越”的企业精神,精心组织施工,努力打造区域标杆电厂项目,在保安全、保质量的前提下加快推进项目建设,确保工程高质量如期竣工。(供稿单位审核:魏彬) | ||||
