电网公司:蒙东赤峰66千伏变电站改造工程主控楼提前10天完成封顶
| ||||
| ||||

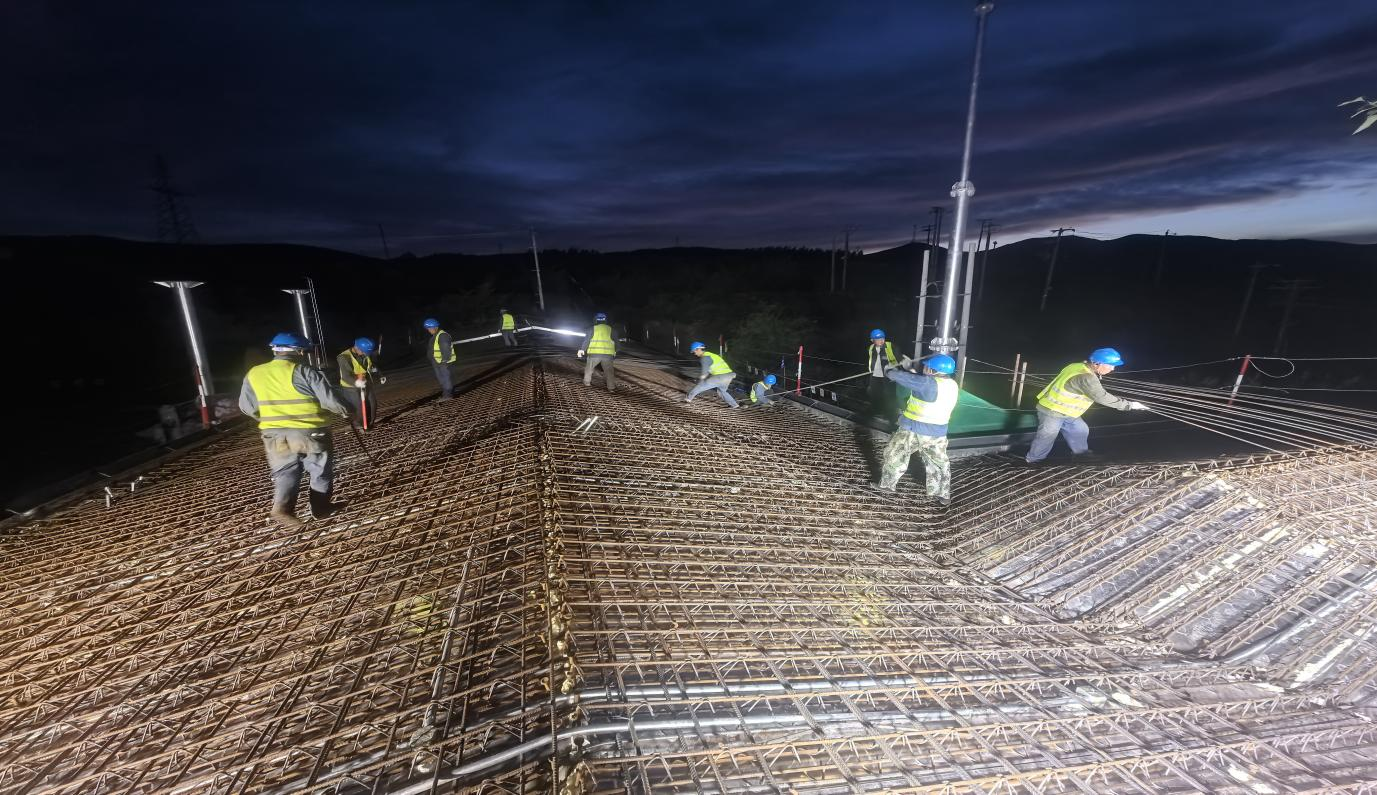

8月31日,随着最后一方混凝土顺利浇筑完毕,蒙东赤峰喀喇沁旗楼子店66千伏变电站主控楼项目实现封顶,较原定计划提前10天。这一阶段性成果的取得,离不开全体建设工人的持续奋战,也为后续项目按期投用奠定了坚实基础。 作为整个变电站工程的“中枢神经”,赤峰楼子店项目主控楼承担着生产调度、数据监测、设备控制等核心功能,其建设进度直接影响整体投产节点。该项目自今年5月开工以来,便面临施工周期短、技术要求高、交叉作业多等多重挑战。进入8月后,为抢抓夏季施工黄金期,项目部结合实际优化作息安排,制定科学的推进方案,全体工人主动投入建设攻坚,全力保障施工进度。“大家都憋着一股劲,想尽快把主控楼建好。” 从事钢筋绑扎工作的张师傅坦言,近期团队围绕施工目标高效协作,在保障休息的前提下合理安排作业,即便在高温天气下,仍严格按照规范操作,对钢筋间距、混凝土配比等关键环节丝毫不敢马虎;同时通过优化施工流程减少交叉作业冲突,投入多辆大型机械提升效率,单日混凝土浇筑量最高突破180立方米。 为保障工人在高效作业下的身心健康,项目部同步加强后勤保障:在施工现场设立临时休息区,配备饮用水与防暑降温药品;食堂每日供应三餐热食,增加肉类、蔬菜供应以补充体力;作业期间,安排专人负责安全巡逻,检查施工设备与照明设施,全力确保作业安全。“虽然建设任务紧,但工地的保障很到位,心里很踏实。”来自四川的工友王大哥表示,看着主控楼一天天 “长高”,付出的努力都很值得。 此次主控楼提前10天封顶,不仅创造了项目建设的“加速度”,更为主楼内部机电安装、装修装饰等后续工序争取了宝贵时间。下一步,施工团队将迅速转入室内施工阶段,计划今年 11 月底完成全部建设任务,确保项目12月份如期具备投产条件。“主控楼的提前封顶,极大提振了整个项目团队的信心。我们将继续保持攻坚态势,严把质量关、安全关,力争把项目打造成优质工程、放心工程。” 项目建成后,将成为十家满族乡供电枢纽,对优化当地能源结构、推动绿色低碳发展具有重要意义。而主控楼的顺利封顶,无疑为这一目标的实现注入 “强心剂”,也让人们清晰看到建设者们用汗水与坚守书写的责任与担当。(供稿单位审核:杨侃) | ||||
