汽机公司:华润海丰项目发电机定子吊装就位圆满完成

发布日期:2025-03-24 信息来源:汽机技术公司 作者:于逢洋 字号:[ ]

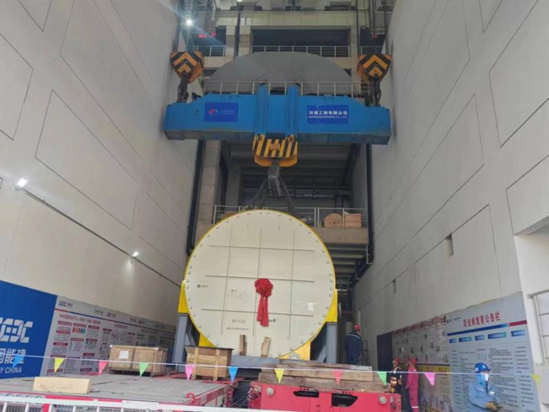

3月23日,华润海丰项目 2×1000 兆瓦级超超临界、二次中间再热燃煤机组工程现场,重达390吨的4号机组发电机定子,历经2天连续作业,精准就位,圆满完成吊装任务,标志着该工程汽机专业大件吊装取得突破性进展。

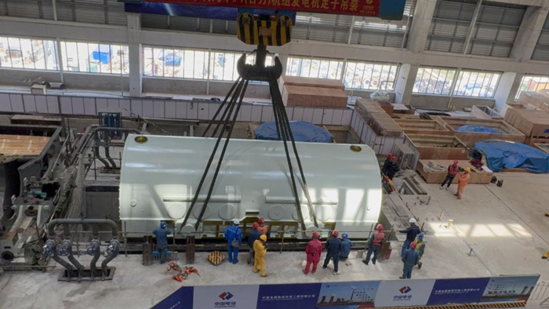

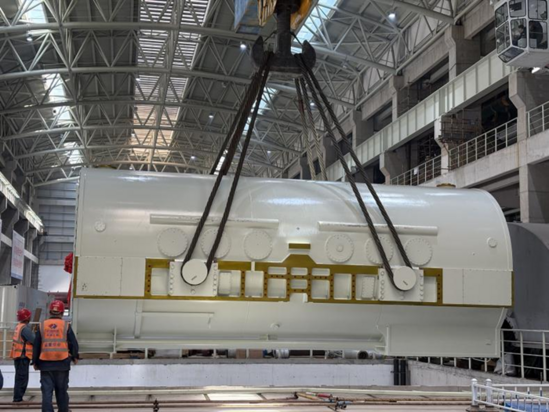

此次吊装技术挑战重重。发电机定子本体重390吨,加上26.5吨的钢丝绳及吊具,总重416.5 吨,远超单台行车235吨的承重极限,需采用双行车并车抬吊。同时,发电机定子抬吊梁与检修间两侧墙壁极限间隙仅5厘米,吊至汽机房17米平台后,还需顺时针旋转 90° 转向定位,空间定位精度要求控制在±5毫米范围内,施工难度极大。

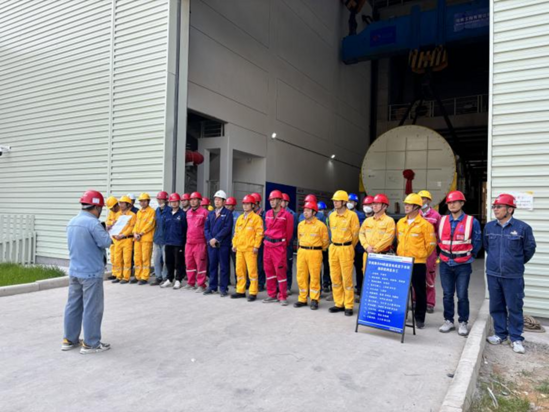

面对难题,汽机技术公司借助BIM建模预演,并与行车厂家、发电机厂家多方协调,获取定子吊装所需技术参数,选定合适吊具。施工前,对所有作业人员开展安全技术交底,明确安全与质量职责。在各方协同配合下,成功攻克技术难题,高质量完成吊装作业,获得项目、监理、业主的一致认可。

这次发电机定子吊装就位精度完全达到设计标准,较原计划提前10小时完成任务。该节点的完成为后续发电机穿转子、汽轮机扣缸等关键工序赢得宝贵时间,也为打造百万千瓦级精品机组筑牢技术根基。(供稿单位审核:尹红伟)
