新能源事业部:中广核石楼龙交四期风电项目完成首台风机基础浇筑
| ||||
| ||||

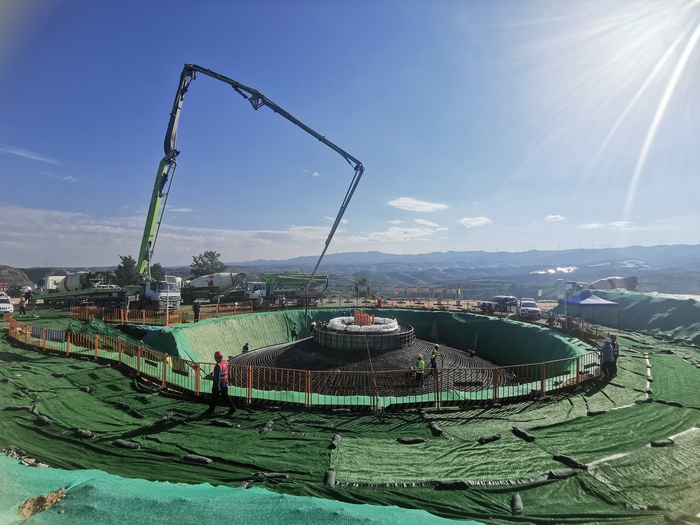

8月19日,中广核石楼龙交四期100兆瓦风电项目首台风机(T08 机位)基础浇筑施工顺利完成,标志着该项目正式进入主体工程建设新阶段。 本次浇筑的风机基础采用圆形钢筋混凝土结构,设计直径20米、基坑深度3.5米,混凝土强度等级为 C40F100,单基浇筑方量达630立方米。浇筑作业于当日凌晨4时30分启动,历时12小时连续施工。为保障施工高效推进,项目团队采用“双泵车一运一备”模式,并调动25辆商混罐车确保混凝土连续供应;同时针对性制定方案,成功克服地质条件复杂、高温天气等不利因素,圆满完成浇筑任务。 首台风机基础的顺利浇筑,为项目后续风机安装施工筑牢基础。下一步,项目部将持续严守安全、质量、环保底线,全力加快工程建设进度,确保项目按期建成投运。(供稿单位审核:魏彬) | ||||
