新能源事业部:西柏坡电厂四期项目循环水泵房底板浇筑完成

发布日期:2025-08-11 信息来源:新能源工程事业部 作者:郭黎辉 字号:[ ]

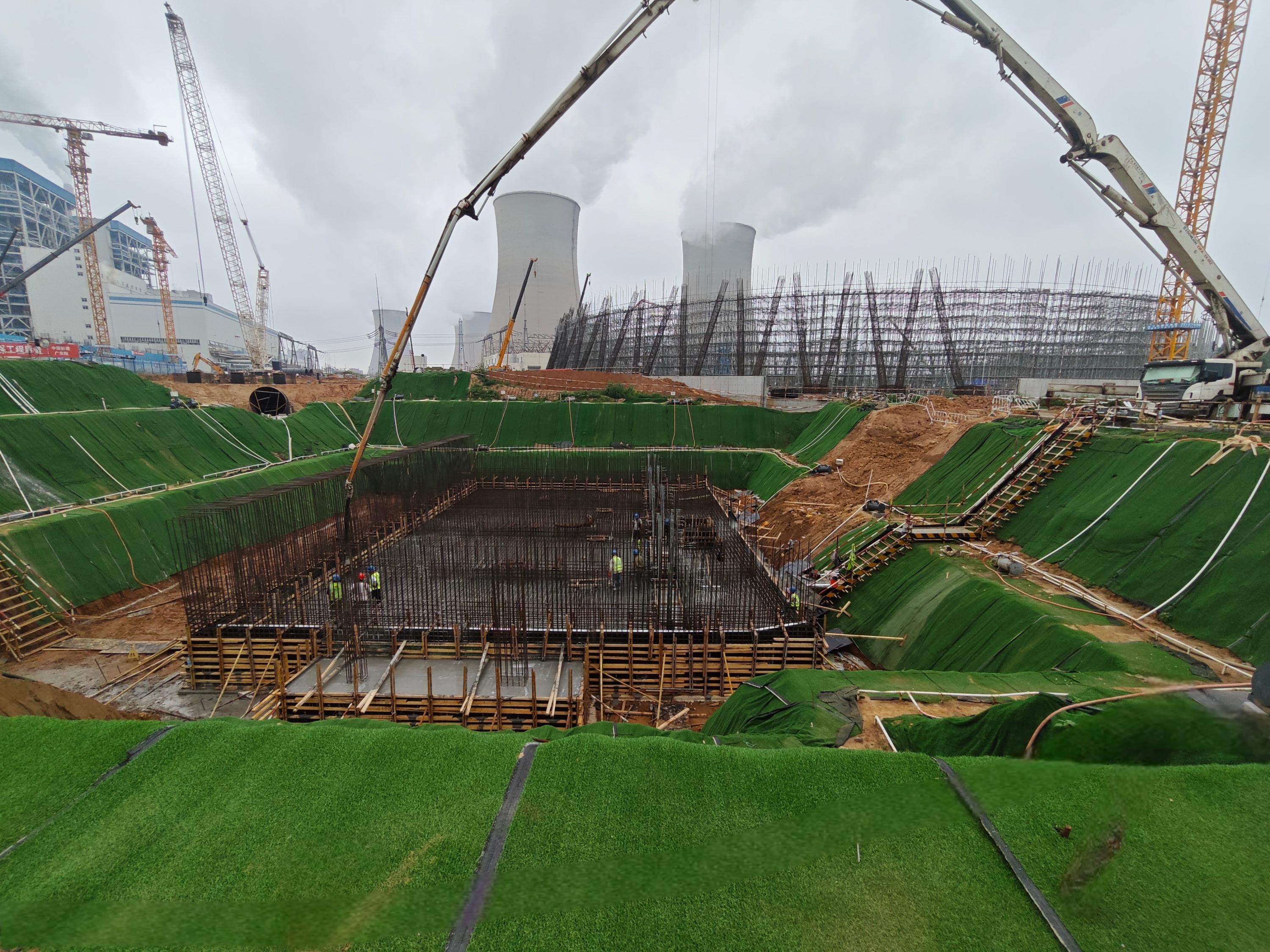

8月8日20时30分,经过连续30小时奋战,西柏坡电厂四期项目循环水泵房底板大体积混凝土浇筑圆满完成,标志着循环水系统全面开工,为后续主体结构施工及设备安装奠定坚实基础。

本次浇筑的底板长27米、宽20米、厚1.1米,总方量 680立方米。针对大体积混凝土施工技术难点,项目部提前编制专项方案,采用分层浇筑、梯次推进模式。面对夏季高温、多雨及施工场地狭小等挑战,现场安排专人全程监控混凝土入模温度与振捣质量,同时通过增设夜间施工班组、协调材料供应“绿色通道”,保障浇筑工作顺利推进。

目前,项目部已启动养护测温工作,并着手准备上部结构施工。后续将严守安全质量关,全力推进各工程节点,确保向业主交付满意答卷。(供稿单位审核:魏彬)




【打印】 【关闭】
浏览次数:
