新能源事业部:大唐青灰岭风电扩建工程首台风机基础浇筑完成

发布日期:2025-03-20 信息来源:新能源工程事业部 作者:常天添 字号:[ ]

3月19日,大唐青灰岭风电扩建工程项目首台风机基础浇筑工作顺利收官,标志着项目施工迈入新阶段。

该项目位于张家口市怀来县,规划新建8台6.25兆瓦风机机组,配套建设7.5兆瓦/15兆瓦时储能站,扩建110千伏升压站,铺设59公里集电线路,新修19公里道路。此次浇筑的FG2风机基础直径达22 米,基坑深4.0米,采用C40F200混凝土,浇筑量超824立方米。

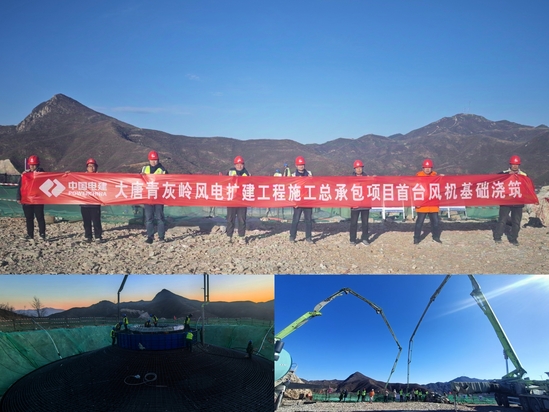

项目施工面临诸多挑战,低温天气、山路崎岖,且最近的商混站距施工区域较远。为保障首台风机基础浇筑顺利进行,浇筑前夕,项目部迅速组建混凝土浇筑小组,细化人员分工,多次考察商砼站,并实地勘察道路运输情况,确保混凝土供应稳定。项目技术团队反复研讨浇筑方案,最终确定采用 2 台泵车与 30 辆罐车协同作业,进行不间断连续施工。历经 11 个小时的奋战,成功完成 824 立方米混凝土基础浇筑,顺利实现项目首个重大节点目标。

首台风机基础的成功浇筑,为项目后续施工筑牢根基。项目部全体成员将继续发扬团结协作精神,全力推进项目建设,朝着年内全容量并网的总体目标奋力前行。(供稿单位审核:魏彬)
