电源事业部:韶关项目汽轮机扣缸顺利完成

发布日期:2025-03-10 信息来源:电源工程事业部 作者:李忠南 字号:[ ]

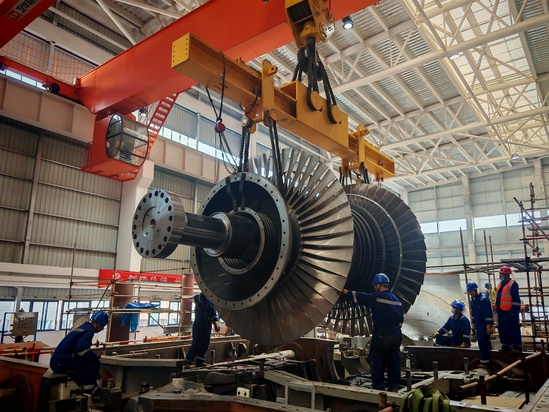

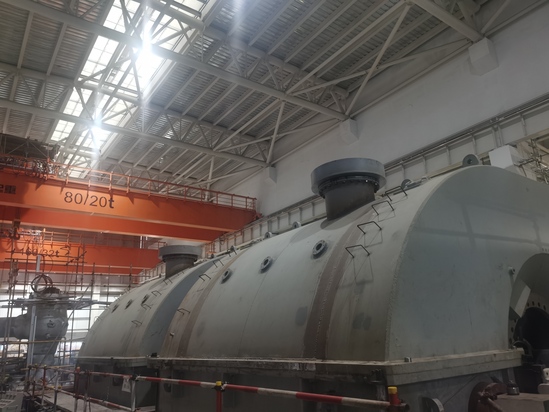

3月7日17时58分,广东国粤韶关综合利用发电扩建项目汽轮机扣缸工作顺利完成。

该项目采用上海汽轮机厂生产的一次中间再热、单轴、四缸四排汽、双背压凝汽式汽轮机,是国家“首台套”示范项目,建设规模为1×700兆瓦超超临界循环流化床机组。

为确保汽轮机扣缸顺利完成,项目部精心策划、提前部署、统筹施工方案。在汽机房行车尚未安装的情况下,施工人员于厂房外完成轴瓦研磨工作;厂房未封顶期间,项目团队利用土建塔吊完成汽轮发电机台板吊装、找正及灌浆作业;汽机房行车投用后,项目部第一时间组织人力物力进行汽轮机安装工作。在具备汽轮机扣缸条件后,项目部立即组织汽轮机扣缸质检中心站进行监检工作,经整改验收完毕后,最终顺利扣缸完成。

目前,项目团队正加快推进后续吹管、整套启动等节点施工,全力保障机组建设进度。(供稿单位审核:刘会杰)
