智慧能源:新河泽冀200兆瓦风电项目混塔吊装过半
| ||||
| ||||

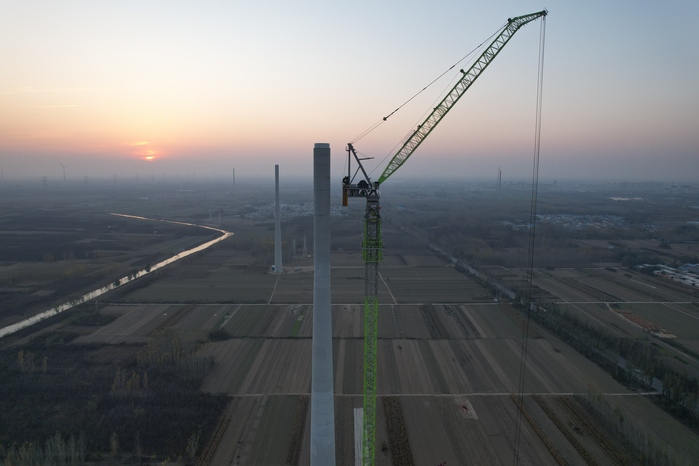

12月14日,随着最后一节混塔管片精准就位,新河县泽冀200兆瓦风电项目成功完成16台风机混塔吊装任务,实现总量过半的关键节点。这标志着项目建设取得重要阶段性进展,为后续工程推进奠定了坚实基础。 新河县泽冀200兆瓦风电项目位于河北省邢台市新河县,总装机容量200兆瓦,共布置32台单机容量6.25兆瓦的风电机组,并配套建设30兆瓦/60兆瓦时电化学储能系统。项目全面投运后,预计每年可提供上网电量约5.4亿度,相当于节约标准煤16.26万吨,将有效优化区域能源结构,助力地方绿色低碳转型。 面对厂家供货延迟、低温作业及道路翻浆等多重挑战,项目部积极应对,通过优化吊装工序、统筹机械调度、铺设钢板保障运输、搭设保暖棚对结构胶保温等一系列举措,最大限度降低外部影响,确保吊装任务按计划推进。 在此之前,项目部精心编制专项吊装方案并完成专家论证与报审。同时,制定了系统、全面的吊装实施计划,先后组织完成风机厂家的技术交底及现场施工人员的专项方案交底。在施工现场,项目部严格遵循集团与公司关于“人机料法环”等方面的要求,逐项核查、全程管控,全方位确保吊装作业安全、平稳推进。 下一步,项目部将继续保持昂扬斗志,在确保安全、质量的前提下,高效推进剩余风机吊装工作,全力确保项目按期建成投运。(供稿单位审核:乔付广) | ||||
