新能源事业部:山西石楼风电项目升压站受电暨首台风机并网成功
| ||||
| ||||

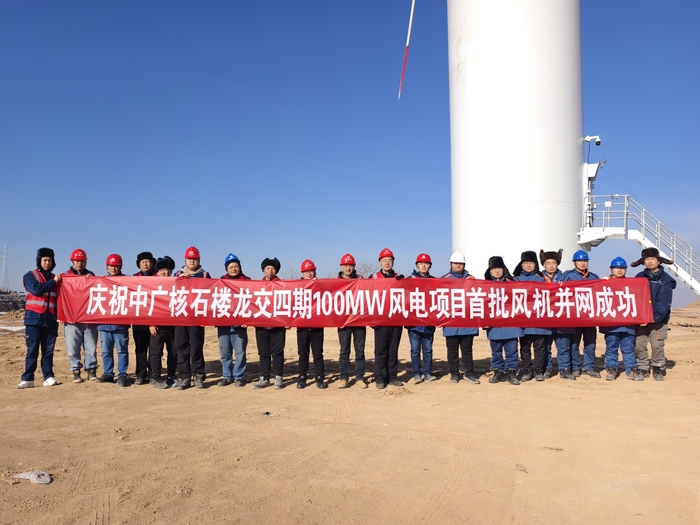

12月27日,中广核石楼龙交四期风力发电项目220千伏升压站扩建部分一次受电成功。次日上午,首台上海电气6.25兆瓦风力发电机组顺利并网发电,叶片在1200米海拔的山风中徐徐转动,标志着项目关键节点圆满达成,为本项目全容量投产奠定坚实基础。 项目位于山西省吕梁市石楼县罗村镇,场区海拔1000米~1500米,地形起伏大、山脊陡峭,施工条件复杂。规划建设16台6.25兆瓦风机,总装机100兆瓦。面对吕梁山区-15℃严寒及高海拔施工挑战,项目部采取对施工机械进行低温适应性改造、使用低温型液压油及防冻液、对混凝土浇筑采取保温养护、为施工人员配备防寒装备、合理安排作业时段等多项冬季施工保障措施,同时加强现场协调与应急预案管理,全力确保工程进度与质量履约。在此基础上,项目部迅速响应:自接到受电通知后,组织全员开展设备“零缺陷”排查,对主变、GIS及二次保护系统进行连续测试;联合业主、监理及设备厂家召开专项交底会,确保操作精准安全。经6小时连续奋战,升压站一次受电成功,设备运行平稳。受电后立即推进风机调试,最终推动首台机组于28日成功并网。 此次“双节点”突破彰显团队攻坚实力。自2025年7月开工以来,项目部统筹协调,克服恶劣天气等多重影响,按原定计划顺利完成目标。下一步将全力推进剩余15台风机并网及全系统调试,确保2026年5月全容量投产。项目全容量投运后,年发电量预计可达2.8亿千瓦时,可满足约10万户家庭年用电需求,每年减少二氧化碳排放23万吨,为山西省能源结构优化和“双碳”目标实现注入绿色动能。(供稿单位审核:魏彬) | ||||
