智慧能源:鄂尔多斯风电项目完成首台风机基础浇筑
| ||||
| ||||

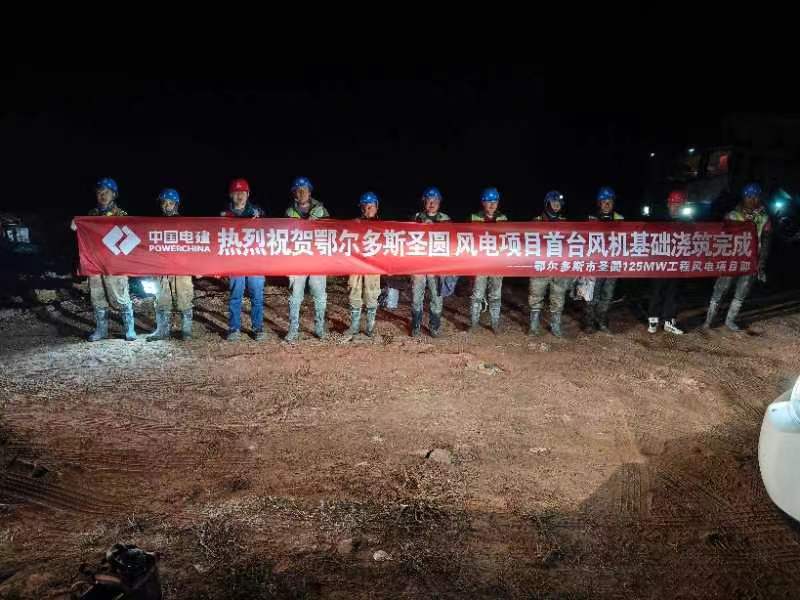

10月27日,鄂尔多斯市圣圆风光制氢加氢一体化项目125兆瓦风电工程项目完成了首台风机基础浇筑。标志着该项目的建设取得阶段性进展,为后续项目施工工作高效推进打下稳固的基础。 该项目位于内蒙古自治区鄂尔多斯市境内,风电工程规划容量125兆瓦,安装20台单机容量为6.25兆瓦的风电机组,通过5回路集电线路接入光伏区110千伏升压站35千伏侧,该工程由风力发电机组、场内集电线路工程和交通工程等组成。本期工程共安装单机容量6.25兆瓦的风电机组11台,年平均上网电量为17053.073万千瓦时。风电提供的绿电用于电解水制氢,将推动“风光氢储”一体化发展,助力鄂尔多斯打造氢能产业基地。 在公司各级领导的大力支持下,项目履约团队克服种种困难,稳步实现风机基坑土方开挖、地基验槽、标高复测,地基钎探、垫层浇筑、钢筋绑扎、支模等前期工作,为风机基础浇筑奠定坚实的基础。10月26日早上08:00风机基础开始浇筑,项目部团队提前精心策划,严格依照施工规范与标准推进作业:施工现场配备专业设备,保障浇筑过程中混凝土质量与强度符合设计要求;浇筑期间,项目部管理人员全程旁站指挥,科学调配人力、物料等资源,确保每一道工序精准无误,最终经过16个小时的奋战,浇筑混凝土925立方米,首台风机基础浇筑顺利完成。 接下来,鄂尔多斯项目会继续与各单位密切合作,认真组织施工计划,严格把控施工质量和安全,力争在甲方要求进度计划内实现项目全容量并网发电,为推动区域能源结构优化贡献河南工程力量。(供稿单位审核:乔付广) | ||||
