电网公司:光山风电项目主变顺利就位
| ||||
| ||||

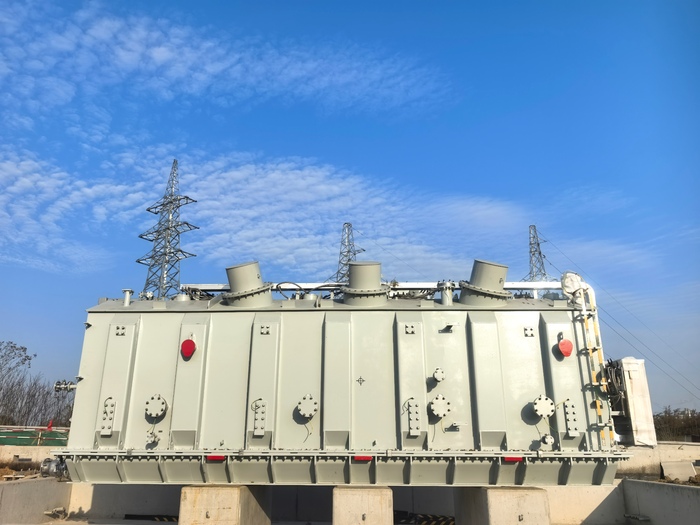

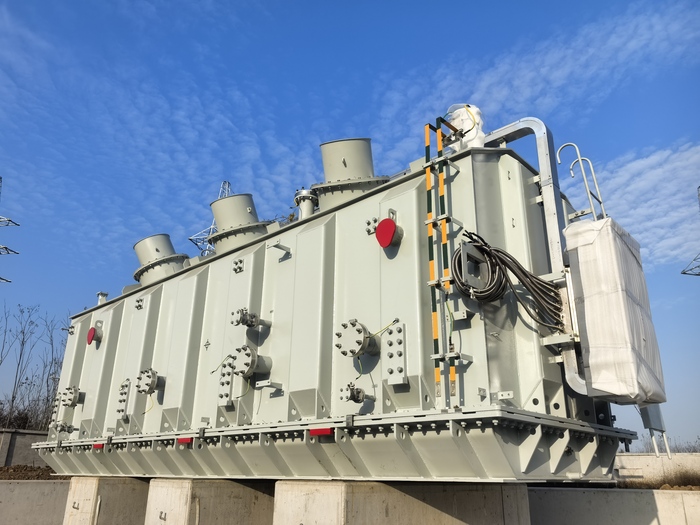

11月16日,光山风电项目升压站施工现场,伴随液压滑轨系统的缓缓移动,一台重达数百吨的主变压器稳稳坐落在了基础上,标志着该项目核心电力设备安装迈出关键一步。光山风电项目历经多日筹备与攻坚,圆满完成主变就位任务,为项目后续并网发电打下坚实基础。 光山风电项目作为公司重大、重点项目,项目投运后每年可输送4亿千瓦时绿色电力,减少36万吨二氧化碳排放。将大力推动光山县向绿色能源转型的步伐,为豫南地区能源结构优化注入强大动力。 主变压器是升压站的“能量中枢”,它的精准就位直接关系到整个风电场的电力输送效率。此次主变就位面临地形复杂、设备精密、精度要求高三大挑战。为确保万无一失,项目部多次深入现场勘察地形,结合主变设备参数,反复优化实施方案。 在前期准备阶段,团队对运输路线进行了10余次踏勘,避开狭窄路段与地质松软区域,同时协调专业运输团队,定制专用运输支架,防止设备在运输中晃动。提前对升压站基础进行了毫米级找平,用专业仪器校验了20余组数据,确保基础与主变对接精准无误。 主变就位当天,项目部全员坚守岗位,从设备卸车到移动定位,每个环节都安排专人监护。当主变被推送至指定位置时,技术人员通过对讲机实时指挥,调整滑轨角度与设备位置,经过近2小时的精细操作,主变最终与基础构架完美契合,误差控制在2毫米以内。 本次主变顺利就位是团队协作的结果,更是攻克技术难关的见证,下一步,光山风电项目将加快推进主变附件安装与调试工作,同步开展升压站其他设备安装,力争早日实现并网发电。(供稿单位审核:李现超) | ||||
| 【打印】 【关闭】 |
