机械化公司:安全高效完成韶关项目125吨塔吊拆除工作

发布日期:2025-03-05 作者:张彦礼 字号:[ ]

3月1日,机械化公司圆满完成韶关项目部125吨塔吊拆除工作,为项目部下步施工创造了条件。

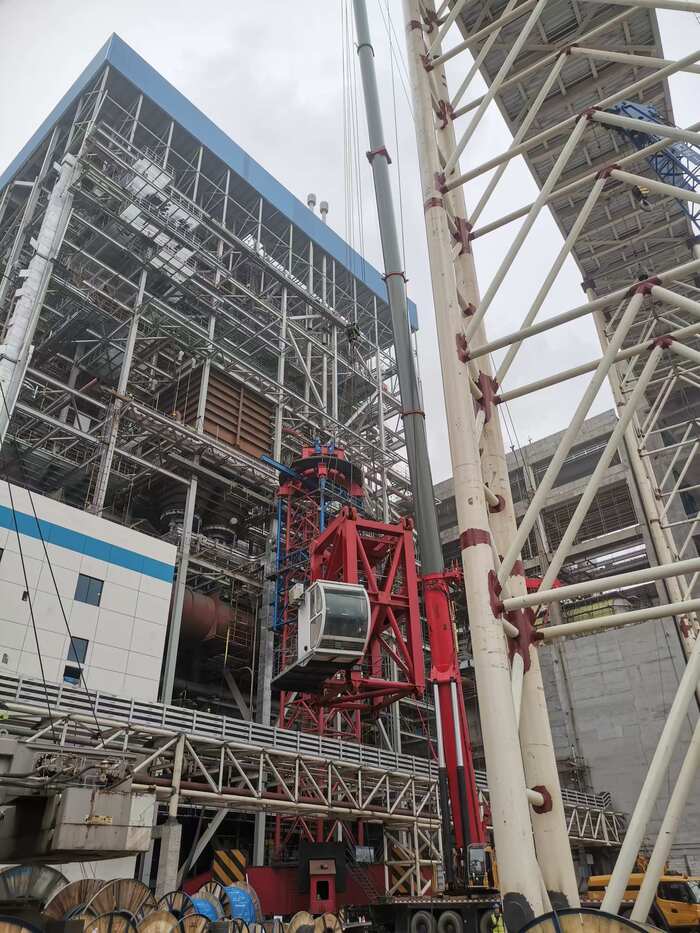

公司重点工程国粤韶关1×700兆瓦循环流化床项目,目前正处在施工的高峰期,而作为施工的主力机械125t塔吊,截止到2月18日已圆满完成全部吊装任务,具备拆除条件。由于项目节点目标临近,工期十分紧张,而125t塔吊所处位置,占用渣仓基础,为了保证渣仓能够早日施工,项目部要求机械化公司务必在15天之内完成塔吊拆除工作。

接到项目通知以后,机械化公司抽调骨干力量带队,组织全部拆装人员在2月15日前全部到达韶关现场,进行充分的准备和全员安全技术交底以后,进行了全员任务分工,将施工人员分为两组,进行三班轮换加紧施工,项目部在机械配合和后勤保障方面进行全力配合,夜间施工配备充足的照明。

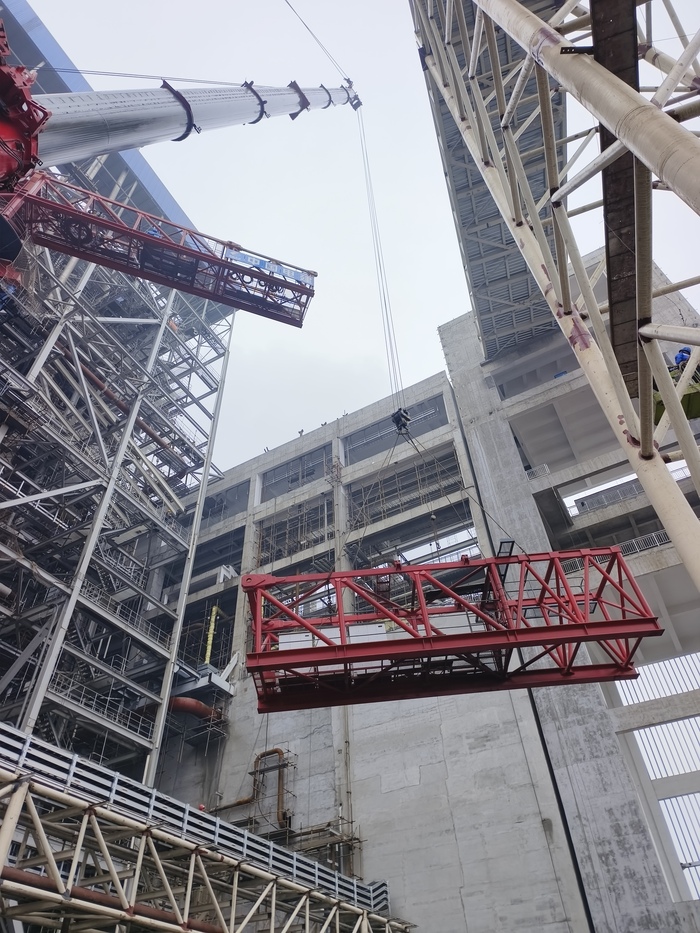

能否按时完成拆除工作直接影响着项目部工期。因此,机械化拆装队20多名职工从接受任务的那一刻起,就在和时间赛跑。该塔吊属大型起重机械设备,将这个这个庞然大物近千个零部件有序解体安全放置,需经过几十道工序,每个工序间环环相扣, 是一个极其精密、繁琐的过程。在这个过程中,强体力和高技能相互交织,考验着团队配合的默契、顽强、坚韧和担当。无论是白班还是夜班,折装队职工们都准时来到现场,站班会上,队长简洁地交代完工作内容和注意事项,不完成一天预定的任务他们绝不收兵。

在项目部全力支持下,机械化公司20多名职工经过12个日日夜夜顽强奋战,于3月1日完成125t塔吊的全部拆除工作,比项目部要求的施工工期提前了3天,为下一步渣仓的施工奠定了基础。(供稿单位审核:尚祥革)
