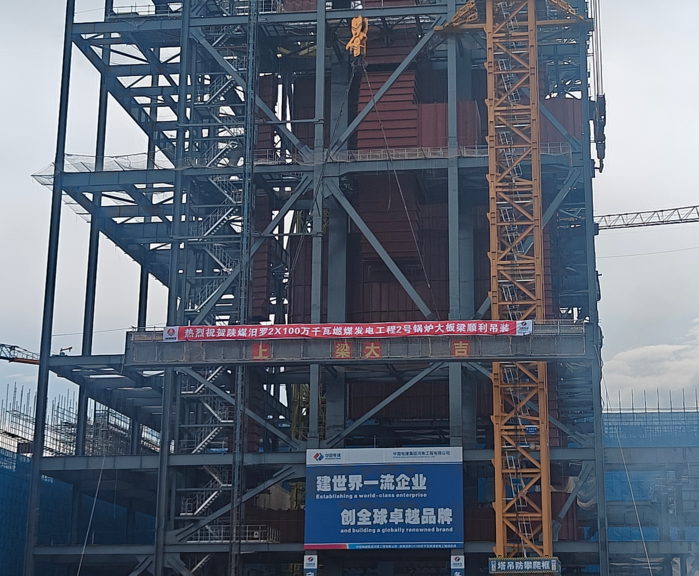

电源事业部:陕煤汨罗项目2号锅炉顶板梁顺利吊装就位
| ||||
| ||||
6月29日20时,陕煤汨罗2×100万千瓦燃煤发电工程2号锅炉最后一根大板梁吊装就位,2号机组锅炉钢架顶板梁吊装工作圆满完成,为锅炉受热面安装及各项后续施工有序推进奠定了坚实基础。 该项目为区域重点能源保供工程,配套建设两台百万千瓦超超临界机组。项目建成投产后,将优化地方能源供应格局,助力区域绿色低碳发展。 2号锅炉共设置8根大板梁,其中BL-2上梁单重124.05吨,是顶板最重构件。针对本次吊装重型构件自重极大、高空跨度大、安装精度标准高、现场交叉作业繁杂、工期紧张等多重难题,项目部多措并举严控吊装安全质量,现场设置标准化吊装信息公示牌,明确炉后至炉前、先吊下梁后吊上梁的施工顺序,主吊选用JLP3600塔式起重机,公示每根梁起吊、就位负荷验算数据,搭配专用高强度钢缆绳与标准马蹄形卡环,量化管控吊装安全风险;同时提前编制专项吊装方案,反复推演吊装工序,精准规划吊车站位与行走路线,细化总指挥、技术、安全、起重、后勤保障等全岗位分工,作业前组织全员安全技术交底,吊装全过程安排管理人员旁站监护,对关键工序实施点对点闭环管控,保障吊装作业平稳有序开展。 下一步,项目部将依托本次吊装节点成果,科学统筹、精准调度,抢抓施工黄金期,有序推进后续锅炉安装施工任务,保质保量按期完成全部建设任务,全力打造高品质标杆型百万千瓦火电项目。(供稿单位审核:康小光) | ||||
