汽机公司:华能广东汕头海门电厂1号汽轮机综合改造升级项目高压主汽调节阀吊装就位工作顺利完成
| ||||
| ||||

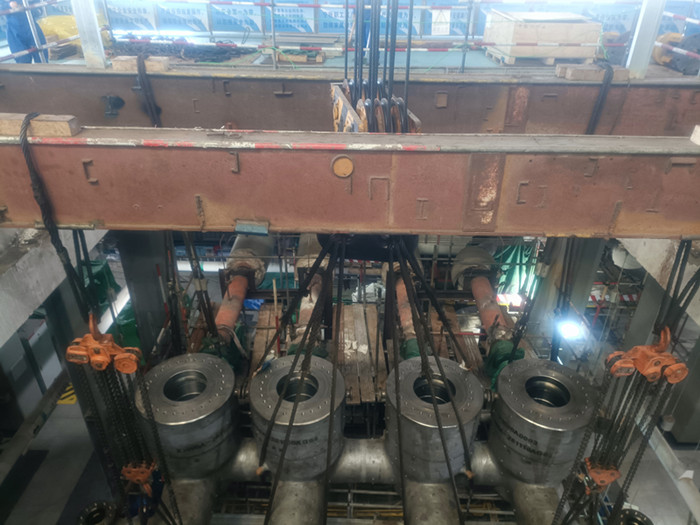

3月13日上午10点34分,华能广东海门电厂1号汽轮机综合改造升级项目高压主汽调节阀成功吊装就位,标志着1号汽轮机组检修取得阶段性进展,此次综合改造升级项目一重大节点顺利完成。 高压主汽调节汽阀的吊装就位工作是机组检修的关键节点。该工作面临置换临时钢梁、吊装施工作业量大,单台行车施工慢、因场地较小阀门需要在吊装中转向等困难,为了保证汽阀吊装工作一次顺利完成,保证项目节点工期,项目团队春节期间坚守岗位,施工人员每天定施工目标,克服重重困难,24小时不间断连续施工。同时,团队成员多次讨论施工组织,科学制定施工方案,全面梳理作业过程中存在的危险点并制定应对措施,现场合理优化工序,全体人员精益求精、众志成城,圆满的完成了吊装就位所有准备工作。 准备工作完成无误后,在业主、监理和安监人员的旁站下,认真盘点施工前各项准备工作,仔细检查行车、吊具等起重工器具,同时对参与人员进行详细的安全技术交底,做到了准备充分、分工明确、责任到人,确保了各项工作的有序开展。随着起重指挥一声哨响,巨大的行车缓缓起动,汽阀组受到行车牵引,缓慢平稳的向上移动。汽阀组四周设有专人监视移动情况,观察汽阀组下降过程中的状态,以防发生碰撞损伤。在起重指挥、行车司机和施工人员的紧密配合下,有条不紊地把汽阀组成功就位。其他人员开始进行配合,调整临时钢梁位置,置换悬挂用的钢丝绳和倒链。施工人员的技术过硬、指挥得当、一气呵成默契配合,得到业主、监理和安监的一致赞扬。 高压主汽调节汽阀吊装就位工作的顺利完成,预示着检修工作进入新的施工阶段,为后续施工奠定了坚实的基础,体现了项目部对施工节点的精准把控。项目全体员工,将以饱满的精神状态继续高标准严要求的完成后续检修,为后续工程能够高效率、高质量推进,奉献自己的力量。(供稿单位审核:尹红伟) | ||||
