电源事业部:陕煤汨罗项目1号机组除氧器顺利吊装就位

发布日期:2026-06-29 信息来源:电源工程事业部 作者:孙世晓 字号:[ ]

6月26日,陕煤汨罗2×100万千瓦燃煤发电工程1号机组除氧器一次性顺利吊装就位,标志着机组热力系统安装工作取得重要阶段性进展,为后续主体设备安装施工奠定坚实基础。

该项目作为湖南省“十四五”重点能源建设工程,项目建成投产后,将进一步夯实区域电力保供基础,有效补齐地方电力供应缺口,持续优化区域能源结构,为地方经济社会高质量发展提供可靠的能源支撑。

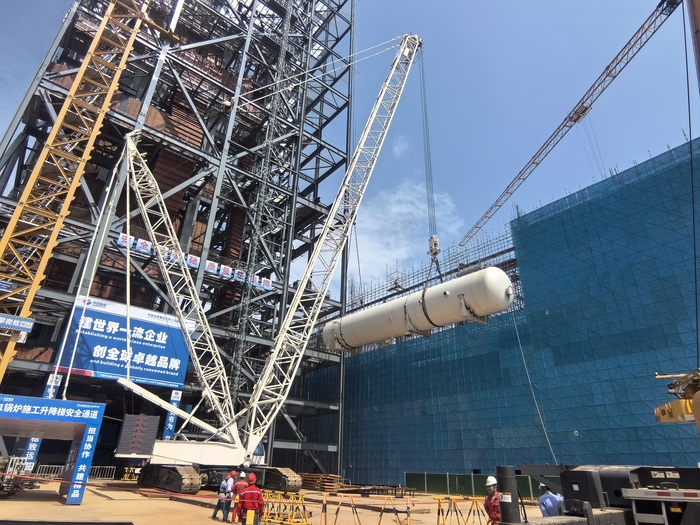

除氧器作为百万千瓦机组给水系统的核心关键设备,其安装质量直接关系机组后续运行稳定性、安全性及整体发电能效。本次吊装除氧器总重113吨,设备布置于1号锅炉钢架G1-G2间40.75米层,设备中心距G1排柱中心线5米。作业过程存在就位高度高、安装对位精度标准严、施工现场交叉作业密集等难点,整体吊装组织协调难度大、安全管控要求高。

为确保本次吊装作业安全、平稳、高效完成。项目部提前统筹部署,科学编制专项吊装施工方案,全面完成设备受力验算、全员技术安全交底、吊装索具及机械设备全方位检测校验工作。吊装作业期间,各岗位人员各司其职、密切配合、精准操作,有序完成设备起吊、空中转体、水平平移、精准对位、平稳落位等全部工序,全过程安全可控、规范有序,设备就位精度完全符合设计及规范标准,圆满完成本次吊装任务。

下一步,项目部将持续严守安全底线、严把质量关口,高效推进管道配管、支吊架安装等后续工序施工,全力提质提速项目建设进度,保障工程按期高质量建成投产。(供稿单位审核:康小光)
