智慧能源:新河县泽冀200兆瓦风电项目整机吊装过半
| ||||
| ||||

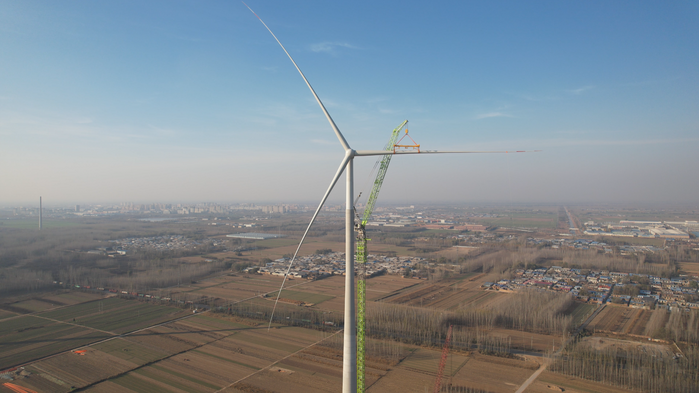

1月17日15时39分,随着B13机位第三支叶片就位,整机吊装完成,标志着新河县泽冀200兆瓦风电项目第16台风机整机吊装完成,实现“风机吊装任务过半”的关键节点。自首台风机吊装启动以来,历时三个半月,施工现场累计配置6台混塔段主吊、6台钢塔段主吊协同作业,目前已累计完成混塔吊装27台、整机吊装16台,距离完成全部32台风机吊装目标又进了一步,为后续并网发电奠定了坚实的基础。 新河县泽冀200兆瓦风电项目位于河北省邢台市新河县,总装机容量200兆瓦,共布置32台单机容量6.25兆瓦的风电机组,并配套建设30兆瓦/60兆瓦时电化学储能系统。项目全面投运后,预计每年可提供上网电量约5.4亿度,相当于节约标准煤16.26万吨,将有效优化区域能源结构,助力地方绿色低碳转型。 施工期间,面对持续降雨,厂家混凝土塔筒环片、叶片、机舱等供货延迟、低温作业等多重挑战,项目部积极协调供货计划、优化吊装工序、统筹机械调度,并采取铺设临时道路、钢板等措施保障运输,有针对性地搭设保暖棚对结构胶保温,确保吊装作业按计划稳步推进。 在此之前,项目部已精心编制专项吊装方案,完成专家论证与报审。并制定了系统、全面的吊装实施计划。先后组织风机厂家完成混塔与钢塔吊装技术交底,并对现场施工人员开展专项方案交底。在施工过程中,项目部严格遵循集团与公司关于“人机料法环”等方面的管理要求,实施逐项核查、全程管控,全方位确保吊装作业安全平稳推进。 目前,新河县泽冀200兆瓦风电项目将继续保持昂扬斗志,安全、高效推进剩余风机吊装工作,力争早日实现并网发电目标。(供稿单位审核:乔付广) | ||||
