新能源事业部:西柏坡电厂四期项目除氧器吊装就位、三器吊装完成

发布日期:2026-03-16 信息来源:新能源工程事业部 作者:宋志豪 字号:[ ]

3月14日,继DCS系统受电、发电机定子吊装就位后,西柏坡电厂四期项目再传捷报,顺利完成除氧器吊装就位及锅炉三器吊装两项关键节点任务,为项目年底建成投运按下“加速键”。

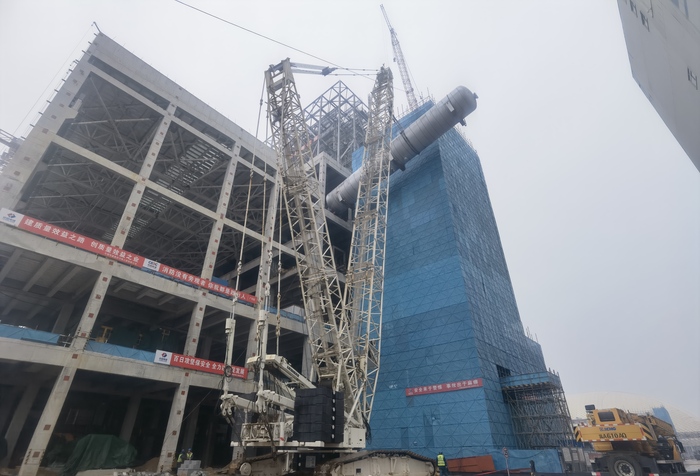

本次吊装的除氧器净重105吨,直径3.848米,长26.7米,是汽机房内最重单体设备。项目部采用400吨履带吊单车穿装,在各级管理人员全过程监督与协作下,安全平稳完成吊装。至此,汽机房内全部高低加及除氧器均已就位,为后续安装工作全面铺开奠定基础。

汽机房纵向长171.5米,除氧间跨度10米,共分五层,自上而下依次布置除氧器、0号高加、蒸冷器、5号低加、1号高加、3号高加、7号低加、6号低加、2号高加等设备。

同日,随着二级过热器最后一片吊装到位,7号锅炉三器管屏全部吊装完成,较原计划提前7天。面对大风、雨雪天气及设备到货滞后等困难,项目部强化旁站监督、工器具检查与班前交底,统筹协调各专业推进,确保吊装高效有序进行,为后续水压试验目标争取了宝贵时间。

2026年首季度项目节点接连落地,展现出项目管理团队务实高效、奋发有为的工作状态。接下来,团队将继续锚定目标、稳扎稳打,全力推进项目向年度目标迈进。(供稿单位审核:魏彬)
