新能源事业部:中广核石楼龙交四期100兆瓦风电项目风机基础浇筑全部完成

发布日期:2026-07-27 信息来源:新能源工程事业部 作者:孙林枫 字号:[ ]

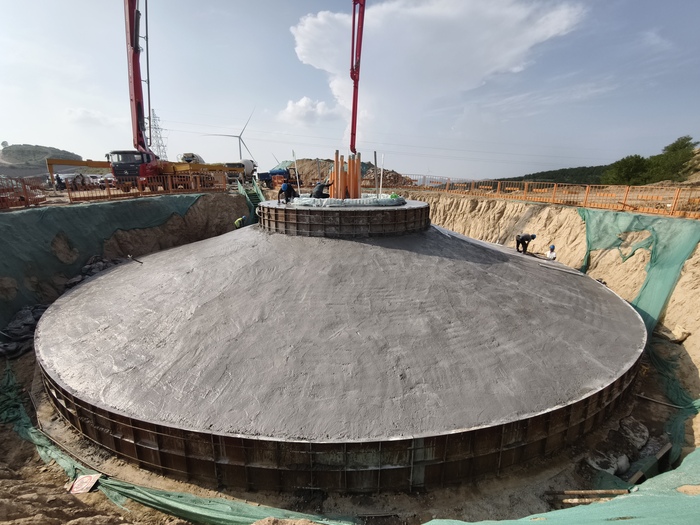

7月25日,随着最后一方混凝土顺利入仓,中广核石楼龙交四期100兆瓦风电项目16台风机基础浇筑施工圆满完成。此次关键施工节点的顺利收官,标志着项目主体土建工程基本完工,距离全容量并网发电目标更近一步。目前,项目各项建设工作有序开展,仅剩最后一台风机待吊装及并网作业。

该项目坐落于山西省吕梁市石楼县,场区山脊陡峭、地形高差悬殊,地质地形条件复杂,为勘察施工、大件运输带来极大挑战。项目建设期间,最后一台风机出现机位变更情况,项目部快速响应、精准应对,及时调整施工方案、优化各类资源配置,有效化解施工难题,保障了工程进度平稳有序推进。

针对山西高原严苛的气候条件与复杂施工环境,项目部坚持精准施策、科学攻坚。冬季抵御严寒降雪,严控混凝土入模温度,落实保温养护措施,筑牢工程质量根基;全力修缮雨雪天气下泥泞湿滑的黄土施工道路,铺设砂石、完善排水防滑设施,打通设备运输通道。夏季为规避高温和强紫外线影响,实行“抓两头、歇中间”错峰作业,配齐防暑物资,守护施工人员安全,保障施工有序推进。

下一步,项目部将紧盯天气窗口期,抢抓有利施工时机,高效推进最后一台风机吊装各项筹备工作,严把安全质量关口,全力以赴冲刺项目全容量并网发电目标。(供稿单位审核:魏彬)
