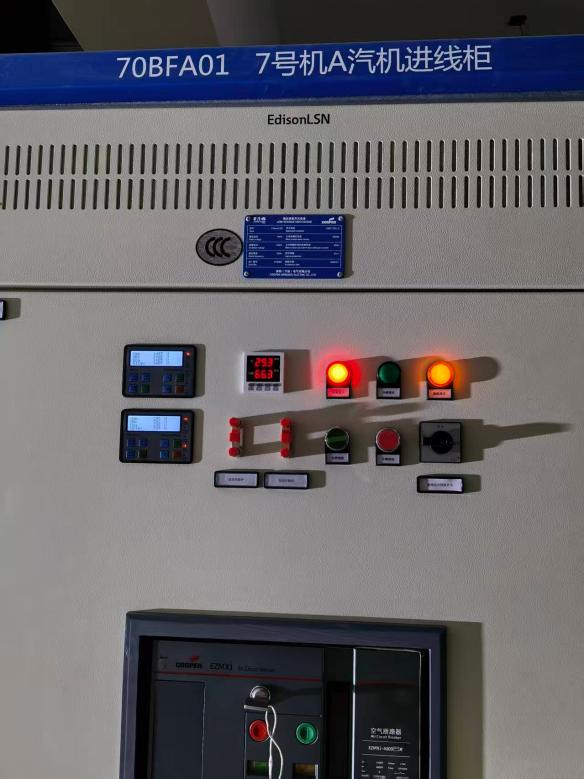

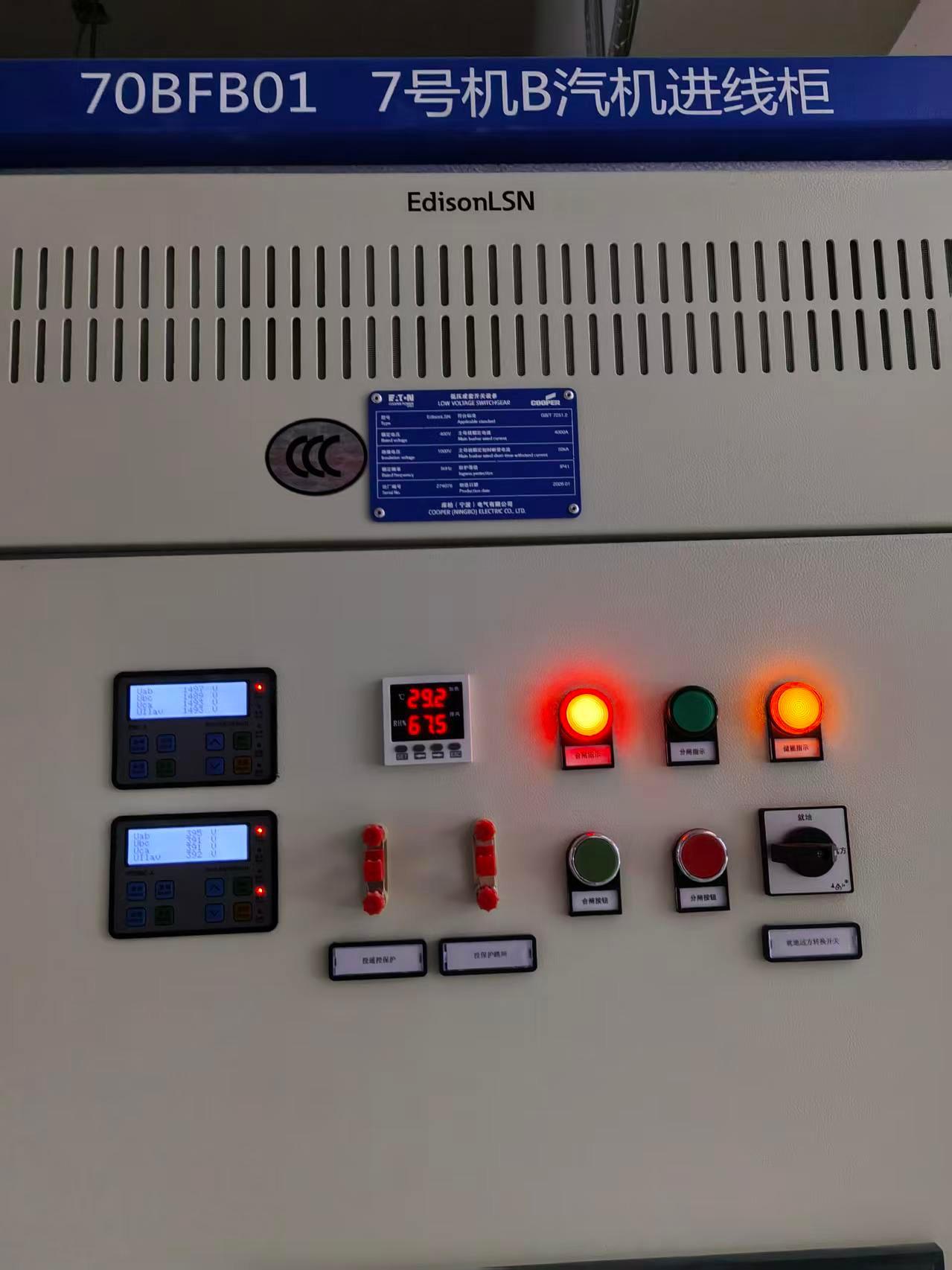

电仪技术公司:西柏坡2×660兆瓦机组工程7号机汽机段母线成功受电
| ||||
| ||||
7月4日,河北西柏坡2×660兆瓦机组工程 7 号机组汽机段母线成功受电。 本次汽机段母线受电是7号机组分部试运关键前置核心工序。为确保母线带电全过程安全可控,项目部电仪班组提前统筹谋划,细化施工、试验、现场监护全流程管控方案:前期已完成7号机A、B段汽机进线柜电缆敷设接线、绝缘耐压试验、保护定值整定校验、二次回路逐项核查等全部前置施工任务,逐一消除设备接线偏差、信号反馈异常、保护联锁失效等各类隐患;试验启动前,组织技术、安全、操作班组开展专项安全技术交底,明确主变冲击操作标准步骤、突发故障应急处置流程,安排专人全程盯控开关柜、母线、继电保护装置实时运行工况。 为稳妥推进变压器冲击试验,当日19时12分,现场作业人员严格遵照电气操作票规范开展操作,7号机A、B 段汽机进线柜完成首次冲击合闸,设备运行状态无异常;19时28分实施第二次冲击试验,持续跟踪核对电压、电流、保护采样各项数据,所有参数均满足设计标准;19时42分顺利完成第三次冲击试验。三次冲击全过程设备运行平稳,继电保护装置动作逻辑精准可靠。19时50分,汽机A、B段母线正式带电,现场各类在线监测指标全部正常,本次受电关键节点一次性圆满实现。 汽机段母线顺利受电,标志着项目电仪专业工作重心由设备安装、接线校验全面转入分部试运阶段。下一步,电仪班组将以本次母线带电为重要起点,统筹推进循环水、开式水、闭式水、凝结水、辅助蒸汽等系统单机试转、测点传动、系统联动试验等一系列分部试运工作,紧盯各阶段调试节点,从严把控试验安全管控与调试工艺质量,有序推进 7 号机组分部试运任务,为后续整套系统联动试运工作筑牢坚实基础。(供稿单位审核:周毅) | ||||
