发布日期:2026-07-24 信息来源:调试运营公司 作者:梁博涛 字号:[ ]

7月24日2时22分,广东汕尾红海湾电厂5号机组10千伏厂用电系统一次受电成功。整套设备运行平稳,全部电气参数符合设计标准,该里程碑节点的顺利落地,标志着项目正式由设备安装阶段进入分系统调试阶段,为后续辅机单机试运、机组整套启动调试筑牢核心基础。

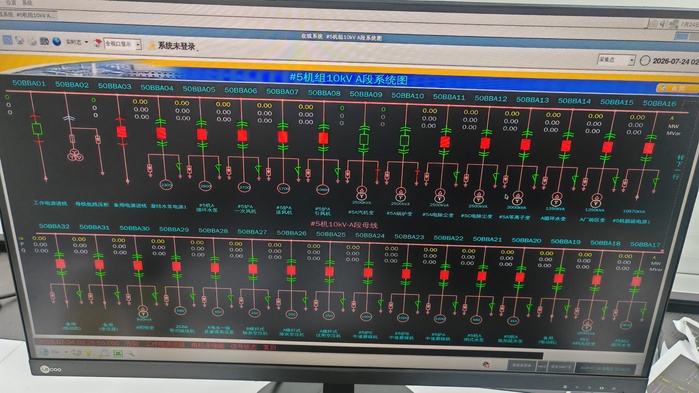

本机组10千伏厂用电系统采用双母线接线架构,配置高压开关柜、干式厂用变压器、继电保护及测控成套装置。双母线设计能够有效提升厂内风机、水泵等辅机可靠性,是火电项目调试必不可少的前置基础系统。为保障本次受电工作安全有序落地,项目团队提前完成施工方案编审、全员安全技术交底、设备绝缘检测、二次回路信号联调等全部前置筹备工作。受电作业期间,现场分级指挥体系清晰顺畅,操作人员严格依照电气操作票标准化执行各项操作。

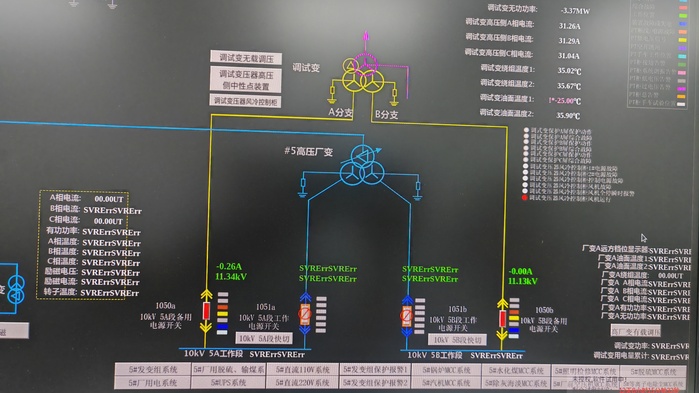

7月23日21时32分完成调试变首次冲击合闸,当日23时40分圆满完成五次冲击合闸试验;随后启备变浇注母线逐步带电,两段10千伏厂用母线分批送电成功。作业全程实时监控母线电压、负荷电流、设备温度等关键指标,NCS、DCS系统后台仪表、各类保护装置上传信号同步精准匹配,全过程实现操作零失误、设备零异常、系统零缺陷,顺利达成“一次受电成功”目标。

本次10千伏厂用电系统一次性受电,充分展现汕尾红海湾项目全体工作人员攻坚克难、实干争先的责任担当,全方位检验了团队电气设备安装、二次系统联调、现场标准化操作管控的综合专业能力。

下一阶段,项目团队将抢抓施工调试窗口期,按计划推进分系统调试、辅机带负荷试运、机组整套启动等重点工作,从严守牢安全、质量、进度三道关口,全力推动项目按期投产,为地方电力稳定保供输出专业力量。(供稿单位审核:张祥德)
