电仪技术公司:关键节点突破!汕尾电厂二期#5主变压器安全平稳就位
| ||||
| ||||

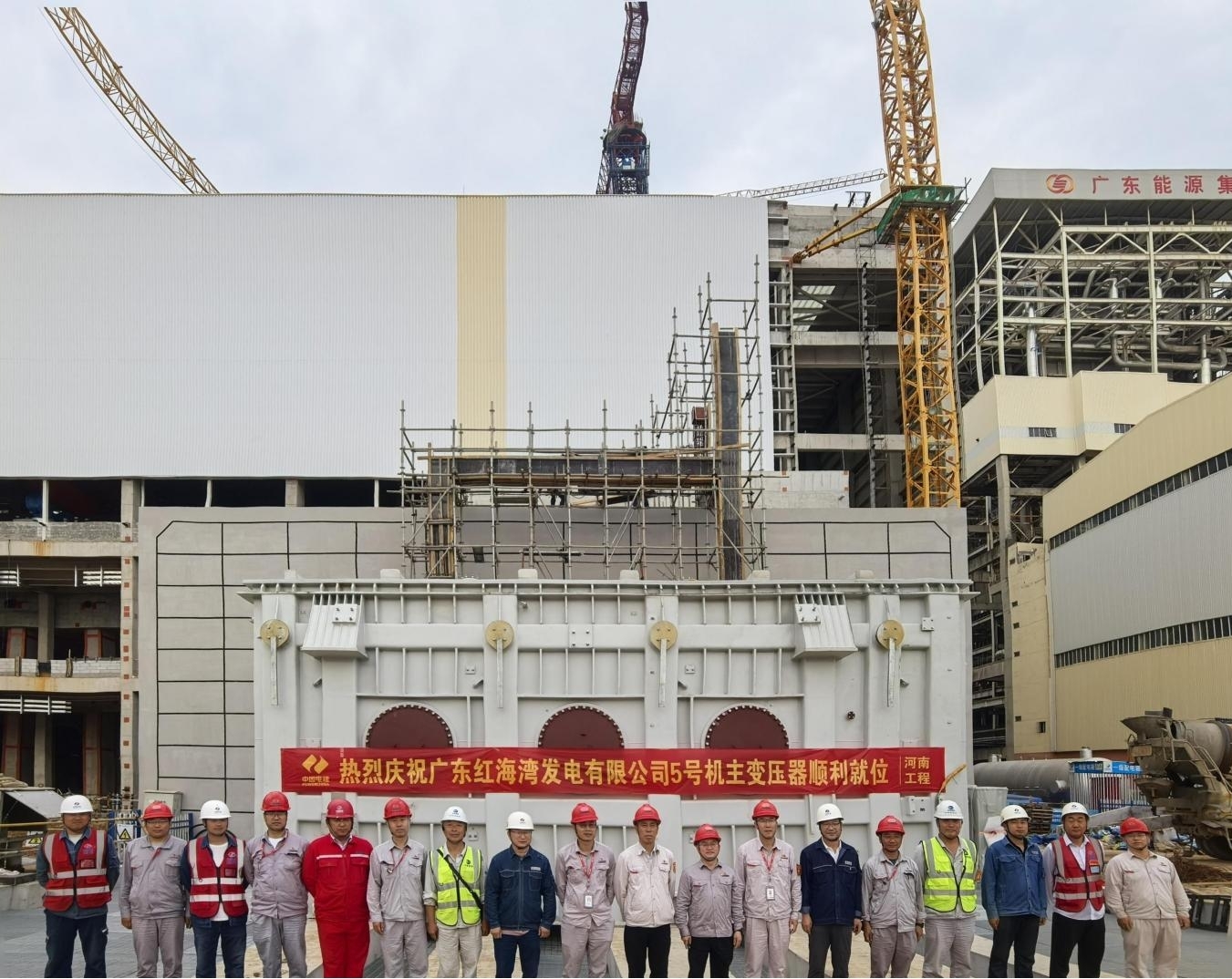

3月29日,汕尾电厂二期5、6号机组(2×1000兆瓦)扩建工程5号机主变压器安全精准就位,此举标志着该项目建设迈入关键阶段,为后续设备安装调试及按期投运筑牢根基,进一步夯实广东省能源保供基础。 该主变压器单台重量达478吨,作为电厂电能转换与输送的核心设备,其安装质量直接决定机组未来运行的安全性与稳定性。结合现场施工实际,施工团队创新采用轨道敷设+液压千斤顶平移工艺,有效规避重型设备吊装风险,兼顾作业安全与就位精度,契合重型变压器安装领域先进技术路径。 为保障478吨主变顺利就位,项目部联合电仪工区提前谋划、精准施策,全面落实精细化管控。前期重点完成运输路线规划、路基加固平整、路基板与承压钢板铺设、主变基础验收及标高、中心线精准复核等筹备工作,逐环节排查隐患,确保施工条件全部达标。 作业现场严格执行安全生产责任制,划定专属警戒区域并安排专人值守,同步开展全员安全技术交底,明确作业规范与风险防控要点。作业全程实时监控千斤顶运行、轨道贴合度及设备偏移情况,工区管理人员现场值守,反复复核主变高低压侧中心线与基础对位精度,精准校准偏差,最终实现主变平稳就位,并及时落实防护措施。 下一步,电仪工区将协同项目部,聚焦主变压器附件安装、真空注油、电气试验等核心任务,强化问题预判与攻坚,严控施工质量与进度,确保各设备节点按期落地,全力推动项目高质量建设,为工程早日投产发电提供有力保障。(供稿单位审核:张光辉) | ||||
