新能源事业部:西柏坡电厂四期项目7号汽轮发电机定子顺利吊装
| ||||
| ||||

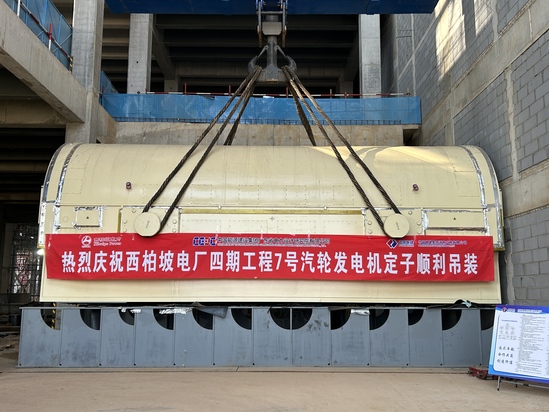

3月11日,西柏坡电厂四期工程建设现场,7号主厂房发电机定子顺利完成吊装并精准就位,标志着项目安装阶段取得里程碑式突破,为后续机组本体安装、调试及按期投产奠定坚实基础。 西柏坡四期工程建设2台66万千瓦超超临界热电联产机组,是河北省重要的支撑电源与民生供热保障项目。发电机定子作为机组核心设备,实际外形尺寸为10380×3940×4183毫米,对角线长度11.42米,净重285吨。 发电机定子吊装作为电厂建设施工中的难点,具有重量大、施工难度高、安装精度要求高三大特点。为确保吊装万无一失,建设单位统筹施工、监理、设备厂家等参建各方,提前编制专项施工方案:吊装采用2台200吨液压提升装置配合两台主厂房行车抬吊就位;在两台行车大梁上安装2根支撑梁,每根支撑梁中间各安装一台200吨液压提升装置;在液压提升装置钢绞线下端安装抬吊扁担,扁担梁中间悬挂 400 吨大钩,大钩通过吊索绑扎发电机定子吊攀。 吊装全过程实行闭环管控,现场指挥有序、参建各方协同高效,实现了设备平稳起吊、精准对位、一次就位,圆满完成这一关键节点。 此次定子吊装成功,是全体参建人员昼夜奋战、协同攻坚的成果,有力推动项目由结构施工全面转入核心设备安装新阶段。项目建成后,将显著提升区域电力保供与集中供热能力,助力能源结构优化与绿色低碳发展。 项目部将以此次节点为契机,严把安全、质量、进度关口,高效推进后续工程建设,全力打造精品工程、标杆工程,促进该项目早日投产。(供稿单位审核:魏彬) | ||||
