基础事业部:郑西项目1号锅炉蒸汽吹管圆满完成
| ||||
| ||||

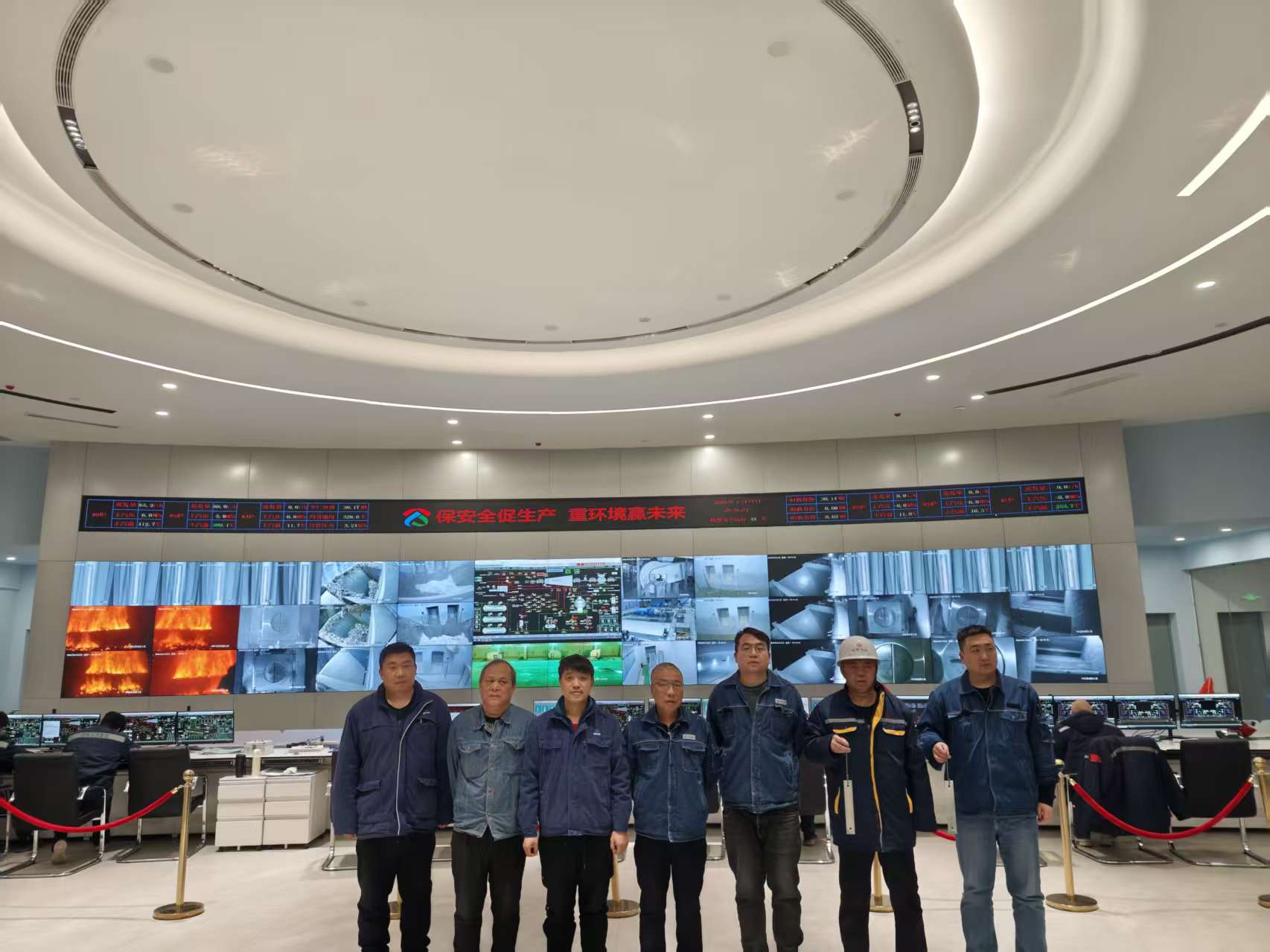

1月12日,郑州(西部)环保能源工程项目 1 号锅炉蒸汽吹管作业圆满收官,为后续机组并网发电奠定关键基础。 蒸汽吹管是通过高速蒸汽流清除管道及设备内焊渣、氧化皮等残留杂质,是保障机组安全运行的重要环节。本次作业采用蓄热降压法:首阶段完成试吹与正常吹扫,同步记录参数、排污改善炉水品质,停炉冷却12小时后进入二、三阶段,重复流程直至靶板检测合格。吹管前,项目部开展多轮安全技术检查,作业过程中全面实施区域隔离警戒,设专人全程监护,项目领导严格执行带班值守制度,全程旁站监督,确保吹管工作安全有序推进。 此次 1号锅炉蒸汽吹管的顺利完成,标志着郑西项目6台锅炉均已完成蒸汽吹管任务,为后续项目全线并网发电奠定了坚实基础。接下来,郑西项目团队将持续秉承安全高效原则,加速推进后续节点工作,力争项目早日实现全面投产运营目标。(供稿单位审核:吴旭光) | ||||
