锅炉技术公司:西柏坡项目7号机组三器吊装任务圆满完成
| ||||
| ||||

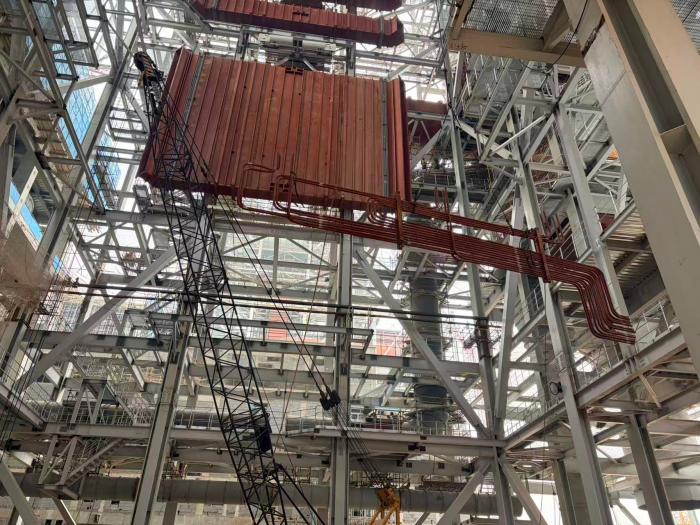

3月13日,西柏坡电厂四期工程项目7号机组锅炉二级过热器最后一排管排吊装顺利就位,标志着7号机组三器(省煤器、过热器、再热器)管排吊装任务全部完成。 该项目建设2台660兆瓦超超临界燃煤发电机组,由我公司承建的7号机组锅炉为哈尔滨锅炉厂有限责任公司生产的超超临界参数塔式直流炉,采用单炉膛、一次中间再热、平衡通风、半露天布置、固态排渣、切圆燃烧方式,全钢构架、全悬吊结构,同步配套建设SCR脱硝装置。 本工程锅炉受热面施工存在工作量大、高处作业多、大面积立体交叉作业风险高、大件吊装难度大等特点,加之工期紧张、设备到货协调复杂,对施工组织和管理能力提出较高要求。为此,项目部每周五下午组织专业技术骨干和施工负责人召开“碰头会”,针对施工难点研究解决方案,动态协调设备供货顺序,统筹兼顾其他作业面施工,确保吊装任务安全、高效、精准推进。 本次吊装的三器管排自上而下垂直布置,分别为后部省煤器、隔墙过热器、一级过热器、前部省煤器、一级再热器、二级再热器、三级过热器、二级过热器。三器管排总重2690吨,共计719钩。自1月5日首钩吊装至3月13日全部完成,历时68天,安全优质完成全部吊装任务。 此次“三器”吊装的圆满完成,充分检验了锅炉工区团队的技术实力和组织协调能力,展现了参建人员“精益求精、求真务实、奋勇争先”的优良作风。下一步,项目部将继续保持攻坚态势,紧盯锅炉水压试验、管道连接等后续关键节点,持续强化质量管控和安全监管,全力以赴推进项目建设,确保机组按期投产,为区域能源保供和绿色低碳发展贡献力量。(供稿单位审核:靳广) | ||||
