电网公司:定远营-海南500千伏线路工程顺利完成跨越500千伏乌吉Ⅰ线、乌吉Ⅱ线路施工

发布日期:2026-09-14 信息来源:电网公司 作者:李鹏康 字号:[ ]

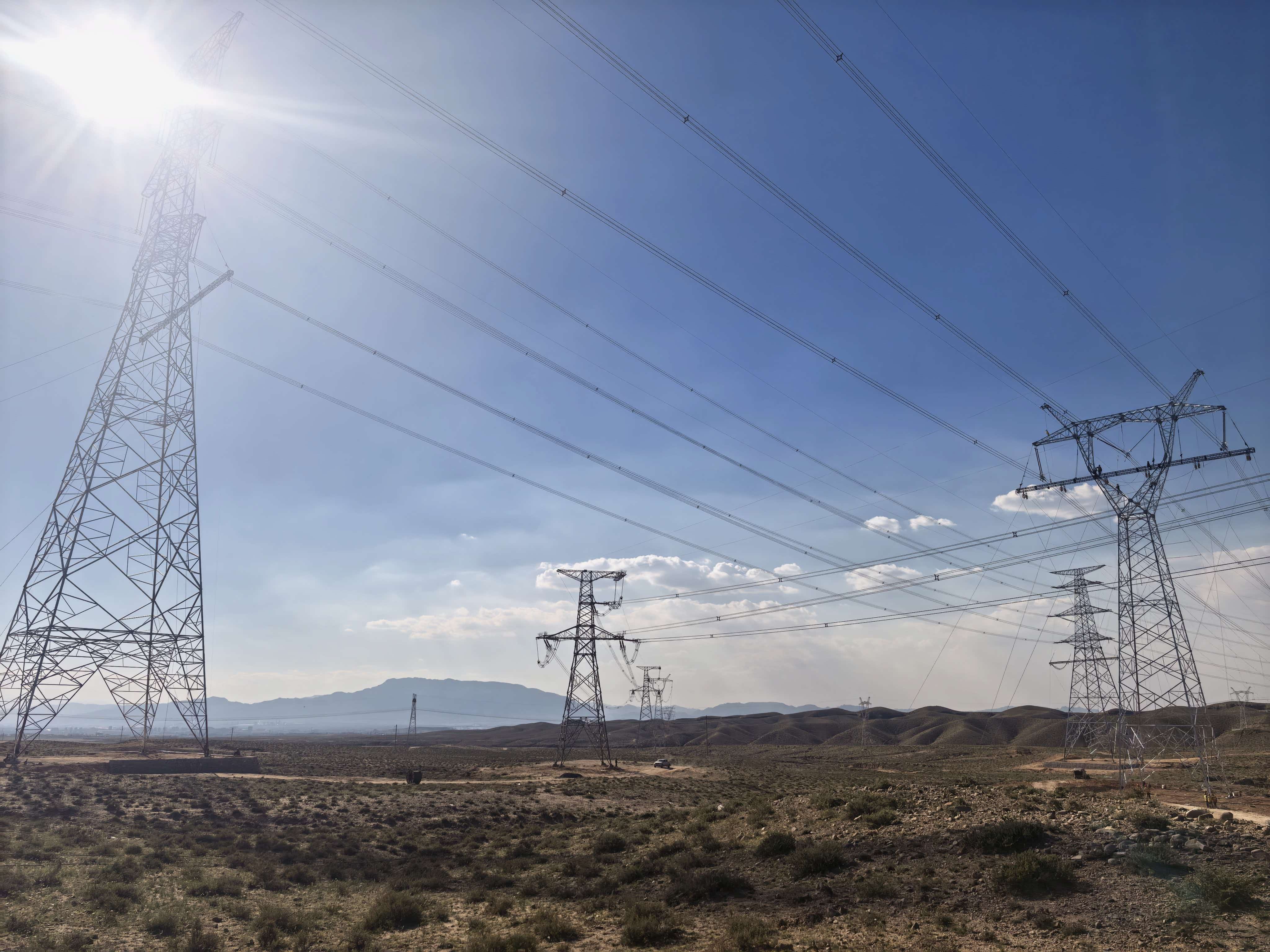

9月13日,定远营-海南500千伏线路工程跨越500千伏乌吉Ⅰ线、乌吉Ⅱ线高风险施工作业圆满收官。本次跨越施工自8月28日正式启动,历经16天连续攻坚,顺利啃下全线关键控制性硬骨头。

定远营-海南500千伏线路工程是区域主网架升级的重点建设项目,也是完善地区500千伏电网结构的核心工程。工程建成投产后,将显著提升区域电力互济与供电保障能力,有效满足地方经济发展带来的用电增长需求,为民生用电、产业发展提供坚强电力支撑;同时将进一步打通新能源电力外送通道,助力区域清洁能源消纳,对推动能源结构转型具有重要的经济与社会价值。

本次跨越作业为500千伏同电压等级带电交叉跨越施工,安全管控难度大、技术标准要求高。为确保作业万无一失,项目部提前开展多轮现场实地勘查,结合带电线路情况编写专项跨越施工方案,将封网搭设、导线展放、现场监护、应急处置等全流程拆解为标准化作业环节,先后组织多轮全流程模拟推演与应急演练,逐一排查高空作业、感应电防护、导线磨损等各类风险点,完成全员覆盖式安全技术交底。

施工期间,项目部严格落实高风险作业管控要求,建立业主、监理、施工三方联合旁站机制。针对作业窗口紧、工序多的特点,动态优化各工序衔接节奏,统筹调配作业班组与牵张设备、起重机械等机具,按照“封网-放线-紧线-附件安装”的工序节点稳步推进。面对高空复杂作业环境,全体建设者凝心聚力,严格执行作业规范,全过程实现安全零违章、质量零缺陷,高标准完成本次跨越施工任务,打通了工程建设的关键通道。

下一步,项目部将继续保持攻坚姿态,持续严抓现场安全与质量管控,全力保障工程按期建成投产。(供稿单位审核:林庆涛)
