山区地形复杂多变、高差悬殊,给超高压输电线路架线施工带来诸多挑战,安全风险点多面广、管控难度极大。作为项目部安全员,全程参与施工安全监管工作,深刻体会到山区架线施工安全责任重于泰山。现将施工过程中的核心难点、关键安全控制点及实践感悟总结如下,为后续同类工程安全管理提供借鉴。

一、山区架线施工核心安全难点解析

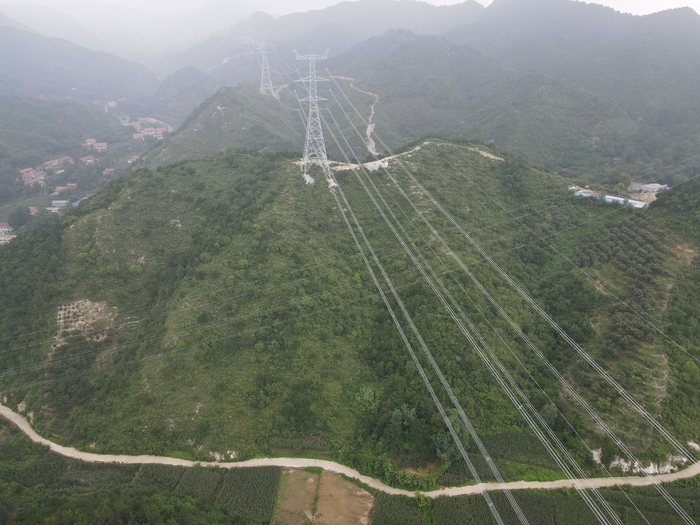

相较于平原地区施工,山区架线施工安全风险呈几何级增长,各环节风险环环相扣,形成多重安全管控难点。地形制约导致风险叠加。山区高差大、视野盲区多,导线展放轨迹易呈“陡升陡降”态势,极易引发导线脱轮、跳槽、磨塔等隐患;同时,复杂地形给设备运输、锚固带来极大挑战,地锚稳定性受地质条件影响显著,增加了设备失稳风险。感应电风险不容忽视,山区线路跨越密集,尤其是在带电线路附近施工时,感应电易引发人员触电事故。

高空作业安全压力突出。塔上人员需完成压线滑车安装、滑车角度调整、平衡挂线等作业,下方多为深谷峭壁,易给作业人员造成心理压力;且高空作业环境复杂,风力、湿度等气象条件多变,进一步提升了作业风险,对人员安全防护措施的落实提出极高要求。

外部环境干扰风险复杂。山区施工需跨越各类带电线路、林地等,跨越环境复杂,安全管控边界模糊,易引发跨界安全隐患。

二、关键环节安全管控要点落实

针对山区施工安全难点,项目部安全员全程紧盯关键环节,以“精准管控、闭环落实”为核心,筑牢施工安全防线。

放线段划分与牵张场选择直接关乎放线安全。针对500千伏线路施工,严格按照“耐张段为基础、兼顾多重因素”的原则。我全程参与牵张场选址评估,优先选择交通可达、面积与角度合规的场地,对采用转向滑车优化布置或“张—牵—张”“牵—张—牵”循环布置的场地,重点核查转向滑车锚固可靠性及场地安全防护措施落实情况,确保各段施工安全可控。

针对大档距跨越经济作物密集区的施工场景,安全员牵头制定“避让优先、时序优化、隔离保护、快速恢复”的预控方案。监督施工班组严格控制放线张力,避免导线下垂触碰作物;同时,在作物密集区边缘设置隔离防护设施,安排专人跟踪导线展放状态,及时调整放线参数,既防止导线损伤,又最大限度减少经济作物损失,规避赔偿纠纷。

跨越带电线路施工采用“绝缘封网+无人机展放”模式,安全员重点监督三项核心措施落实:一是被跨越电力线路两侧铁塔必须安装双接地滑车;二是导线、牵引绳全程保持接地状态;三是全面布设防坠落措施。施工前,组织跨越作业专项安全交底,施工过程中全程旁站监督,确保各项绝缘、接地措施落实到位,杜绝触电及线路短路事故。

当出现垂直档距为负、3基塔以上连续上扬等情况时,必须加装压线滑车,通过可调节压力的轮体平衡导线上张力,强制导线贴合滑车槽体。我明确现场管控标准,地面安排专职监护员,重点关注接头通过时的运行情况,发现问题立即通报处置,确保滑车压力调整及时,有效防范导线脱轮、跳槽风险。

三、施工安全感悟与责任践行

参与山区架线施工安全管理工作,让我对“安全无小事、责任大于天”有了更深刻的认知。山区放线施工安全风险环环相扣,视野盲区、感应电、设备锚固可靠性等问题无处不在,必须建立全流程、全方位的防控体系。

在高空作业安全管理方面,我始终坚守“生命至上”原则,严格要求塔上人员全程规范使用双钩安全带+二道保护绳或速差自控器,确保防护措施时刻有效;同时,严格控制作业时间,避免人员疲劳作业引发失误。通过长期实践,我们总结出山区施工“三先三后”原则:先勘察后方案,确保现场踏勘细致全面,为施工方案编制提供精准依据;先防护后施工,所有安全措施落实到位并验收合格后,方可开工;先协作后推进,提前与相关单位、当地群众沟通协调,扫清施工障碍。

每一段导线的顺利展放,每一座塔位的成功矗立,都离不开施工人员的坚守与协作,更离不开安全管理措施的刚性落实。作为项目部安全员,我深刻体会到,山区架线施工的安全管控,既要精准把握关键环节的技术要点,更要强化责任担当,将安全要求贯穿施工全过程。此次施工经历,不仅提升了我的安全管理专业能力,更让我对“电力人”的使命与担当有了更深刻的理解。未来,我们将总结提炼本次施工的安全管理经验,持续优化山区输电线路施工安全管控体系,为电网建设事业筑牢安全屏障。(供稿单位审核:李现超)
