匠心写就高分卷,高温之下显担当
——商丘夏邑新建变电站调试作业纪实

发布日期:2025-05-28 信息来源:电网公司 作者:郝康元 字号:[ ]

小满方过,盛夏的骄阳已经在中原大地上初显威力。

商丘夏邑新建变电站现场,一群身穿绿马甲的调试人员正在紧张忙碌着。

严密巡查不厌烦,高温之下显担当

“再查一遍!主变耐压局放试验区域内所有人员必须撤离!”现场的调试负责人手持对讲机,对主变耐压试验区域安全措施落实情况进行第三次巡查,反复确认绝缘垫、绝缘手套、放电棒等安全防护设备和工器具性能。唯有试验现场安全可控、作业流程规范可靠、试验进度稳步推进,才能确保试验一次成功。

此时,室外施工现场体感温度超40℃,所有调试人员随身携带防暑降温药品。燥热的空气包着炽热的心跳,场站内的设备沉默无言,但微弱的试验电流声却牵动着全体调试人员的心。汗水滴答在一叠试验记录本上,粘连成调试人的奋战足迹。

规范操作不打折,遥控校验零隐患

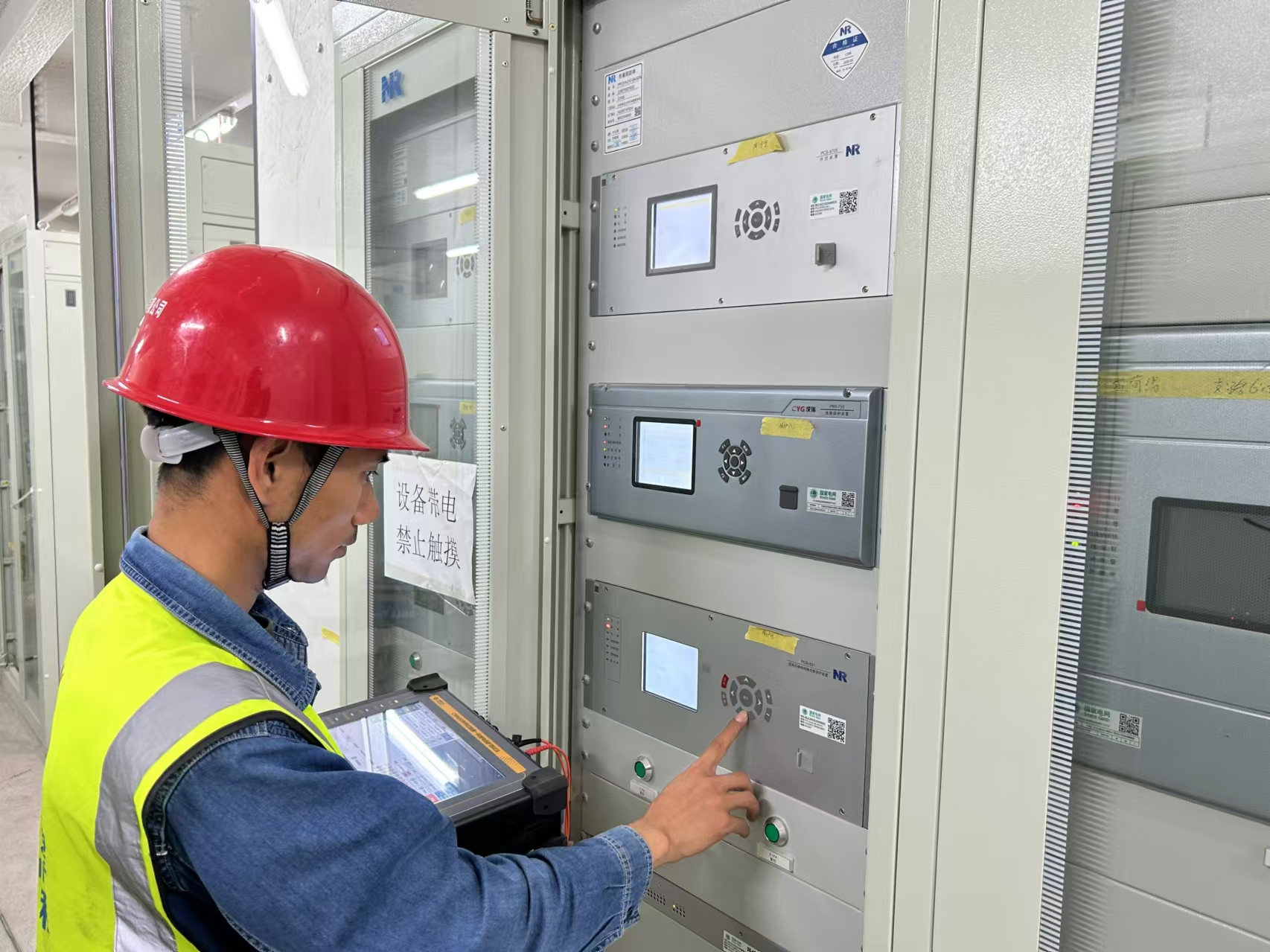

“进行断路器、刀闸遥控时,对应遥控压板要分别投退,确保遥控回路唯一性,防止出现寄生回路;信号核对时,要反复确认端子是否正确!”主控室内,专责监护人向调试人员着重强调注意事项:“必须严格按照标准作业流程校验遥控功能的可靠性,现场一次设备必须有专人确认被遥控设备附近无其它作业人员,以免发生安全事故。”

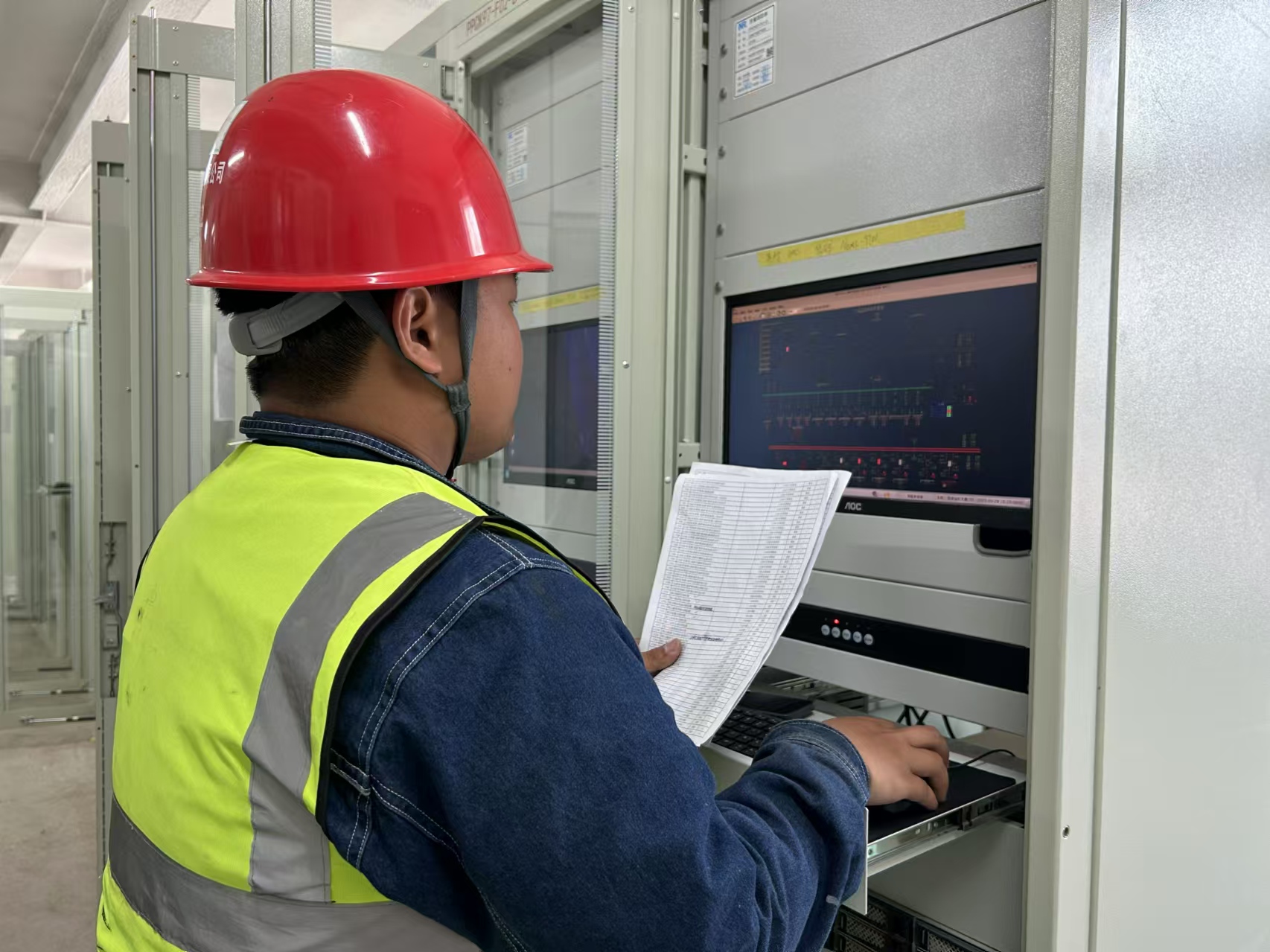

保护装置校验作业现场,调试人员面对复杂的二次回路接线和各种保护配合,不急不躁、有条不紊地逐个核对电缆编号、光缆编号和软压板,验证保护装置输入输出信号、跳闸回路及闭锁条件,用专业实力和审慎态度确保保护校验零差错。

高处作业不轻忽,护航投运零缺陷

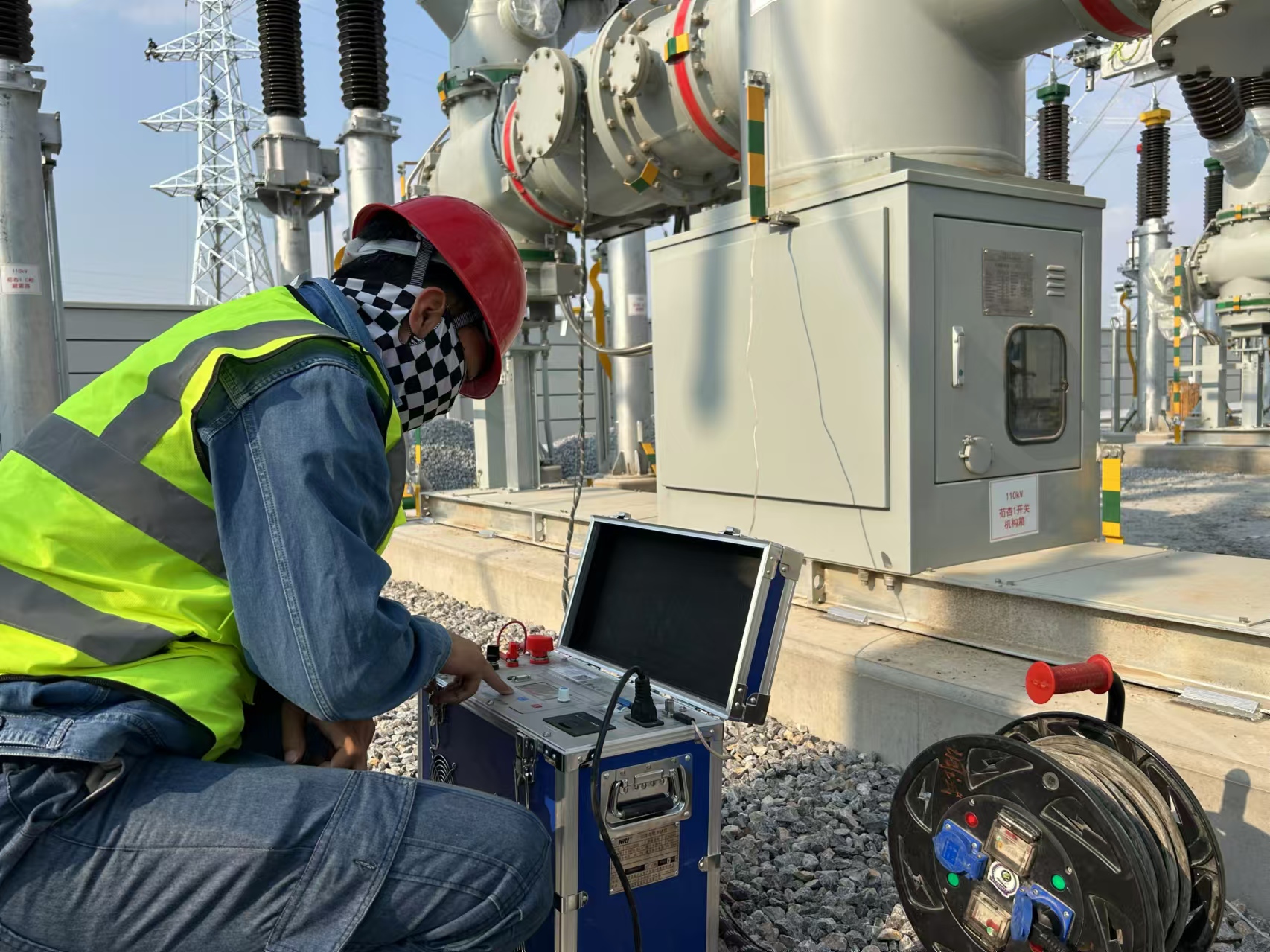

“今天要进行的是110千伏HGIS设备回路电阻试验,涉及到高处作业,大家必须打起十二分精神!”作业正式开始前,现场负责人严肃交代注意事项:“试验前,先确认梯子是否牢固;攀登时,要逐阶迈步,双手不得同时离开扶手;到达接线位置后,先挂好安全带,注意一定是高挂低用;地面人员要时刻关注监护人员情况,做好配合。”

随着登高人员就位,仪器试验线在套管上完成连接,操作人员设置好仪器数值并按下启动键,试验开始。尽管所有调试人员都已经对流程烂熟于心,但每一步操作依然严格遵循着标准章程,试验现场紧张而不失条理,为新设备“零缺陷”投运奠定了坚实基础。

急难险重不畏惧,日夜兼程赴节点

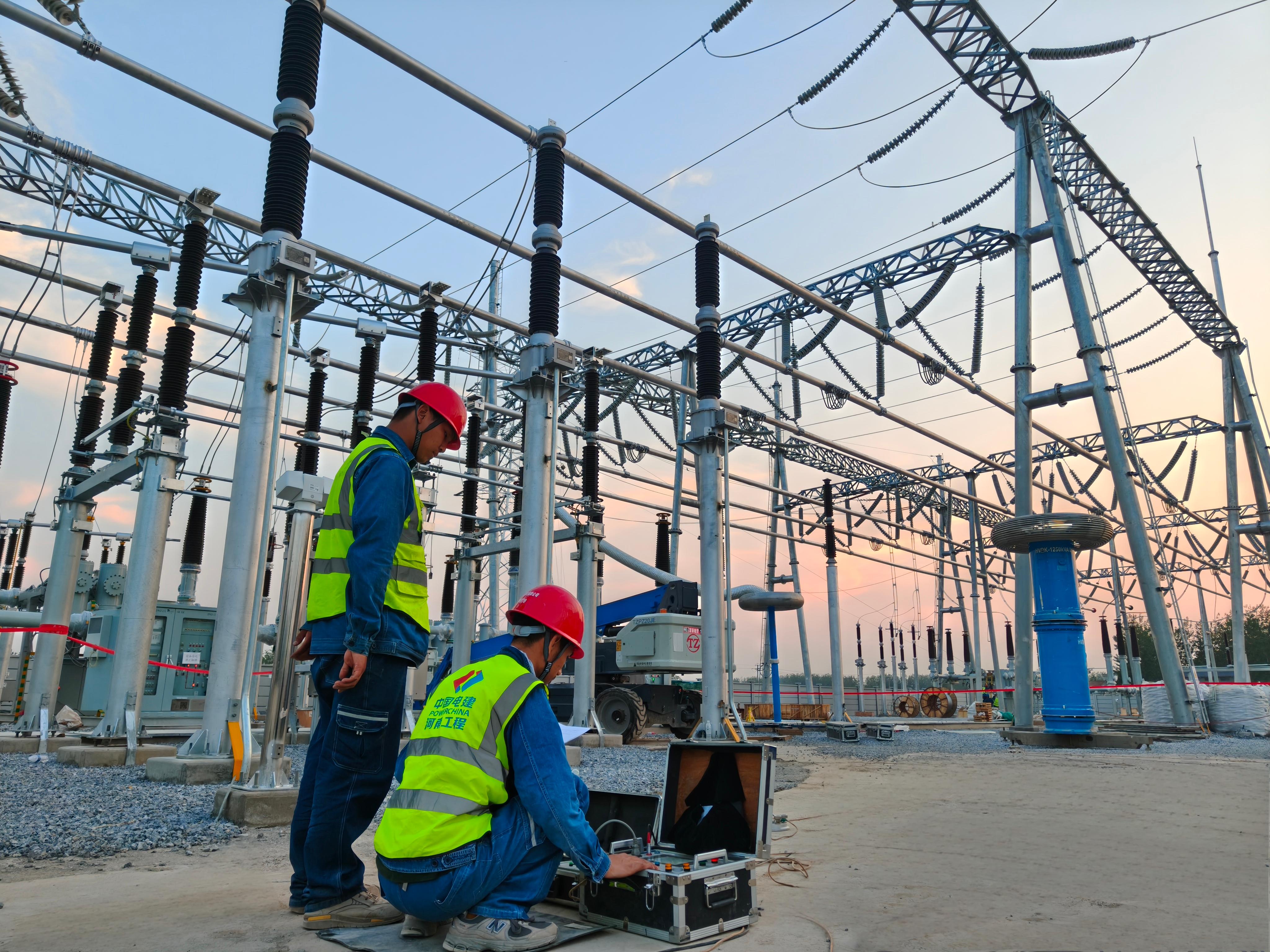

进入3月份以来,夏邑新建变电站项目就进入了赶工状态。4月,调试人员相继入场。早上五点多,他们便开始了一天的工作,忙碌到晚上七点半,又利用晚班会对当天的作业和问题进行复盘梳理,及时制定针对性措施,全力推动项目调试工作高效进展。那段时间,继电室的灯每天从清晨亮到深夜,来往的作业人员脚步匆匆,对自己负责的区域和环节倾注了全部心力。

但他们同样是一支深谙团结协作的队伍,手上的作业告一段落,便会主动赶去更加忙碌的岗位——“220千伏HGIS传动现场那边断路器开关还缺人吗?我能过去了!”负责10千伏区域的调试人员说话间已经到了,脸上的汗滴还来不及擦去;那一边,刚结束二次通流的人员顾不上喝口水,又一头扎进继电室。图纸在几双手里来回传递,热烈的讨论声汇成一片滚烫的浪:没有抱怨、也没有推诿,只有共同的坚守。

红装巡视护安全,隐患清零筑防线

高效运转的作业现场,安全监督人员永远是最醒目的存在——身着红色工作服、头戴安全帽,目光敏锐、步履不停,如同忠诚的卫士守护着试验现场和作业人员的安全。一旦发现隐患,第一时间叫停危险操作,迅速组织处理整改,确保发现在前、解决在先,最大限度降低安全事故发生的概率。

5月15日,项目组塔完成;5月17日,进站光缆放通,电气设备安装完成;5月22日,开始验收消缺——一个个节点被甩在身后,一次次努力换来盛夏的丰收。但履约没有“最高分”,更多的精彩答卷永远在下一次作业、下一个项目,更在每一次的匠心、每一位河南工程人的实干与担当。(供稿单位审核:杨侃)
