6月8日上午9时18分,随着各项关键试验陆续完成,华电淄博热电有限公司5号机组成功并网——这不仅代表着华电淄博5号机组DCS改造项目正式落下帷幕,更标志着调试公司首台组态加调试DCS改造项目初战告捷,迈出了在机组自动化升级业务领域的关键一步。

发电厂DCS组态工作犹如在精密的数字世界中搭建一座庞大、动态且绝对安全的“控制大厦”,其间的每一个逻辑块、每一条联锁、每一个参数都承载着电厂安全、稳定、经济运行的重任。负责搭建这座“大厦”的“工程队”不仅要具备多学科知识和科学家思维,还必须熟悉现场,同时又有强大的抗压能力和卓越的统筹能力,其难度与挑战不言而喻。

为了将这座“大厦”建成DCS改造组态和调试业务的“名片工程”,调试公司上下高度重视,调配精英团队和先进设备对华电淄博5号机组DCS改造项目给予全面支持,以务期必成的信心和决心投入到了项目履约当中。

正当项目团队踌躇满志之时,一个棘手挑战便猝不及防地来临了——设备到厂时间意外延误遇上机组停机时间提前,原计划两个月的工期被无情压缩至短短33天,给全体调试人员带来了前所未有的工期压力。面对完全没有余地的排班表,调试团队再次展现出了“中原铁军”的坚韧意志和非凡战斗力,迅速展开了前期数据收集和导入工作。

DCS组态并非简单的软件配置,调试团队必须在深入了解设备特性和通讯机制的基础上,对各项分散控制系统进行I/O点分配、控制器参数设置、编程、调试等一系列复杂操作。一个发电厂包含锅炉、汽轮机、发电机、辅机系统、电气系统等众多子系统,每个子系统都包含成百上千个I/O点,每个I/O点都需要按照系统可识别的模板导入数据库,从而确保各系统能够紧密耦合、相互联动。任何参数的微小变化或单一设备的启停,都可能引发连锁反应——这几乎意味着无限接近于零的容错率。

为了设计出逻辑严密、层次清晰、相互协调、安全可靠的控制方案,项目团队搭建起跨专业沟通协作机制,积极与设计院、设备供应商(锅炉、汽机、辅机)、安装单位、业主运行维护人员等多方展开沟通,准确理解需求,全面确保参数的准确性、逻辑的合理性和保护功能的可靠性。在此期间,调试团队凭借深厚的控制理论功底和丰富的现场经验,不仅先后解决了接口协议(如Modbus, OPC, Profibus等)兼容性问题和设计冲突问题,突破了单点故障不引起设备误动、热备切换、无扰切换逻辑实现的技术难点,显著提升了系统的可用性,还通过合理分配控制器负荷、配置高效通讯手段、反复调试等方式,进一步优化了组态逻辑结构,确保了关键控制回路的实时性,提高了PID调节回路的调节品质和稳定性。

为了呈现更加直观高效、信息全面但不混乱的人机互动操作界面系统,调试人员多次收集运行人员实际使用体验,从成千上万个数据点中组织关键信息,设计合理的报警分级、抑制和显示策略,避免“报警洪水”淹没重要信息。同时明确分级管理权限,对启停设备、修改设定值等关键操作设置了充分确认、二次授权等防误操作措施,在运行安全性和操作便捷性之间找到最佳平衡点。

进入调试阶段后,面对相对熟悉的领域,调试团队也依然没有放松。针对系统的每一个功能、每一项参数,调试人员都反复斟酌和测试,任何细微的差异都不放过,直到与系统精准匹配。期间,调试团队不仅发现了原系统中的隐患并及时消除,还从专业角度出发为业主提出了一系列有价值的优化建议,赢得了业主的高度认可与赞赏。

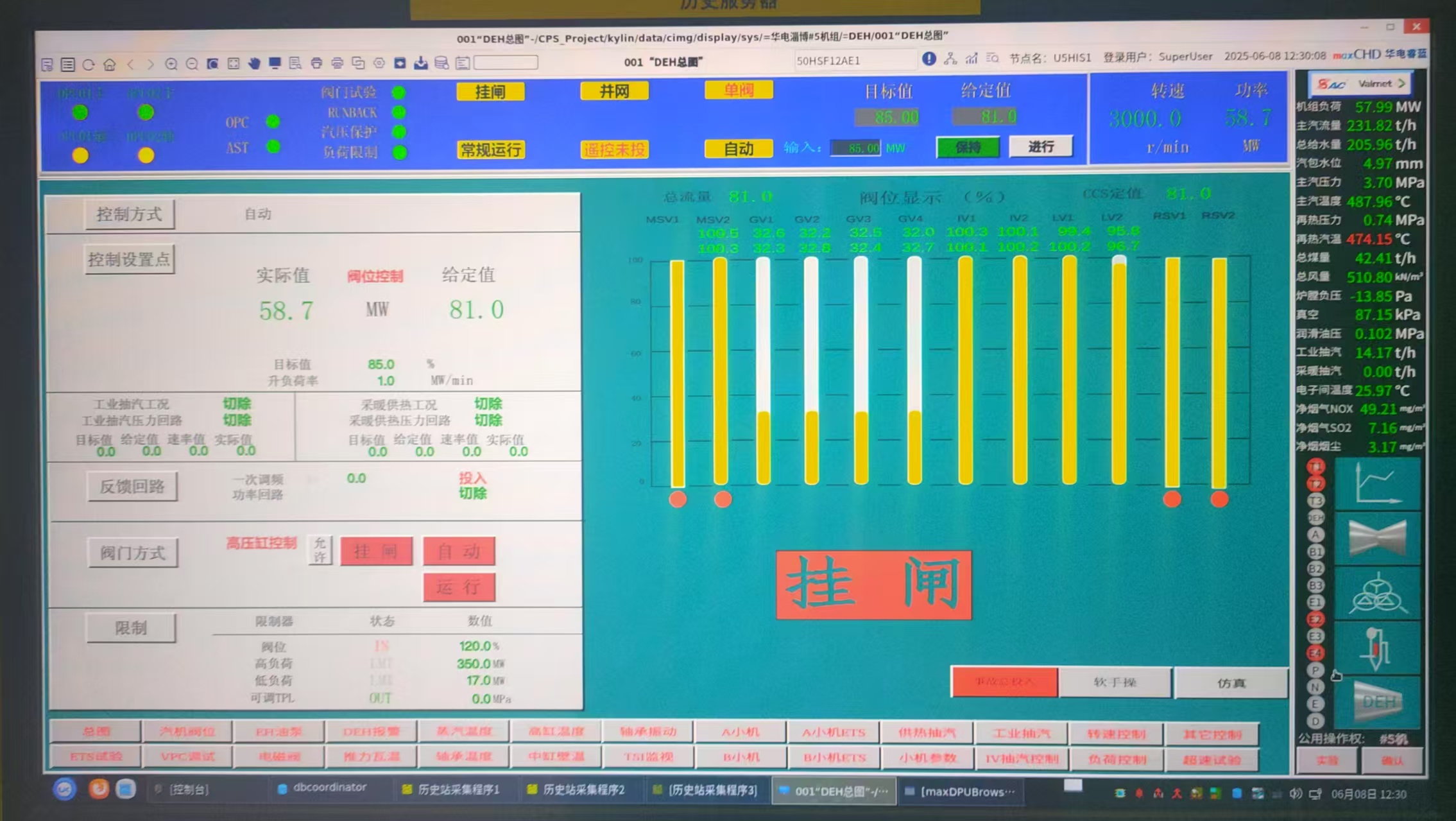

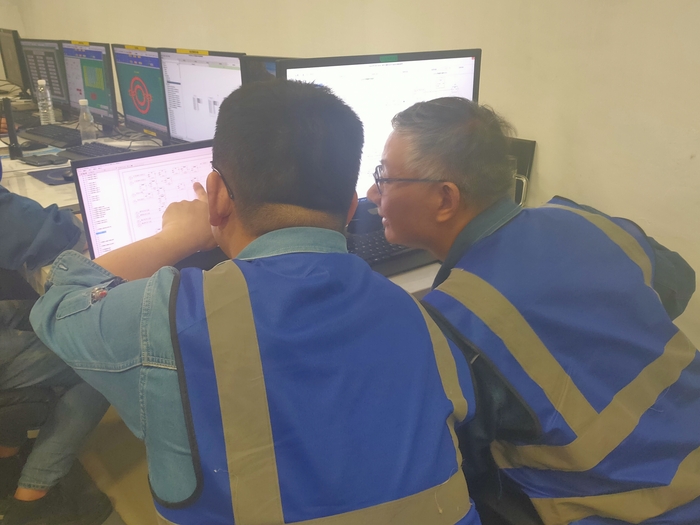

短短33个日夜,鼠标的哒哒声与键盘的敲击声成为了集控室的主旋律,它响在每一个清晨和深夜,甚至响在千里之外的调试现场——无论身在哪一个调试项目,调试人始终不忘他们是一支携手并进的团队,总是在结束了一天的繁忙工作之后,依然积极为首个DCS改造项目出谋划策、贡献力量。在调试公司上下一心的拼搏努力下,华电淄博5号机组DCS改造项目最终在机组停机前按时完成组态任务。

华电淄博5号机组DCS改造项目的圆满完成,不仅有力证明了调试公司在组态业务领域的专业实力与技术水平,也将极大提升公司在该业务板块的市场竞争力和议价能力,为调试公司的业务拓展和高质量发展提供坚实支撑。(供稿单位审核:张祥德)
