悬崖上的“穿针引线”
——山西忻州北G11X铁塔双摇臂抱杆组塔施工纪实

发布日期:2026-07-08 信息来源:电网公司 作者:常苏群 字号:[ ]

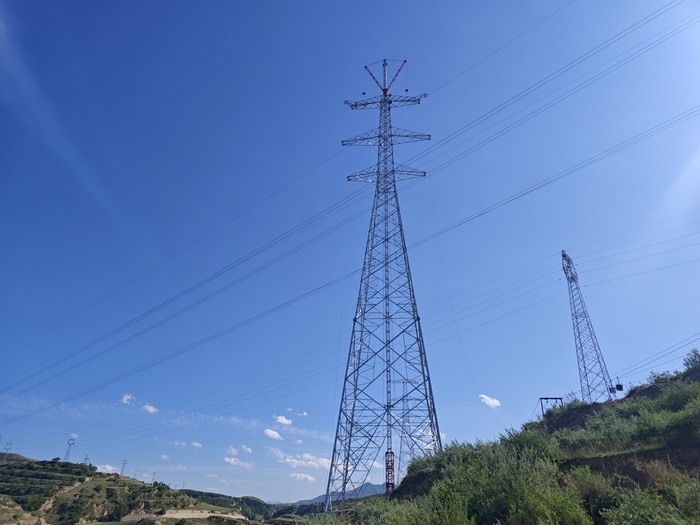

随着一声嘹亮的吊装哨响彻晋北山谷,G11X铁塔最后两侧横担在百米高空平稳就位,忻州北500千伏输电线路山区段铁塔架设全线告捷!这不仅是一个工程节点的阶段性胜利,更是一次极限工况下的技术突围——项目团队成功验证了落地式双摇臂抱杆在悬崖陡坡等复杂场景的应用实效,有效破解了复杂地形与邻近带电环境下组塔的技术与安全双重难题,为偏远险峻山区的电网建设提供了全新的“解题样本”。

绝壁夹缝中的“毫米级”博弈

G11X塔位堪称“险中之险”。它坐落于深山陡坡,被夹在常年带电运行的220千伏平浑线与110千伏浑宾线之间,且两条线路均无停电窗口。面对局促的作业空间和严苛的带电环境,项目总工孟祥璞携仪器逐点踏勘,反复校核。项目技术团队慎之又慎,将本次铁塔组立列为一级重点管控工序,确立了“先基础后底座、先套架后抱杆、先调试后作业”的刚性原则。

为了确保安装精度,技术团队将底架倾斜度严格锁定在3‰以内。随着塔体逐段向上搭建,抱杆同步分级顶升;每完成一段顶升,技术员杜志强就复测一次杆身垂直度与腰环布置间距,确保抱杆始终处于稳定受力状态,为高空连续作业筑牢安全支撑。

在这场与悬崖的博弈中,项目团队以毫米级的拼装精度,确保了塔材拼接误差远优于规范要求,为后续线路的长期安全稳定运行打下了坚实可靠的物理基础。

双摇臂“定海神针”显神威

待试吊验收一次性通过,G11X铁塔正式进入主体组立阶段。

传统山区单抱杆吊装作业中,横担、大型主材起吊后易出现左右偏摆,高空对接耗时费力,一旦遇上阵风天气更是寸步难行——此时,就到了双摇臂对称吊装技术这一“定海神针”上场大显神威的时刻。顾名思义,双摇臂施工作业严格遵循“双侧对称起吊、重量均衡控制” 的准则:每次起吊前,地面班组会提前核算两侧塔材重量,将不平衡力矩严格控制在方案允许的阈值内;横担、重型主材等“大家伙”起吊时,左右摇臂会同步起升、同步回转,其间两侧吊点高度、起吊速度全程保持一致,巨型钢构件可在空中实现平稳平移、几乎纹丝不动,高空作业人员仅需微调对位,即可完成精准拼接。

正式作业开始前,项目经理常苏群逐一核查塔材绑扎点位,增设防脱保险绳,从源头杜绝高空坠物风险;持证起重指挥人员驻守视野开阔的作业点位,以标准手势配合对讲机同步传递指令;地面绞磨操作人员匀速管控起落速度,严禁猛升猛降;高空作业人员规范佩戴安全防护装备,待构件到位后开展拼接作业——一套行云流水般的标准化作业流程下来,复杂地形下的吊装稳定性难题迎刃而解!

“零松懈”织密立体防护网

山区施工,安全永远是悬在头顶的达摩克利斯之剑。即便前期勘测已判定塔位不属于邻近带电体高危作业范畴,项目团队依然保持“零松懈”状态,从设备、人员、现场三个维度织密全方位安全防护网,将各类风险隐患化解在萌芽状态。

项目坚持推行设备“上岗体检”制度,每天开工前半小时必定联合安全员、班组长巡检开展全覆盖巡检,从底座混凝土有无开裂、抱杆连接螺栓有无松动到钢丝绳有无断丝磨损、滑轮制动是否灵敏可靠、腰环布置间距是否符合规范,逐一核查,坚决杜绝设备“带病上阵”。现场严格执行专业化持证上岗制度,所有起重指挥、绞磨操作工、高空作业人员必须持有对应岗位的有效证件方可进场作业。同时,项目还会在每日早班会上结合陡坡作业工况开展专项安全交底,细致讲解双摇臂同步吊装操作要点、高空坠落应急处置流程、雷雨天气停工避险规范,施工沿线、高压线路下方也都悬挂了醒目的高压警示标识与吊装危险警示牌。

6月的晋北山区天气诡谲,阵风突发频发。为此,项目设置了专职测风员,全程手持风速仪实时监测气象变化。17日下午,一场突如其来的雷雨大风席卷工地,安全员张涛第一时间叫停所有吊装、顶升作业,现场摇臂收回、拉线收紧、制动锁死,并迅速排查确认吊装绳索及临时拉线锚固可靠,严防绳索摆动侵入带电线路安全距离,全力保障在运线路的安全稳定。

跨山索道运料、山间精准测距、双摇臂精密组塔……闯过重重难关,G11X 铁塔最终顺利完成组立。落地式双摇臂抱杆以其稳定可靠的性能、高效集约的机械化作业模式,成为险峰峻岭间立塔攻坚的“硬核利器”;而忻州北500千伏输电线路的作业团队也凭借着精工匠心,在探索和实战中梳理形成了双摇臂抱杆组装、吊装、安全管控等全流程标准化作业体系,交出了一份山地电网机械化施工工艺优化迭代和区域电网高质量建设的优质答卷。(供稿单位审核:林庆涛)
