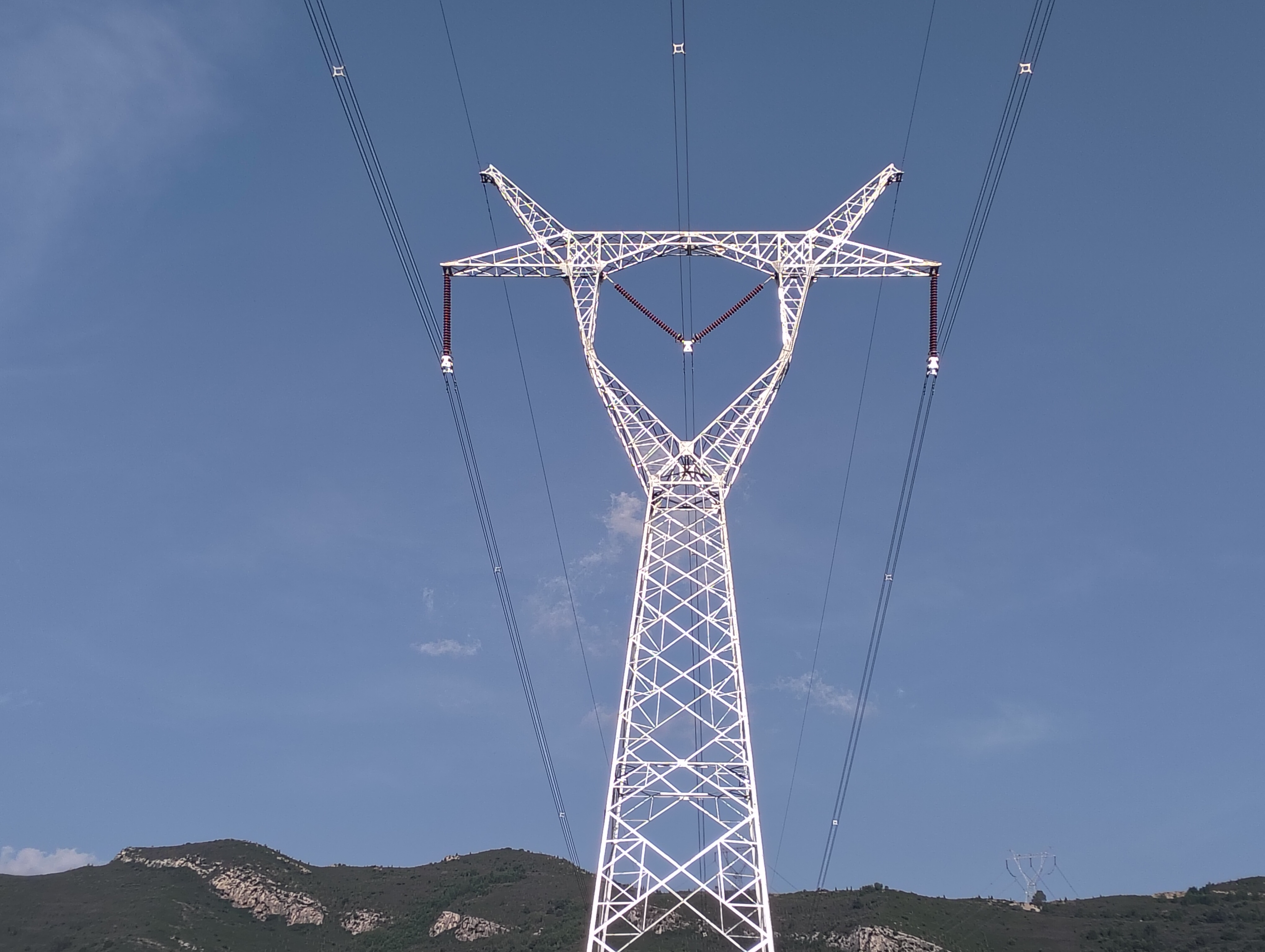

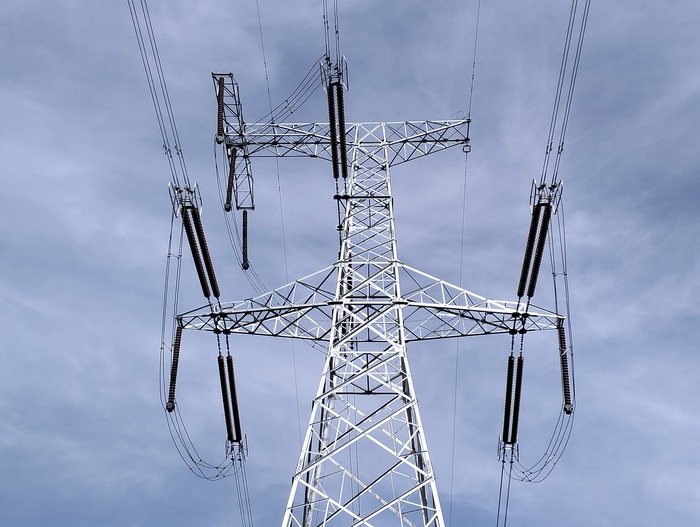

5月20日,山西忻州北500千伏线路工程施工项目部顺利完成TY2G445-TY2G448升高改造,并一次性通过监理、运维等单位联合验收,较计划工期提前两天圆满履约。

此次改造工程停电周期为2025年5月6日至2025年5月21日,项目部在复杂施工条件下高效推进,用专业与担当确保了线路改造顺利完成,为山西北部电网安全稳定运行筑牢根基。

山西忻州北500千伏线路是优化区域电网结构、保障新能源消纳的关键电力通道,其中TY2G445-TY2G448段地处大同市浑源县恒山山脉腹地,施工环境极为恶劣。该区域沟壑纵横、地势崎岖,地形复杂多变,给施工人员通行、设备材料转运等方面带来了极大不便。更为严峻的是,TY2G448号塔位于生态敏感区内,为严格保护区域生态环境,最终确定采用内悬浮外拉线抱杆分解组塔的施工方式。这一限制不仅直接加剧了施工难度,也大幅拉长了施工周期。项目部通过优化施工流程、合理调配人力物力、实行轮班作业等方式,最大限度弥补了工期损失。

施工进程中,项目部还遭遇了突发极端天气的考验。5月17日至18日,浑源县境内迎来连续两天大雨,雨水导致施工现场泥泞湿滑,高空作业无法正常开展,工程进度一度受阻。面对工期压力,项目部迅速启动应急预案,一方面组织人员对已安装构件进行加固防护,防范雨水侵蚀和山体滑坡风险;另一方面利用雨天窗口期,复盘施工进度、优化后续作业计划,为雨停后高效施工做好充分准备。

雨停后,全体施工人员迅速投入“抢工期、保质量”的攻坚战,克服雨后场地湿滑、作业难度增加等不利因素,以饱满的热情、专业的操作,争分夺秒推进施工。经过全体人员的协同奋战,项目部不仅顺利追回因降雨延误的工期,更提前两天完成了TY2G445-TY2G448段全部升高改造任务,验收结果显示工程质量、安全规范均达到设计标准,获得冀北运维公司高度认可。

此次升高改造工程的顺利完成,有效提升了该段线路的安全运行水平,进一步拓宽了区域新能源送出通道,对助力地方经济社会发展、推进“双碳”目标实现具有重要意义。下一步,项目部将持续秉持精益求精的施工理念,高质量推进忻州北500千伏线路工程剩余施工任务,以实际行动践行电建企业的责任与担当。(供稿单位审核:李现超)
