汽机公司:陕煤信阳项目1号机组低压转子就位工作顺利完成

发布日期:2026-05-19 信息来源:汽机技术公司 作者:龚警卫 字号:[ ]

5月17日,陕煤信阳2×1000兆瓦高效超超临界燃煤发电机组工程1号机组低压转子就位工作顺利完成。

陕煤信阳项目1号机组汽轮机由哈尔滨汽轮机厂生产,型号为N1000-32/605/623/621,机组为二次中间再热、单轴、五缸四排汽、十一级回热抽汽、双背压凝汽式汽轮机。低压转子长10063毫米,运输重量约133吨,净重约110吨,本次作业采用汽机厂房内1台140吨额定载荷行车完成,两根低压转子一天内完成卸车、开箱、检查、就位工作。

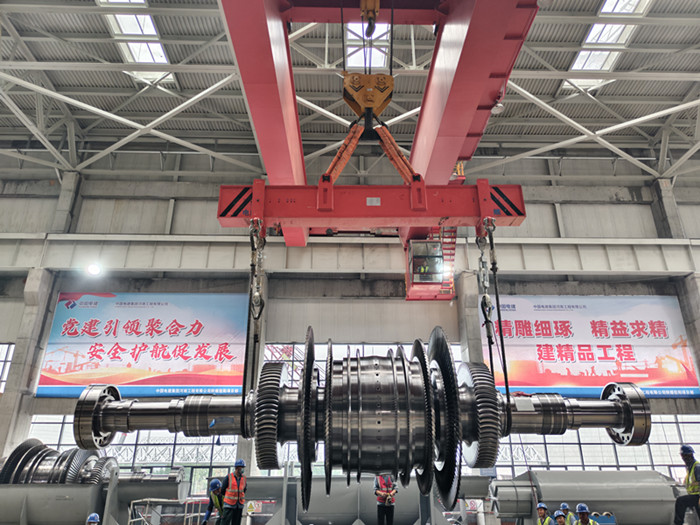

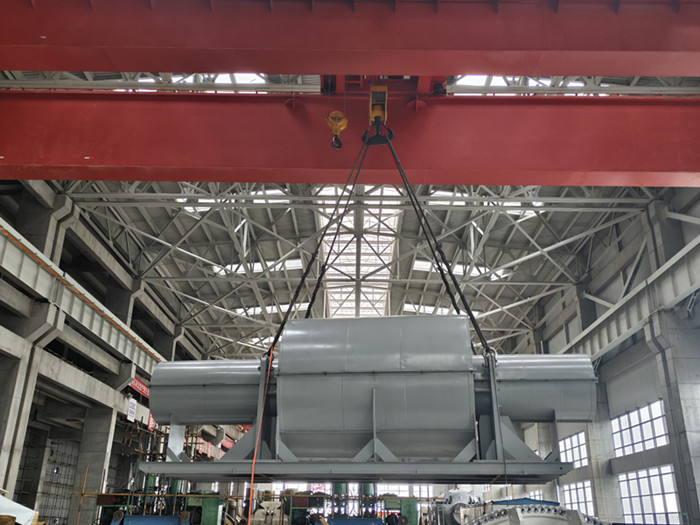

根据厂家提供的转子发货时间,汽机工区召开了转子吊装作业专题会,详细讨论了吊装方案,确定了吊具的可靠性、安全性,并就参加转子吊装作业的各岗位工作人员进行了详细安排。根据现场施工进度,汽机工区提前向监理、建设单位提前报送工程联系单,建议转子表面不再喷涂硬膜防锈油,并被制造单位给予采纳。根据转子物流信息,提前办理了低压转子开箱申请单并完成签字盖章流程。转子到场后,技术人员对参加转子吊装的所有作业人员进行了安全技术交底并履行签字手续,而后正式开始转子卸车工作。转子吊至17米平台后,在物资代保管、监理、建设单位的共同见证下开箱检查,确认转子表面无划痕、无磕碰后,汽机本体施工人员对转子轴颈、联轴器等关键部位进行细致清扫,确保轴颈表面无异物。转子清扫检查完成后,作业人员对转子轴颈椭圆度、不柱度数据进行测量记录,各方确认偏差在标准范围内后予以验收通过,而后正式开展了低压转子就位工作,挂绳、起钩、回钩,一步步工序有条不紊进行,直至转子轴颈顺利承载在轴瓦上,转子就位工作顺利完成。

1号机组低压转子就位顺利完成,标志着1号机汽轮机本体所有大件全部完成就位,为后续通缸轴系找中、汽封通流间隙测量调整奠定了基础。一天内完成两根低压转子卸车、开箱、检查、就位工作,彰显了汽机工区施工人员能打硬仗的专业素养,用实际行动践行了汽机人艰苦奋斗、迎头而上的铁军精神。在后续施工过程中,汽机工区将继续严阵以待,以高效高质的施工成绩为项目顺利竣工投产贡献汽机专业力量。(供稿单位审核:尹红伟)
