一分公司:草原“蓝海”绽放光芒 绿色动能正式并入电网

发布日期:2026-08-08 信息来源:一分公司 作者:李梦浩 字号:[ ]

合闸瞬间,各项运行参数稳步上升,设备状态良好,电力指标平稳,全部达到设计要求,标志着巴林左旗在新能源开发和低碳发展进程中迈出关键一步。

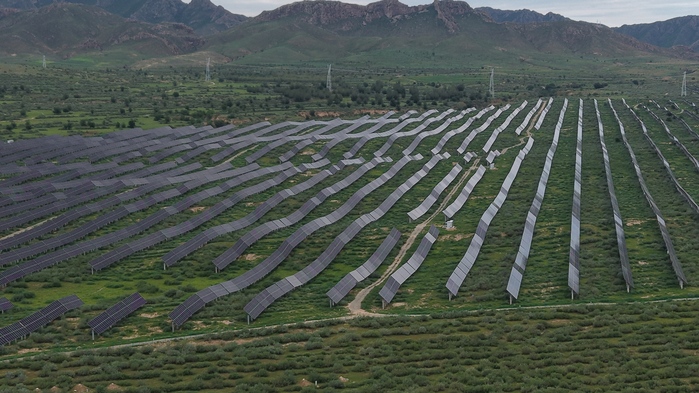

8月8日上午9:30分,随着并网调度指令执行完毕,由公司承建的巴林左旗光伏发电项目成功实现首次并网。合闸后,设备运行平稳,电压、频率、功率等各项参数全部满足设计要求,并网一次性成功。这片草原上的“蓝色海洋”正式向电网输送绿色电能,标志着项目正式具备送电条件,也充分检验了我公司在高寒、大风、复杂地质条件下的新能源施工综合能力。

作为赤峰市巴林左旗100万千瓦风光储基地项目的核心光伏区块,项目启动后,面临的首要障碍并非技术难题,而是林草手续报批与征地协调。项目用地涉及天然草地和部分林地,草原植被恢复方案、使用林地可行性报告需逐级报审,同时光伏方阵施工必须绕避基本草原与生态保护红线,项目团队先后完成多轮施工方案优化。项目部主动配合业主及地方政府完善林草报卷材料,与林草、自然资源等部门建立常态化对接机制,最大限度压缩审批等待时长。历经近四个月的集中攻坚,林草手续与征地协议最终全部完成办理,为项目实质性开工扫清了最大障碍。

面对严酷的自然条件,施工团队因地制宜采取一系列技术措施。冬季混凝土浇筑作业中,采用保温棚+热风炉+防冻外加剂的联合处置方案,保障基础浇筑强度满足要求。整个建设过程中,累计投入各类机械设备30余台套,高峰期现场作业人员超过300人,通过科学调配与轮班作业,在有效工期压缩的情况下,如期完成并网节点目标。

安全质量始终是项目部坚守的红线。项目执行期间,项目部建立“全员安全责任制”,推行网格化巡查和隐患即查即改制度,累计组织安全培训46场次,开展应急演练4次,实现工程建设“零伤亡、零重大事故”目标。质量管理方面,从材料进场检验到每道工序验收,均执行“三检制”并留存影像档案,确保每一块组件、每一米电缆都能满足长期运行要求。

并网前夕,真正的考验方才到来。升压站反送电和光伏区并网涉及大量设备联调、保护定值核对和通信对点工作,不容任何差错。项目部主动联合业主、监理组建并网攻坚小组,提前半个月开展模拟推演与联合演练,先后完成多轮全系统检查,消除隐患27项。并网当天,项目部技术骨干分驻各光伏方阵,实时监测逆变器、箱变、汇流箱等关键设备数据,与调度中心保持高频沟通。最终,反送电一次成功,并网操作一次成功,所有设备零故障投运。

“并网成功的那一刻,对讲机里传来欢呼声。”项目现场负责人感慨道,“在高寒草原上干工程,靠的是一股拼劲和精细管理。这次首并成功,证明我们的队伍能打硬仗、打胜仗。”接下来,项目部将配合业主做好后续消缺和240小时试运行工作,为项目全容量并网发电站好最后一班岗。

作为参建方,能够在这片草原上留下绿色能源印记,既是企业实力的见证,更是对国家“双碳”战略的务实响应。未来,公司将继续以精品工程为标尺,在新能源建设领域贡献更多“施工力量”。(供稿单位审核:李平生)
