机械化公司;完成西柏坡FZQ2400起重机拆除

发布日期:2026-08-31 信息来源:机械化公司 作者:霍祉儒 熊翰森 字号:[ ]

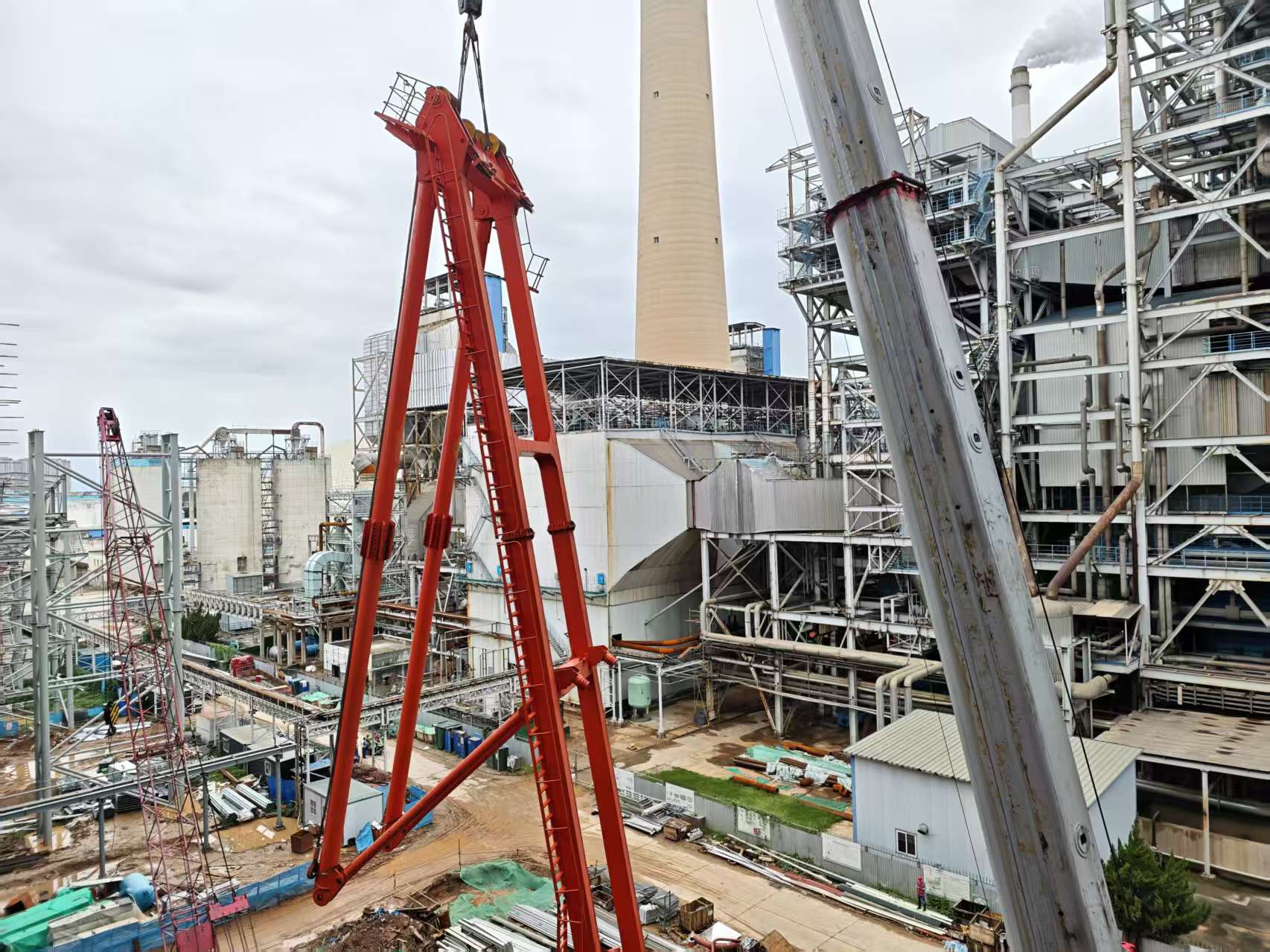

8月30日,机械化公司圆满完成西柏坡电厂四期2×66万千瓦热电联产项目(110吨)附着自升塔式起重机拆除作业,整套大型动臂塔吊全部安全拆解、分件清点落地,顺利完成设备退场节点任务。本次拆除历时七天,创下该大型起重机械拆除最短工期纪录,为项目后续施工推进创造条件。

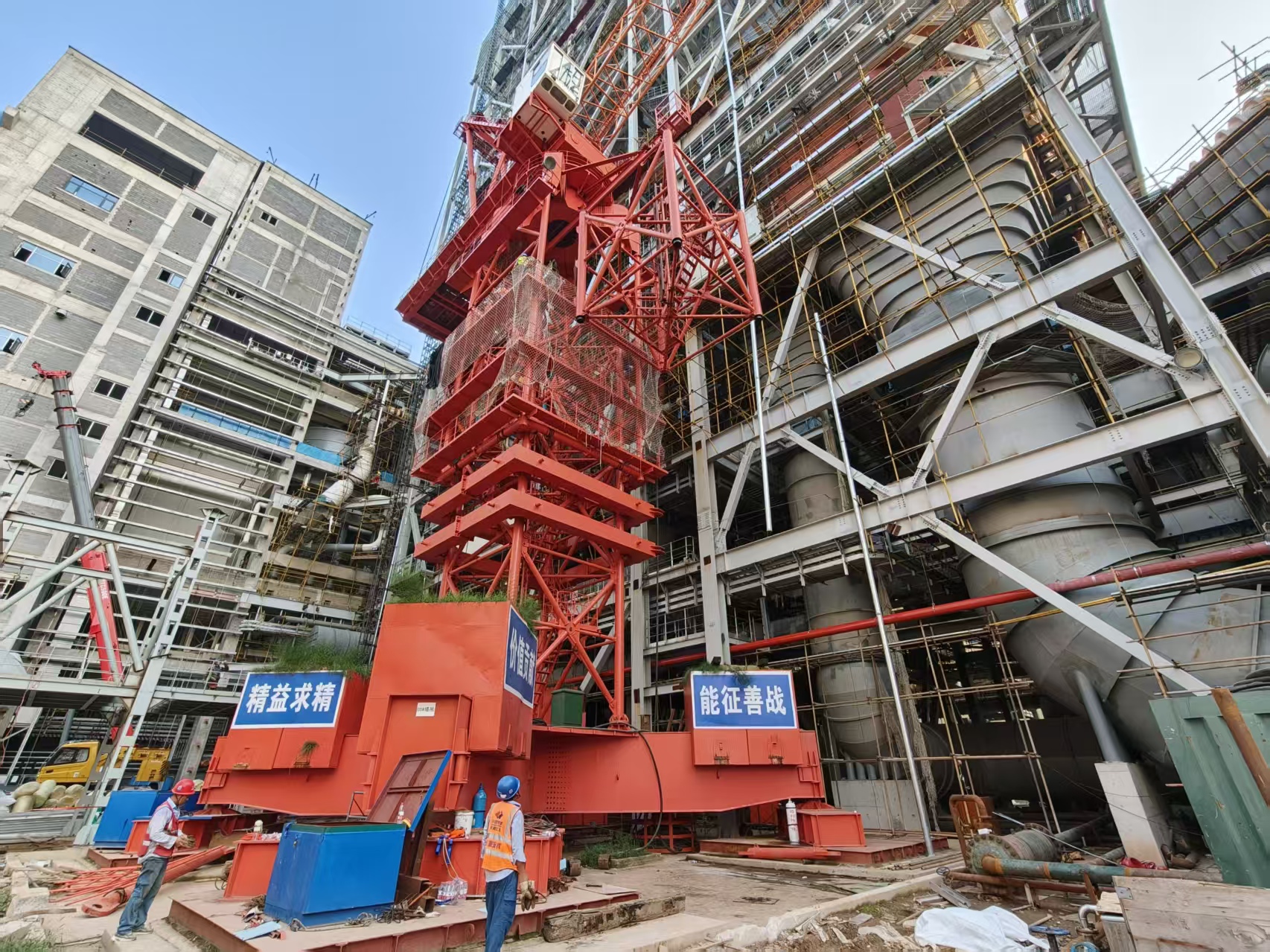

该110吨附臂吊为项目核心重型施工设备,整机总重达620吨,拆除作业前塔身最高达108.2米,最大起升高度156米,主要承担项目锅炉区域重大构件吊装任务,为主体设备安装筑牢了设备保障。作为超危大分部分项工程,本次拆除施工难度极大、安全风险极高,设备构件繁杂、结构衔接精密,且施工现场作业空间狭窄、周边机具密集,叠加严苛的工期节点要求,整体施工任务繁重、挑战重重。

施工期间,施工现场采用两班倒接力施工模式,实行昼夜不间断作业。日间班组主攻顶升降节、双机抬吊、臂架拆解等核心关键工序,夜间班组负责工序衔接、设备倒运、部件清点、场地清理等收尾工作。全体参建人员克服阴雨闷热天气、夜间视线不佳、连续作业体力消耗大等困难,严格把控施工细节,严控吊装负荷率、风力作业条件及高空作业安全规范,全程落实旁站监护制度,筑牢安全生产防线。

此次大型塔吊拆除工程的圆满收官,彰显了机械化公司大型起重机械安拆的专业技术实力,高效释放了核心施工场地,为项目土建、安装后续工序接续推进奠定坚实基础。下一步,机械化公司将持续严守安全质量底线,稳步推进各项施工任务,全力打造精品标杆作业。(供稿单位审核:米娜娜)
