新能源事业部:信阳梨园风电项目一标段混塔吊装工作顺利完成
| ||||
| ||||

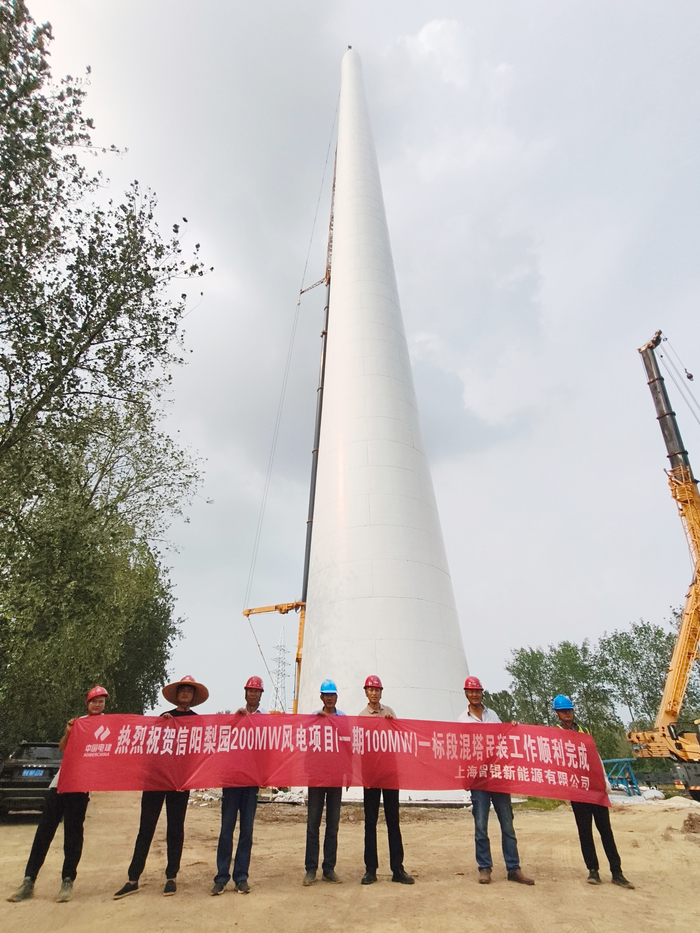

8月19日,信阳梨园风电项目一标段风机混塔段吊装作业全部顺利完成,标志着项目风机安装取得关键性节点。按照施工工序,后续将开展钢塔段、机舱及叶片吊装作业,为项目整体安装推进、按期并网奠定坚实基础。 信阳梨园风电项目位于信阳市平桥区肖店乡,属于河南省重点新能源建设项目。一标段共7台风电机组,风机采用混塔段加钢塔段组合塔筒结构,项目建成投产后,将输出清洁风电能源,助力地方能源结构优化与绿色低碳发展。 本次混塔吊装施工难点众多,施工难度较大。项目场区地形起伏不均,部分机位作业空间狭小,混塔构件自重高、安装精度要求严苛。场区气象复杂、阵风多发,高空作业有效窗口期短,易造成吊装中断。此外,场内大件转运道路通行条件有限,设备转场难度大,且现场工序密集、多作业面交叉施工,安全质量管控压力较大。 针对诸多施工难题,项目部精准部署、高效攻坚。通过编制专项吊装方案、开展全员安全技术交底、加固机位地基,夯实施工安全基础。现场布设气象监测设备,实时研判天气状况,抢抓有效施工窗口,动态优化施工排班。同时严控拼装、对接、张拉等关键工序,落实全流程验收机制,提前筹备后续施工物资及工序衔接,压实安全质量责任,保障7台风机混塔段吊装按期落地。 此次混塔吊装节点的顺利收官,充分检验了项目部的施工组织与技术攻坚能力。下一步,项目部将乘势而上,有序推进钢塔段、机舱、叶片吊装施工,同步加快集电线路、升压站等配套工程建设,全力冲刺并网目标。(供稿单位审核:魏彬) | ||||
