新能源事业部:信阳梨园风电项目风机吊装工作圆满收官

发布日期:2026-10-08 信息来源:新能源工程事业部 作者:胡寒影 字号:[ 大 中 小 ]

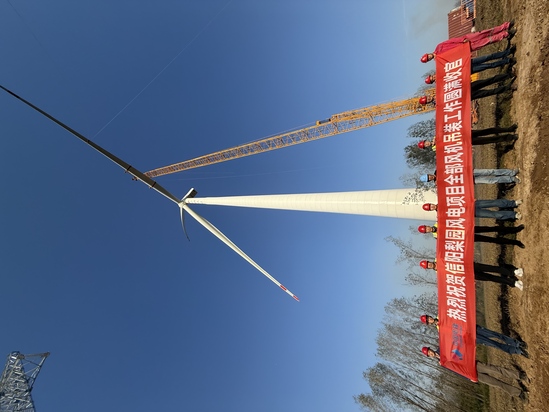

10月6日,随着F08机位最后一支风机叶片顺利吊装就位,信阳梨园项目全部风机吊装任务圆满完成,项目主体施工取得关键性里程碑成果。本次节点顺利落地,离不开公司领导统筹指导及事业部各处室协同保障,全体参建人员迎难而上,打赢了阴雨天气下风机吊装攻坚战。

信阳梨园风电项目安装14台风力发电机组,配套建设220千伏升压站及送出线路,同步配置电化学储能系统。

自九月中下旬以来,项目区域持续遭遇阴雨天气,给现场施工带来严峻考验。机位场地受雨水浸泡后土质松软、泥泞积水,场内临时便道承载力大幅下降。风机叶片、主机等大件设备运输及大型吊装机械进场通行阻力巨大,重载车辆极易陷车,作业面清理、机械站位均存在较大安全风险,有效施工窗口期被大幅压缩,吊装计划面临严峻挑战。

面对重重困难,项目部第一时间统筹部署,细化应对举措。实时跟踪天气变化,精准预判晴好时段,动态调整施工计划,做到“雨停即备、天晴即干”。现场管理人员全员在岗,统筹协调运输、吊装各班组,对机位作业面、进场道路进行排水清淤、铺垫加固,改善场地通行与作业条件。各岗位人员紧密联动、协同配合,提前完成设备检查、机械调试、安全技术交底等前置工作,一旦出现晴好窗口期,立即组织大件进场、叶片吊装,最大限度利用有限作业时间。

全体项目管理人员凝心聚力、昼夜坚守,紧盯现场安全、质量管控,高效解决设备转运、场地保障等各类难题,抢抓间隙连续作业,顺利完成F08机位风机叶片进场与吊装,如期实现全部风机吊装收官目标。

下一步,项目部将保持攻坚态势不松懈,全力以赴推进集电线路、机组调试等后续工程建设,稳步落实各项目标任务,力争项目早日投运,为区域绿色能源建设贡献力量。(供稿单位审核:魏彬)
