电网公司:巴州祁曼750千伏变电站220千伏送出工程154基基础全面完工
——电网公司巴州祁曼项目线路工程基础施工全面完工

发布日期:2026-10-08 信息来源:电网公司 作者:李明辉 字号:[ 大 中 小 ]

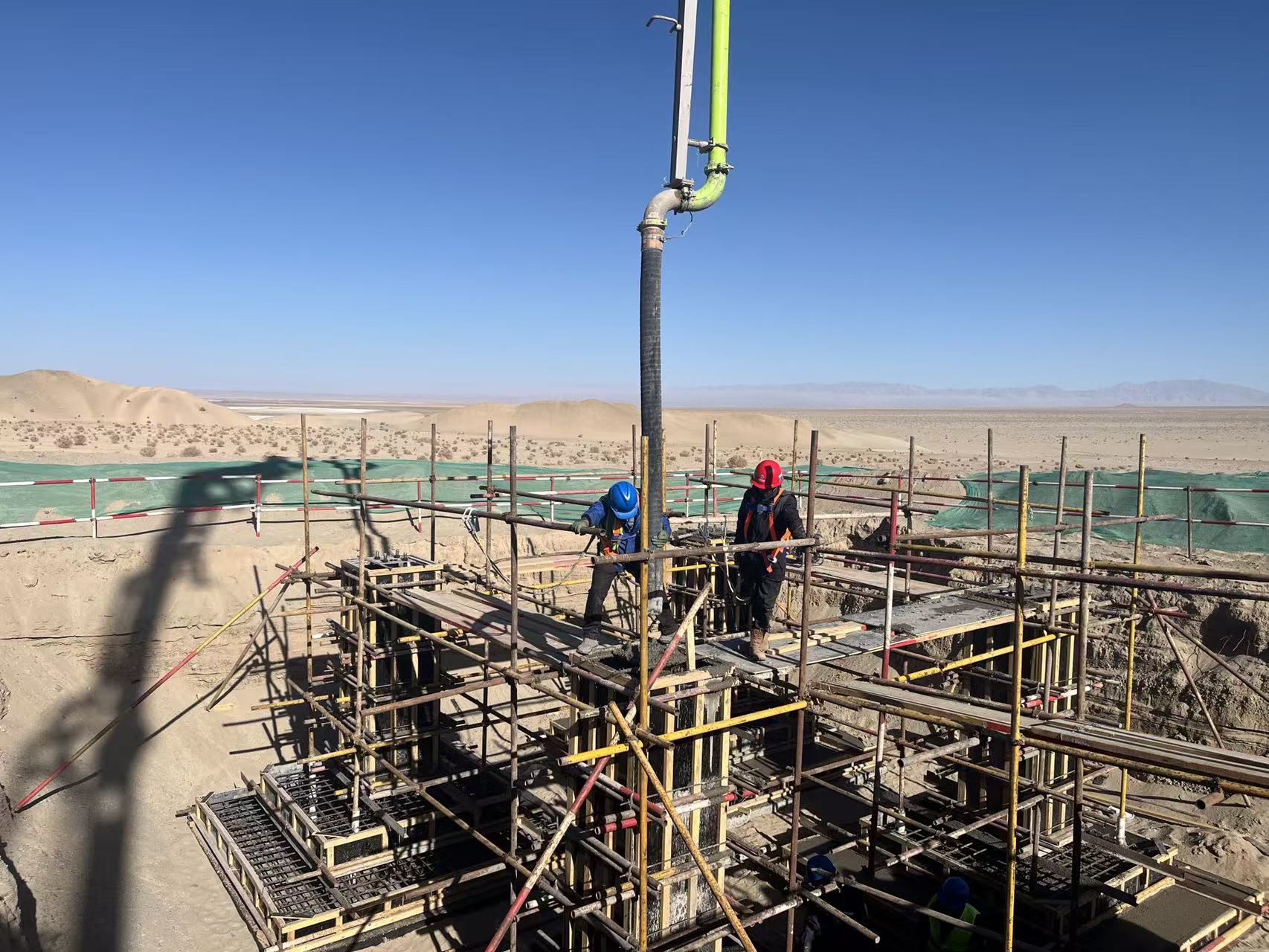

9月29日17时,随着AT124塔基础D腿混凝土浇筑完成,巴州祁曼750千伏变电站220千伏送出工程154基杆塔基础全部完工。

该工程本体包含220千伏苏拉木变间隔扩建工程和巴州祁曼750千伏变电站220千伏送出线路工程两部分。线路分为220千伏A线、B线两条送出线路,整体呈南北走向。A、B线分别起于本工程AT85、BT85杆塔,止于220千伏苏拉木变电站构架。其中,AT85—AT161、BT85—AT161分歧塔段均采用单回架设,AT161—苏拉木变电站构架采用双回架设。架空线路全长59.01公里,共需组立杆塔154基,其中单回路耐张塔28基、双回路耐张塔1基、单回路直线塔125基。

工程沿线海拔2950—3350米。自7月23日开工以来,项目部针对高海拔地区地质条件复杂、机械进场难、人员作业效率降低等难题,坚持“安全第一、质量为本、生态优先”原则,科学部署施工方案。在基础施工阶段,项目部严格执行《电力建设安全工作规程》及高海拔作业专项标准,针对不同塔位地质特性,分别采用机械开挖、机械钻孔等机械化施工方式,降低安全风险,确保每基基础质量可靠。

在人员保障方面,项目部严格落实高海拔作业人员健康管理机制,配置高压氧舱、便携式制氧机等专业医疗设备,实行严格的体检准入和习服训练制度,并通过轮休调整、工时控制,有效防范高原病风险,保障施工队伍战斗力与稳定性。基础施工全过程中,项目团队严格对照林草行政主管部门出具的正式使用林(草)地批复文件,精心组织施工,克服用地受限影响,将“严控占地面积、杜绝超范围扰动”作为生态管控核心红线,在所有塔位作业面采用硬质围栏物理圈定施工边界,严禁任何人员、机械越界作业,从源头杜绝超范围使用林草地行为,实现工程建设与高原生态保护协同推进。

基础施工全面完工,是项目建设的重要里程碑。接下来,工程将进入铁塔组立高峰期。项目团队将继续发扬“特别能吃苦、特别能战斗、特别能奉献”的高原电力精神,紧扣工期节点,严控施工质量与安全,确保铁塔组立阶段任务顺利完成,为项目最终完工投运奠定坚实基础。(供稿单位审核:林庆涛)
