电网公司:定远营-海南500千伏线路工程(4标)铁塔全部组立完成
| ||||
| ||||

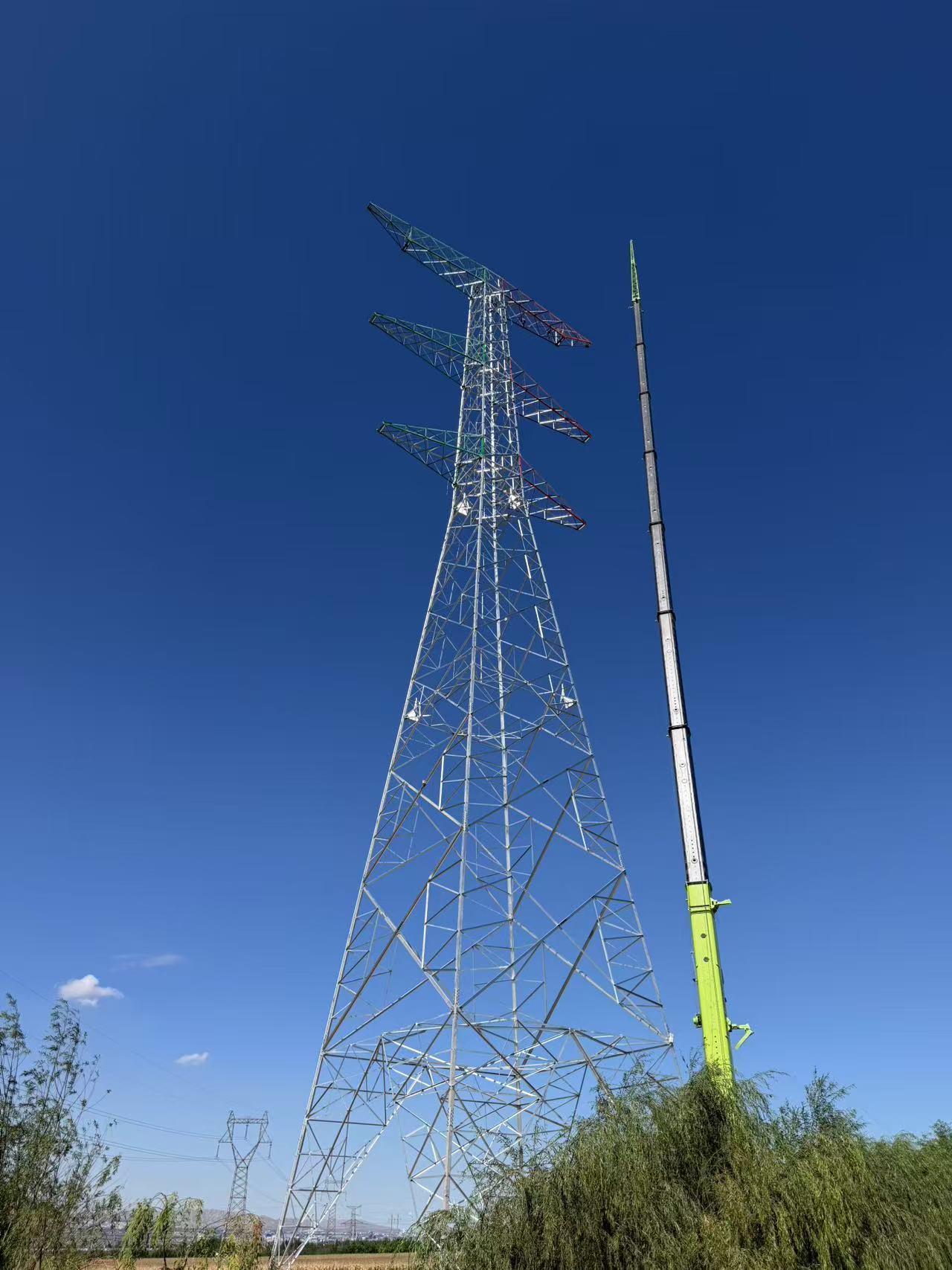

9月25日,随着NB68号塔最后一副横担在近百米高空精准就位,定远营—海南500千伏线路工程第4标段69基铁塔组立工作全部圆满完成。本标段线路全长28.783公里,铁塔方阵全线贯通后,工程正式全面转入架线攻坚阶段,向按期带电投运目标迈出关键一步。 本标段地处丘陵草原区域,地形起伏大、风沙天气频发,叠加施工通道受限、有效施工窗口期短等不利条件。项目部始终坚持“安全第一、质量为本、进度可控”的管理原则,统筹调配资源、优化施工方案、强化全过程管控,稳步推进各项建设节点。施工中严格执行“一基一验”管控标准,高空作业人员全程规范使用安全防护用具逐段作业,对铁塔垂直度、螺栓紧固率等核心指标逐项严控,最终组塔阶段实现安全零事故、质量零缺陷、环保零投诉的既定目标。 进入架线工序后,密集的跨越作业成为全线核心难点。标段共涉及各类跨越48处,涵盖国道、铁路、高速公路及多级电压带电线路等。其中带电线路、高速及铁路跨越均需单独申请施工窗口期,且同一作业段往往同时跨越多条干线,窗口期统筹难度直接制约整体施工进度。 此前项目部已于8月28日完成关键节点攻坚,历时16天连续作业,顺利完成500千伏乌吉Ⅰ线、乌吉Ⅱ线同电压等级交叉跨越施工。针对该高风险作业,项目部提前开展多轮现场勘查,编制专项施工方案,将全流程拆解为标准化作业环节,组织多轮模拟推演与应急演练,全面排查风险点,建立三方联合旁站机制,全过程实现安全零违章、质量零缺陷。 目前该成熟工法已推广至全线跨越作业:一方面加强与供电、铁路、交通等主管部门沟通协调,科学编排施工计划,最大化利用窗口期;另一方面针对各类跨越场景制定“一跨一方案”,采用跨越架封网、无人机辅助展放等技术手段,按标准化工序稳步推进,保障跨越施工安全可靠、一次成优。 下一步,项目部全体参建人员将持续保持攻坚态势,以严谨作风全力投入架线施工,严守安全、质量、进度目标,坚决打赢保投运决胜之战,确保工程按期优质建成投运,为内蒙古自治区电网结构优化贡献力量。(供稿单位审核:林庆涛) | ||||
