电网公司:定远营—海南500千伏线路工程跨越货运铁路双层封网作业圆满完成

发布日期:2026-10-15 信息来源:电网公司 作者:李旺旺、刘国斌 字号:[ 大 中 小 ]

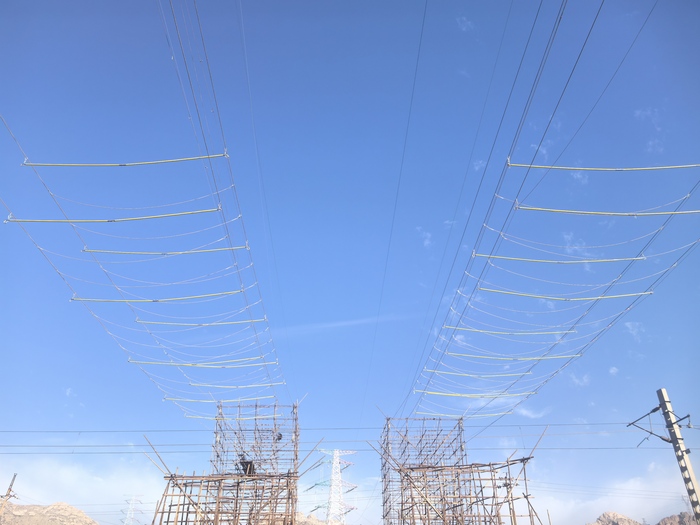

10月13日,电网公司定远营—海南500千伏线路工程施工现场传捷报:NB79-NB81档跨货运铁路双层封网作业顺利收官。本次作业仅用时1小时08分便安全高效完成,为工程后续全线架线施工扫清关键节点障碍,也为同类跨铁路施工积累了宝贵实践经验。

本次封网作业于当日9时37分正式启动,10时45分全部工序完成,总历时1小时08分。施工过程中,项目部与蒙铁指挥部、车务段、工务段及铁路监理等单位协同联动、紧密配合,各作业班组分工明确、衔接紧凑,全程严格执行安全管控标准,作业现场平稳有序,未发生任何异常情况,高质量完成既定施工任务。

高效作业的背后,是项目部超前谋划、科学统筹的精细化筹备。为精准适配铁路部门批复的施工窗口期,避免项目总体完工计划滞后,项目部主动优化施工组织设计,灵活调整导地线展放次序,有效化解了铁路窗口期批复滞后对整体施工计划的冲击;同时针对性优化跨越施工方案,合理缩短跨越铁路架线段长度,大幅降低了长距离导地线展放过程中导引绳、牵引绳、地锚等关键受力点的安全风险,实现了工期管控与风险防控的双向平衡。

在此基础上,项目部逐项压实全流程前置准备工作,有序开展现场勘察测绘、专项施工方案编制、铁路各管理部门对接协调、分包队伍安全技术交底、施工工器具进场检验等系列工作,确保各项前置条件全部落实到位。针对跨越铁路施工可能出现的各类突发状况和不利因素,项目部超前研判风险,制定两套完备的施工应急预案,全方位筑牢安全防线,为本次封网作业一次成功提供了坚实保障。

此次跨铁路封网作业的顺利完成,是工程建设的重要阶段性里程碑,但后续施工任务依然繁重。按照工程整体部署,项目部还将接续实施NB65-NB66档跨越海拉铁路、NB63-NB64档跨越黄公铁路的封网施工,同时推进多处跨铁路、高速公路、省道及带电线路的导地线架线作业,施工点多面广、安全管控压力大。

下一步,项目部将以此次成功作业为经验范本,持续做深做实各项前置筹备工作,进一步深化与铁路、交通等相关单位的沟通对接,严守安全管控底线,严把工程质量关口,全力以赴推进后续各项施工任务,优质高效完成工程建设目标,为公司电网建设高质量发展、筑牢区域安全稳定供电网架贡献力量。(供稿单位审核:林庆涛)
