电网公司:光山县200兆瓦风电场工程首台风机混塔吊装完成

发布日期:2026-09-16 信息来源:电网公司 作者:候辉 字号:[ ]

9月14日,光山县200兆瓦风电场工程首台风机混塔吊装完成,为项目后续施工奠定了坚实基础。

光山县200兆瓦风电场工程采用EPC总承包模式,总装机规模为200兆瓦,安装25台单机容量为7.5兆瓦+2台6.25兆瓦、高度均为170米的混塔风力发电机组;新建220千伏升压站一座;35千伏集电线路7条,长度108千米;220千伏送出线路新建单回路线路28千米;风机进场道路长29.4千米。

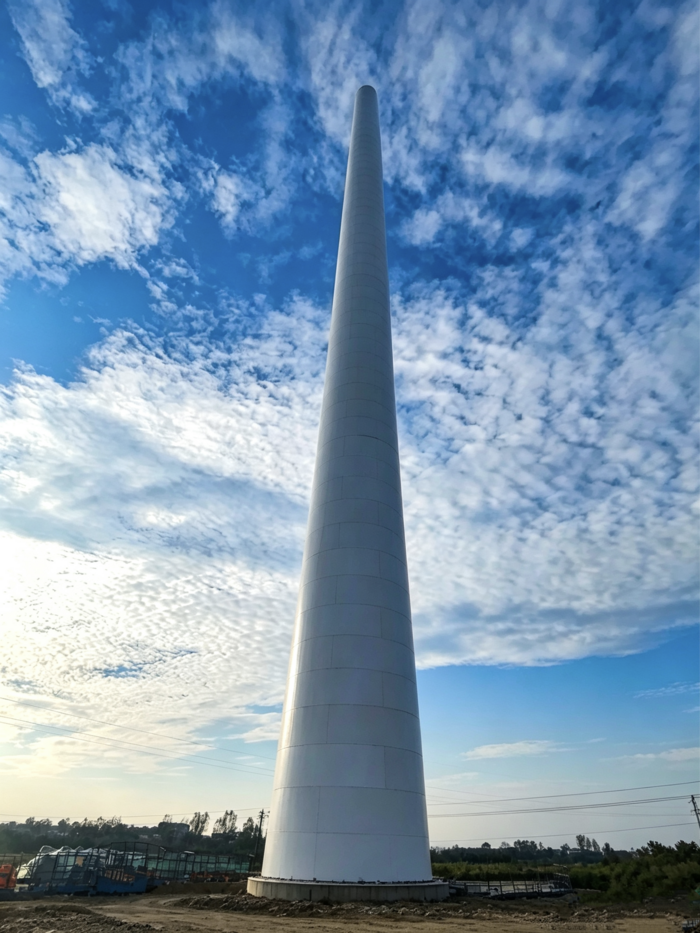

本次吊装的混凝土塔筒高129米,累计52环,重量为1927.46吨,采用900吨汽车吊进行吊装。为确保顺利吊装,项目团队统筹谋划、周密部署、精准管控,吊装前编制专项施工方案并组织专家论证,开展安全技术交底与风险辨识,全面完成吊装设备验收、基础验收、场地平整及隐患排查等准备工作,全程监控塔筒垂直度与结构稳定性,每个关键工序均留存影像资料,确保过程可追溯,保障了毫米级精准就位与全程作业安全。

首台风机混塔吊装圆满成功,既是项目建设的重大突破,更是项目全面提速攻坚、全速推进建设的全新起点。下一步,项目部将持续保持攻坚态势,严守安全红线、严把质量关口、科学统筹进度,稳步推进后续风机安装工作,全力以赴推动项目早建成、早投产、早见效,以高质量新能源工程赋能区域绿色低碳转型,助力工程公司高质量发展。(供稿单位审核:林庆涛)
