电源事业部:陕煤汨罗项目1号机组锅炉钢架顶板梁顺利吊装完成
| ||||
| ||||

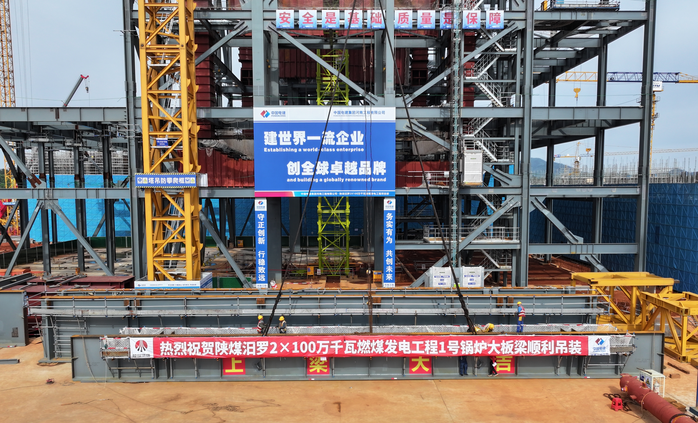

5月8日15时,陕煤汨罗项目2×100万千瓦燃煤发电工程1号机组锅炉顶板梁顺利吊装完成,标志着锅炉钢架安装取得突破性进展,为后续锅炉顶板层和受热面的安装奠定了坚实的基础。 作为区域重点能源保供项目,该项目同时建设两台百万千瓦超超临界机组,项目建成后将有效优化地方能源供应格局、助力区域绿色低碳发展。 本次吊装的1号机组锅炉顶板梁共4根,其中BL-2上板梁重量最大,达124.05吨,构件就位后顶部标高127.76米。施工团队采用JLP3600塔式起重机(最大额定起重重量200吨)单车一次性吊装,确保每根梁精准就位。面对高空跨度大、构件自重重、安装精度高、工期紧张、交叉作业多等困难,项目部提前统筹策划,科学编制专项方案,合理部署各类施工资源,反复推演吊装工序,精准确定吊车站位及行走路线。同时,严格落实安全责任,作业前进行全员安全技术交底,作业中全过程旁站监护,点对点闭环管控,确保吊装作业平稳有序。 下一步,项目部将继续紧盯工期节点,严守安全质量底线,抢抓施工黄金期,高标准推进后续安装任务,全力打造精品百万千瓦火电工程。(供稿单位审核:康小光) | ||||
