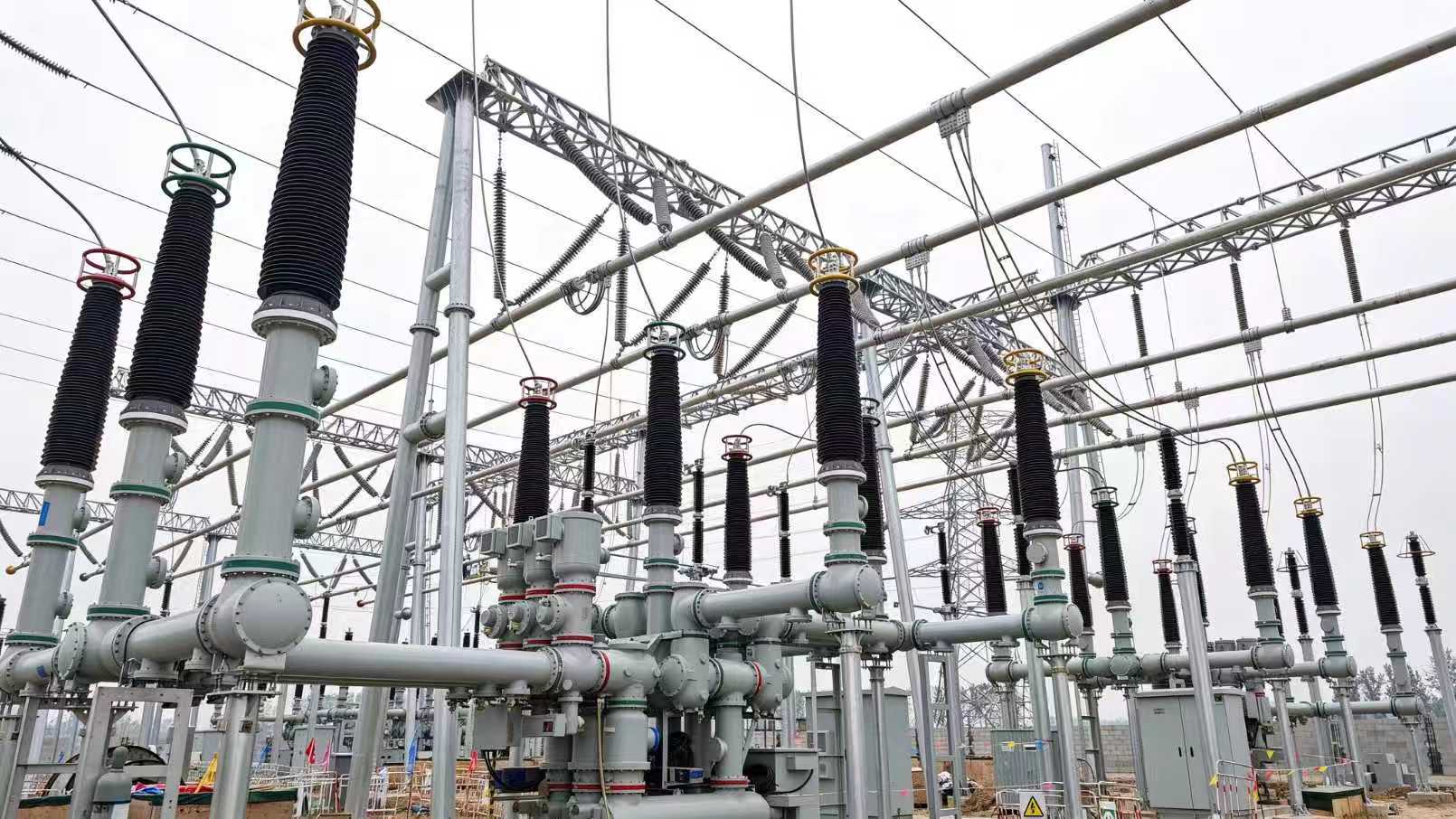

10月15日,随着最后一组法兰对接紧固完成,长垣蒲城220千伏输变电工程 220千伏HGIS设备安装全部完成,标志着全站220千伏配电装置核心设备安装收官。

安装过程中,项目部严格执行无尘化作业要求,在设备对接区域搭建全封闭防尘作业棚,配置温湿度计和粉尘监测设备,实时监控作业环境,确保清洁度、温度、湿度满足厂家技术要求。法兰对接前,作业人员使用不掉绒白布蘸取高纯度酒精,仔细擦拭法兰密封面和盆式绝缘子,逐只检查O型密封圈外观并全部更换为新品;法兰螺栓采用力矩设备按对角顺序均匀施拧,确保密封面受力均匀、贴合严密。下一步,项目将开展气室抽真空及SF6气体充注工作,作业将严格按照气室抽真空至133Pa以下并保持规定时间,经真空检漏确认无泄漏后,充入经检测纯度合格的SF6气体,充气完成后静置24小时,使用定性检漏仪对所有法兰、阀门部位逐一检测,确保每个气室年漏气率满足规范要求。

针对HGIS安装阶段的作业特点,项目部精准识别风险、落实管控措施。设备本体就位采用汽车吊吊装,作业区域设警戒线、专人指挥;法兰对接等高处作业严格系挂安全带,作业平台搭设牢固可靠。整个安装过程安全可控,未发生任何安全质量问题。

接下来,项目部将在完成220千伏HGIS气室抽真空及SF6气体充注的同时,有序转入110千伏GIS设备安装阶段。110千伏配电装置采用GIS户外布置,双母线接线,出线4回。项目部将总结HGIS安装经验,继续严格执行无尘化作业和密封控制标准,严把每一道工序质量关,安全高效推进后续安装任务,为工程高质量投运奠定坚实基础。(供稿单位审核:林庆涛)
